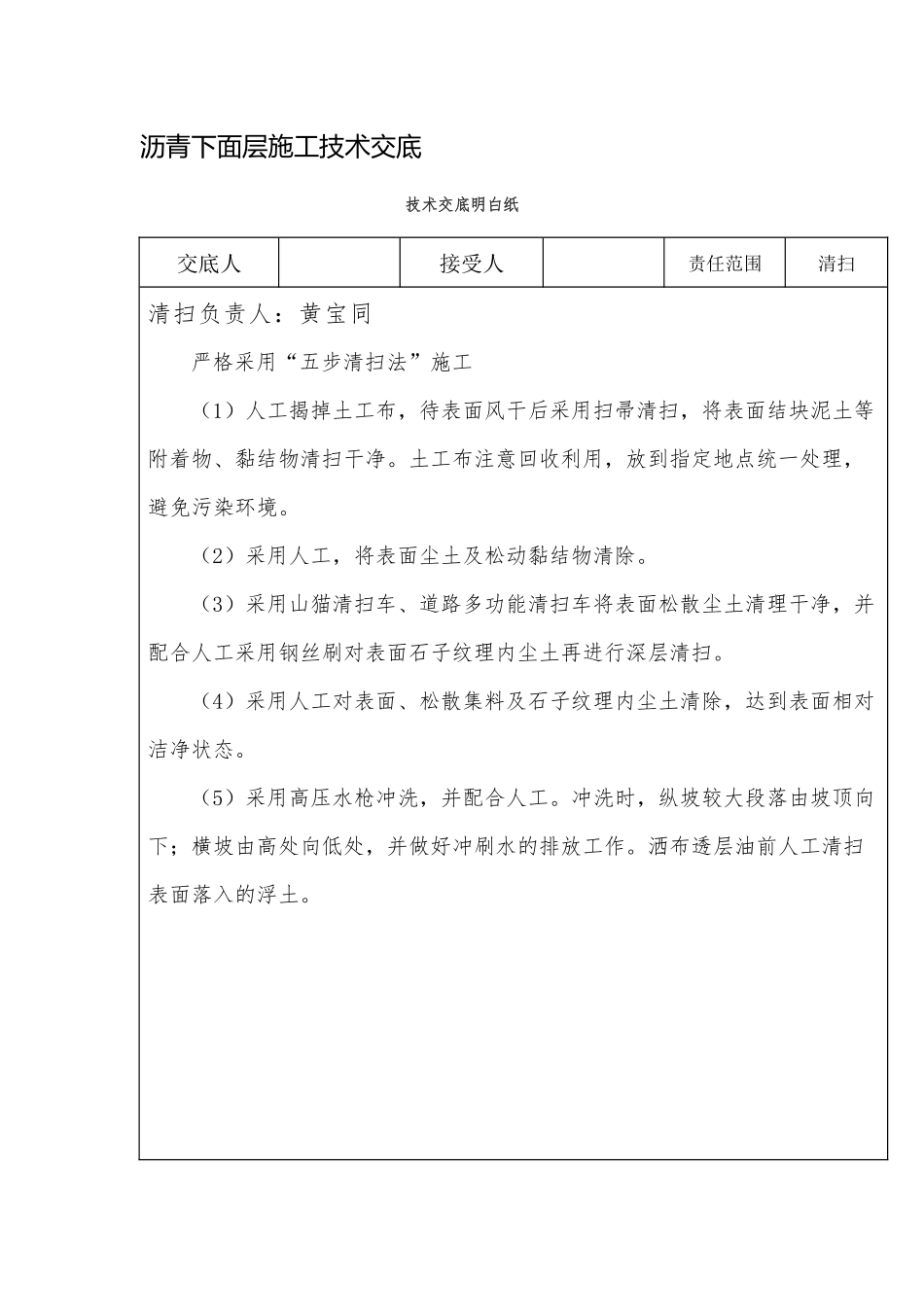

沥青下面层施工技术交底技术交底明白纸交底人接受人责任范围清扫清扫负责人:黄宝同严格采用“五步清扫法”施工(1)人工揭掉土工布,待表面风干后采用扫帚清扫,将表面结块泥土等附着物、黏结物清扫干净
土工布注意回收利用,放到指定地点统一处理,避免污染环境
(2)采用人工,将表面尘土及松动黏结物清除
(3)采用山猫清扫车、道路多功能清扫车将表面松散尘土清理干净,并配合人工采用钢丝刷对表面石子纹理内尘土再进行深层清扫
(4)采用人工对表面、松散集料及石子纹理内尘土清除,达到表面相对洁净状态
(5)采用高压水枪冲洗,并配合人工
冲洗时,纵坡较大段落由坡顶向下;横坡由高处向低处,并做好冲刷水的排放工作
洒布透层油前人工清扫表面落入的浮土

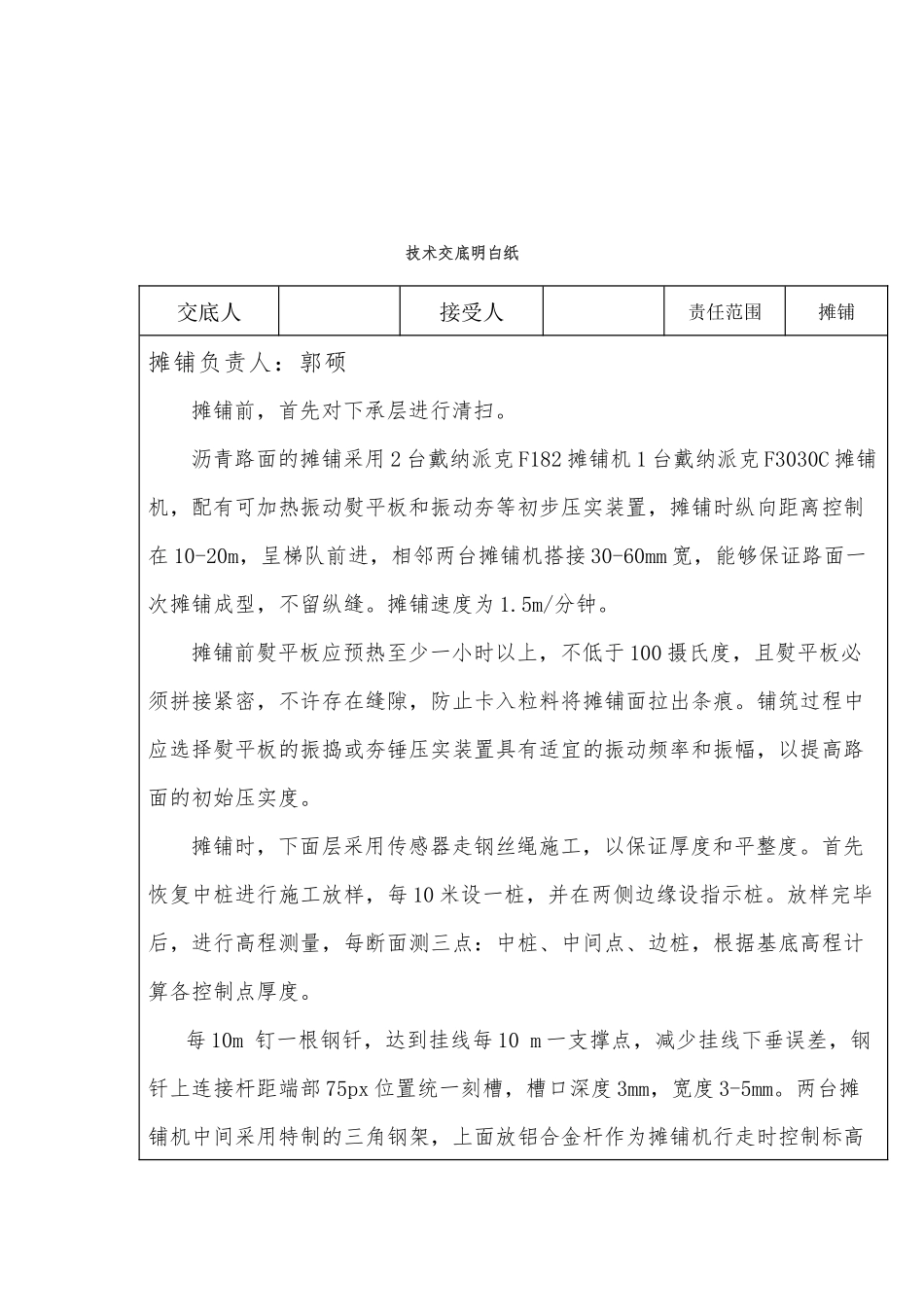

技术交底明白纸交底人接受人责任范围摊铺摊铺负责人:郭硕摊铺前,首先对下承层进行清扫
沥青路面的摊铺采用2台戴纳派克F182摊铺机1台戴纳派克F3030C摊铺机,配有可加热振动熨平板和振动夯等初步压实装置,摊铺时纵向距离控制在10-20m,呈梯队前进,相邻两台摊铺机搭接30-60mm宽,能够保证路面一次摊铺成型,不留纵缝
摊铺速度为1
摊铺前熨平板应预热至少一小时以上,不低于100摄氏度,且熨平板必须拼接紧密,不许存在缝隙,防止卡入粒料将摊铺面拉出条痕
铺筑过程中应选择熨平板的振捣或夯锤压实装置具有适宜的振动频率和振幅,以提高路面的初始压实度
摊铺时,下面层采用传感器走钢丝绳施工,以保证厚度和平整度
首先恢复中桩进行施工放样,每10米设一桩,并在两侧边缘设指示桩
放样完毕后,进行高程测量,每断面测三点:中桩、中间点、边桩,根据基底高程计算各控制点厚度
每10m钉一根钢钎,达到挂线每10m一支撑点,减少挂线下垂误差,钢钎上连接杆距端部75px位置统一刻槽,槽口深度3mm,宽度3-5mm
两台摊铺机中间采用特制的三角钢架,上面放铝合金杆作为摊铺机行走
