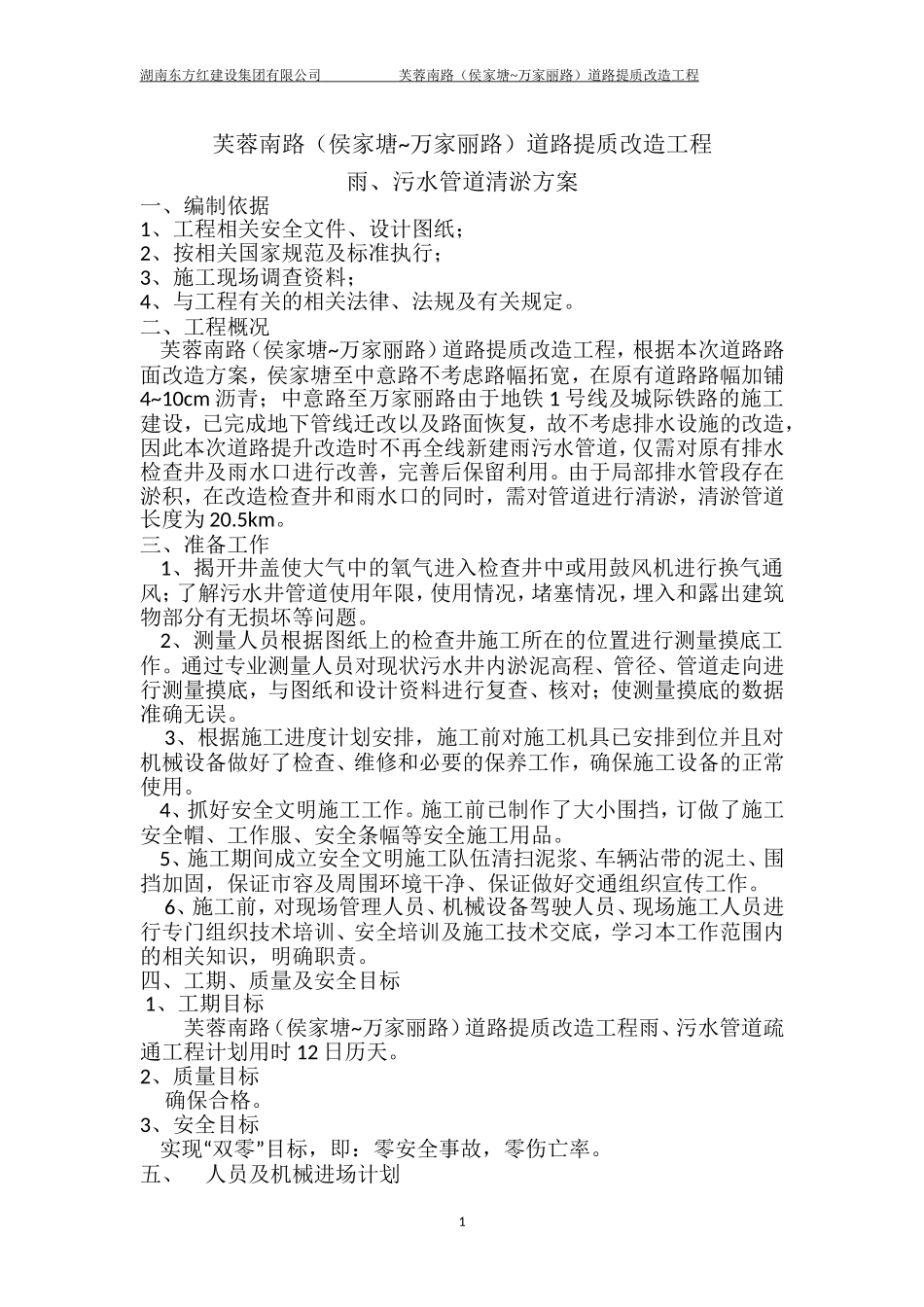

1湖南东方红建设集团有限公司芙蓉南路(侯家塘~万家丽路)道路提质改造工程芙蓉南路(侯家塘~万家丽路)道路提质改造工程雨、污水管道清淤方案一、编制依据1、工程相关安全文件、设计图纸;2、按相关国家规范及标准执行;3、施工现场调查资料;4、与工程有关的相关法律、法规及有关规定
二、工程概况芙蓉南路(侯家塘~万家丽路)道路提质改造工程,根据本次道路路面改造方案,侯家塘至中意路不考虑路幅拓宽,在原有道路路幅加铺4~10cm沥青;中意路至万家丽路由于地铁1号线及城际铁路的施工建设,已完成地下管线迁改以及路面恢复,故不考虑排水设施的改造,因此本次道路提升改造时不再全线新建雨污水管道,仅需对原有排水检查井及雨水口进行改善,完善后保留利用
由于局部排水管段存在淤积,在改造检查井和雨水口的同时,需对管道进行清淤,清淤管道长度为20
三、准备工作1、揭开井盖使大气中的氧气进入检查井中或用鼓风机进行换气通风;了解污水井管道使用年限,使用情况,堵塞情况,埋入和露出建筑物部分有无损坏等问题
2、测量人员根据图纸上的检查井施工所在的位置进行测量摸底工作
通过专业测量人员对现状污水井内淤泥高程、管径、管道走向进行测量摸底,与图纸和设计资料进行复查、核对;使测量摸底的数据准确无误
3、根据施工进度计划安排,施工前对施工机具已安排到位并且对机械设备做好了检查、维修和必要的保养工作,确保施工设备的正常使用
4、抓好安全文明施工工作
施工前已制作了大小围挡,订做了施工安全帽、工作服、安全条幅等安全施工用品
5、施工期间成立安全文明施工队伍清扫泥浆、车辆沾带的泥土、围挡加固,保证市容及周围环境干净、保证做好交通组织宣传工作
6、施工前,对现场管理人员、机械设备驾驶人员、现场施工人员进行专门组织技术培训、安全培训及施工技术交底,学习本工作范围内的相关知识,明确职责
四、工期、质量及安全目标1、工期目标芙蓉南
