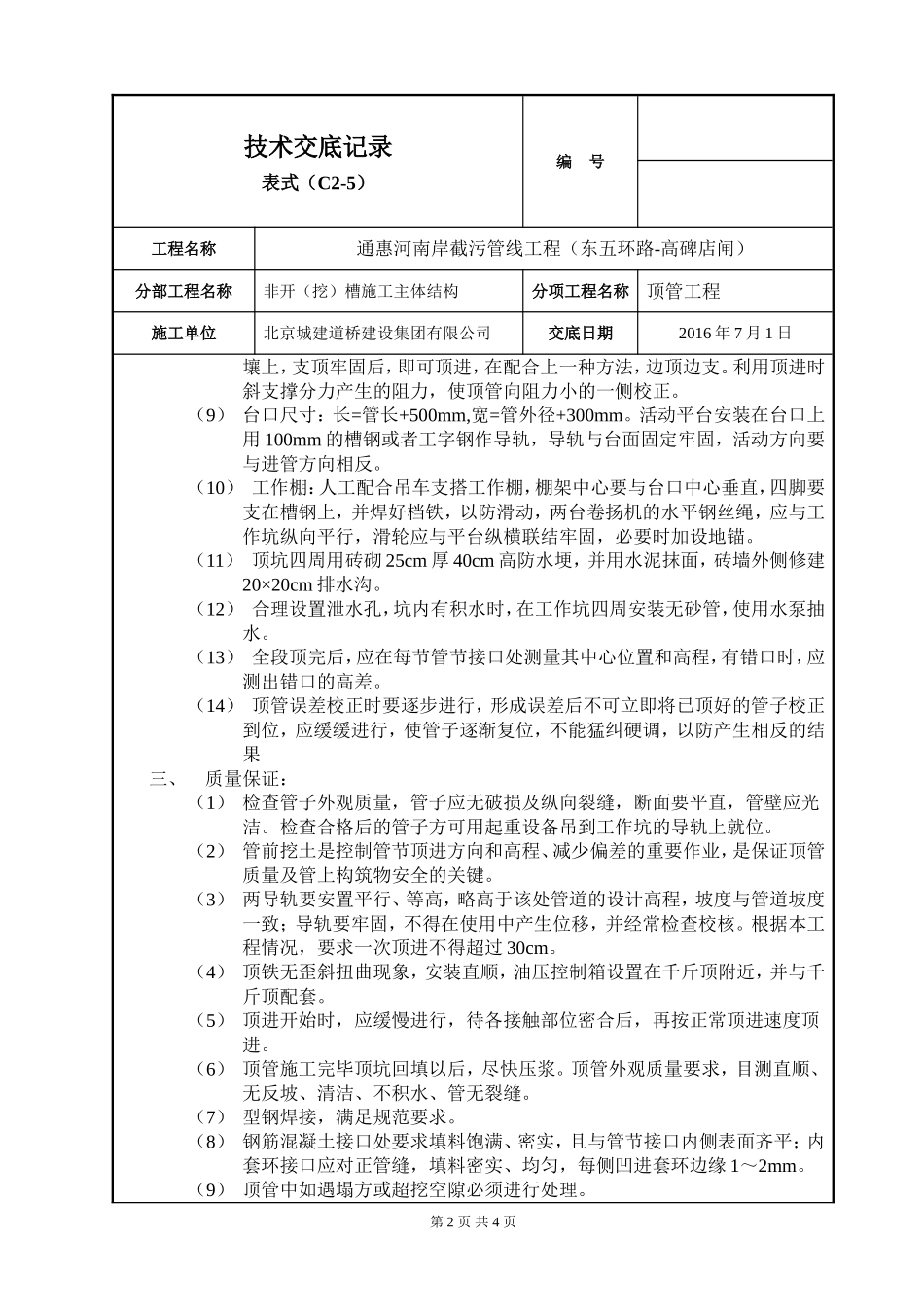

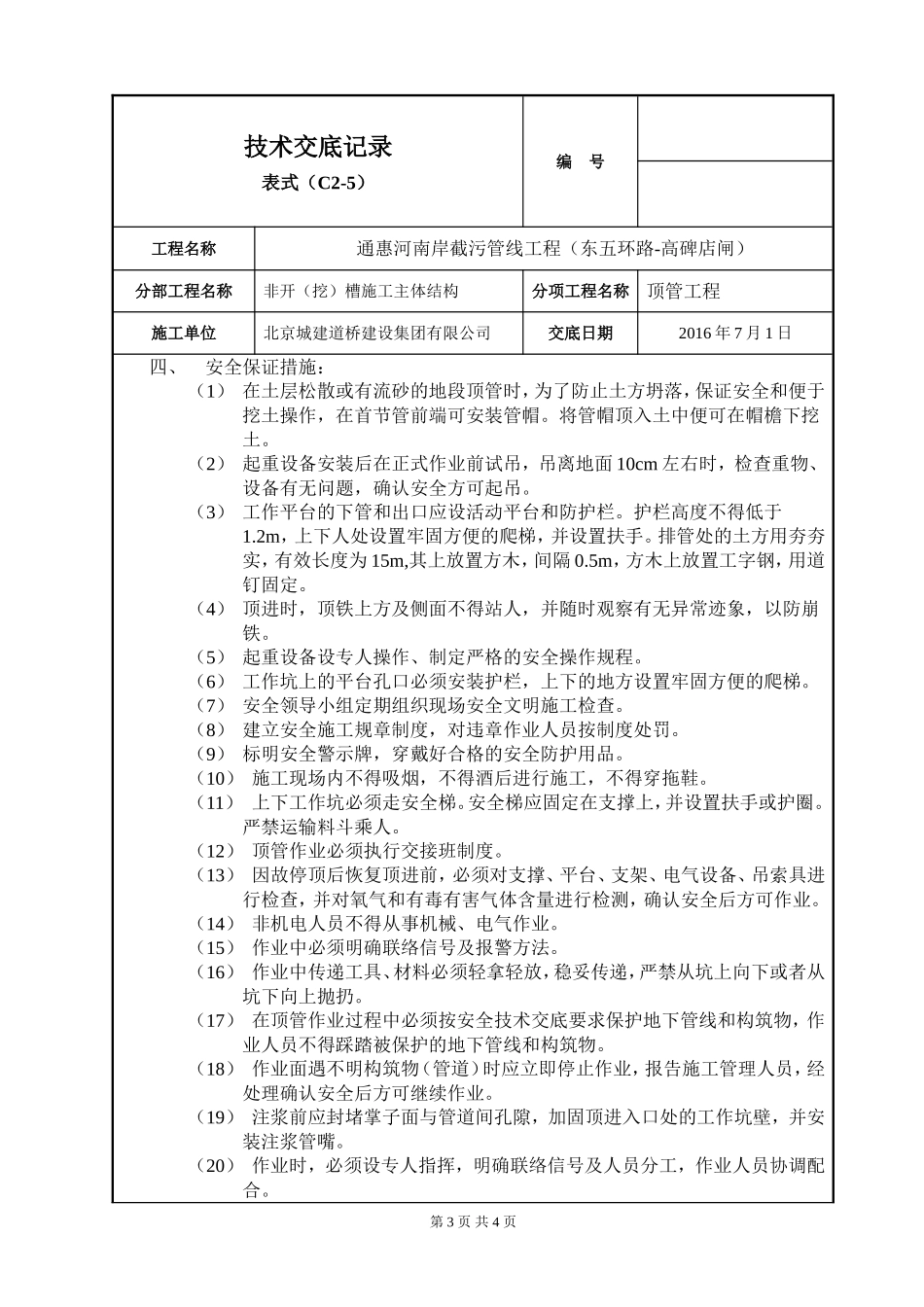

技术交底记录表式(C2-5)编号工程名称通惠河南岸截污管线工程(东五环路-高碑店闸)分部工程名称非开(挖)槽施工主体结构分项工程名称顶管工程施工单位北京城建道桥建设集团有限公司交底日期2016年7月1日交底内容:一、施工准备:(1)地上地下物调查,并做好顶管施工过程中地下管线保护
确保顶管坑周围无地上、地下障碍物,并将施工场地平整完毕
(2)人工、材料、机械就绪
(3)测量放线已经到位
二、施工工艺、方法:根据工作坑确定原则,将5#---18#井作为顶管工作坑,分别向两侧顶进
井位关系等详见施工设计图
(1)顶坑开挖时,视土质的情况对顶坑进行支护
(2)将后背土壁修整平,使土壁面与管道顶进方向垂直,后背土体壁面应与后背墙紧贴,孔隙应用砂石料填塞密实
(3)根据后背设计安装后背,采用4
5m长15×15cm的方木紧贴坑壁横排码放4
0m高,方木前立4
0m长30#工字钢(立铁)6根(间距1m),方木和工字钢置入基础1
再将2根30#工字钢(横铁)放在立铁前,调整横铁,使千斤顶的着力点位于管端面垂直直径的1/4左右处,不小于组装后背高度的1/3
(4)导轨基础:基础采用C20混凝土,厚度为20cm,浇筑宽度较枕木长50cm,并在混凝土内部埋设15cm×15cm的方木作轨枕,使其能够承受较大的荷载;(5)工作台:工作坑平台主梁采用30#工字钢4根,两端搭设长度不少于2~2
5m,梁下加垫方木,主梁之间加焊横梁,以保持稳定,中间两根纵横梁,梁上铺方木或大板,台面要平整,并基本水平与周围自然地面应高出300mm以上,平台上满铺150x150mm方木
(6)中心测量:采用垂球拉线的方法进行测量,两垂球的距离尽可能的拉大,用水平尺测量头一节管前端的中心偏差
(7)高程测量:用水准仪根据工作坑内设置的水准点标高,测头一节管前端与后端管内底高程,以掌握头一节管子的走向趋势
