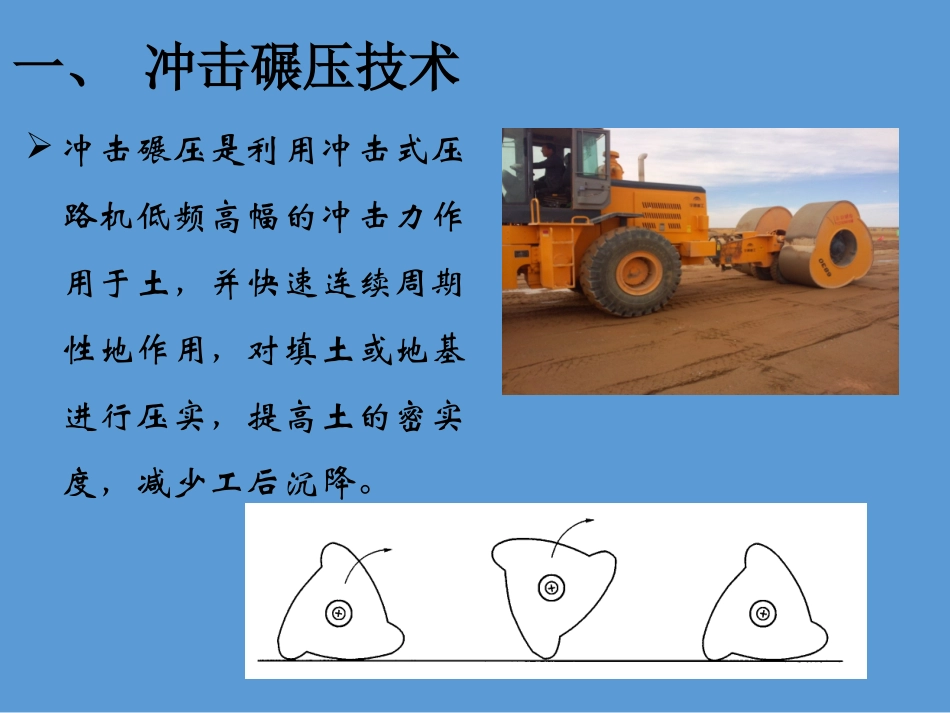

特殊路基施工技术常见的特殊路基处理:1、冲击碾压、2、强夯置换、3、振动沉管砾(碎)石桩主要内容:一般要求准备工作试验段要求施工工艺质量检测与验收安全措施施工难题及建议一、冲击碾压技术冲击碾压是利用冲击式压路机低频高幅的冲击力作用于土,并快速连续周期性地作用,对填土或地基进行压实,提高土的密实度,减少工后沉降
一、冲击碾压技术一般要求适合厚度<3m的浅层地基、路基处理;挡墙、桥涵构造物或含水量较大的路段不宜使用核实地勘情况设置试验段,路段最大纵坡≤6%,长度≥100m清表冲压至路基两侧坡脚外1m查明冲压范围内构造物并采取相应的防护措施一、冲击碾压技术一般要求构造物类型冲压水平安全距离构造物类型冲压水平安全距离U型桥台和涵洞通道距桥台翼墙或涵洞通道5m导线点、水准点、电线杆10m其余类型桥台10m地下管线5m重力式挡墙距墙背内侧2m互通式立交10m扶壁(悬壁)式挡墙距扶(立)壁内侧2
5m建筑物30m一、冲击碾压技术准备工作机械设备一、冲击碾压技术准备工作场地准备•查明场地周边环境•场地清表•场地排水•场地测量放线•埋设变形观测点人员准备•机械操作工•一般工人•监测人员•安全员•场地测量放线•埋设变形观测点一、冲击碾压技术试验段施工基本要求•掌握试验路段工程地质、水文地质等情况•提交专项施工方案并逐级上报、批准•绘制检测点、观测点平面布置图•编制施工原始记录表格•准备检测用仪器设备•提交试验段总结报告,经监理检测验收合格后,方可开展正常施工一、冲击碾压技术试验段施工主要目的•获得施工参数合理遍数含水量范围压路机型号行驶速度行驶路线松铺系数有效压实厚度沉降控制指标压实度冲压遍数与压实度关系曲线冲压遍数与沉降量关系曲线一、冲击碾压技术试验段施工主要目的•总结施工工艺冲击碾压能否达到效果确定施工工艺流程施工中存在问题及解决方法检验施工安全措施
