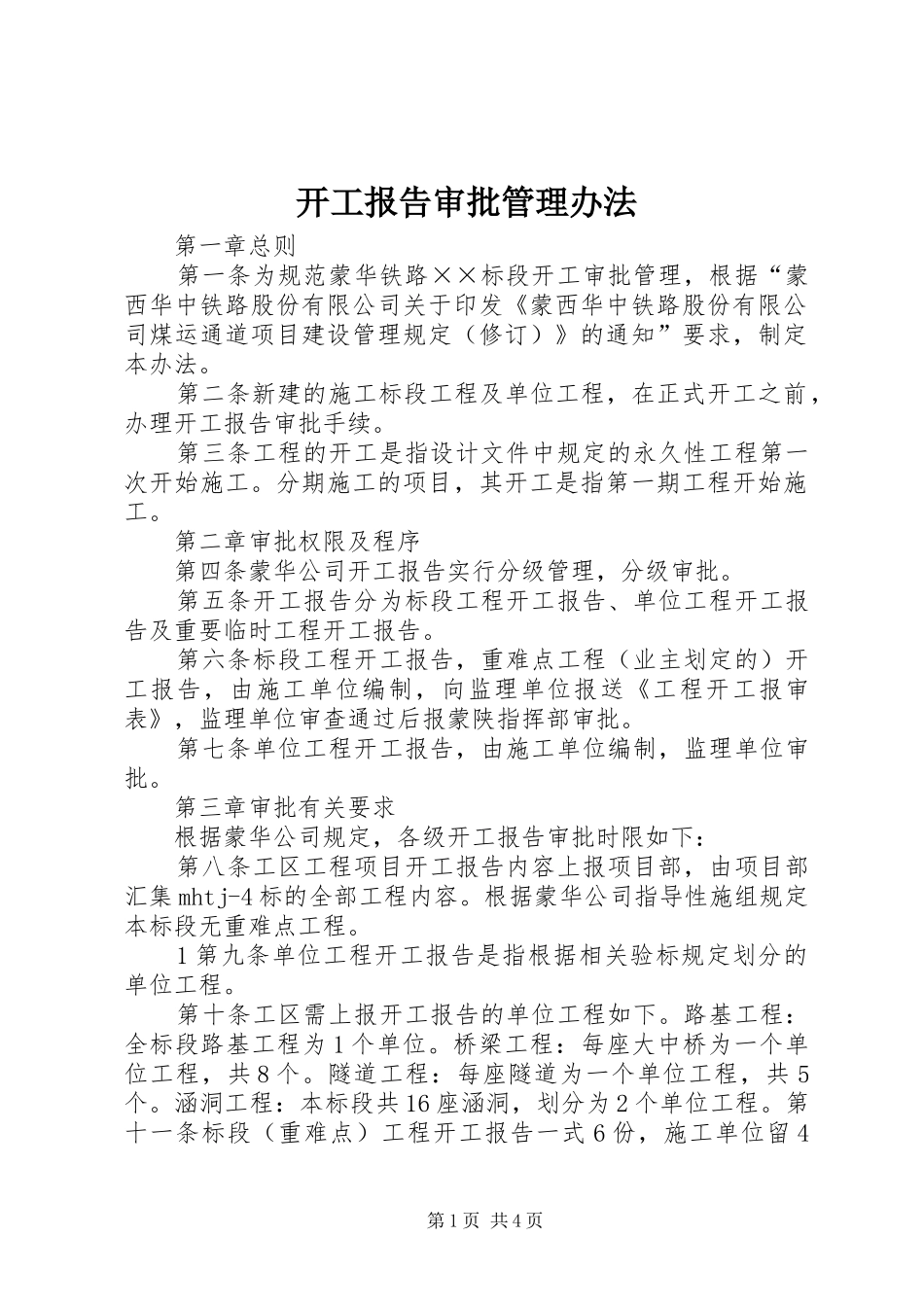

开工报告审批管理办法第一章总则第一条为规范蒙华铁路××标段开工审批管理,根据“蒙西华中铁路股份有限公司关于印发《蒙西华中铁路股份有限公司煤运通道项目建设管理规定(修订)》的通知”要求,制定本办法
第二条新建的施工标段工程及单位工程,在正式开工之前,办理开工报告审批手续
第三条工程的开工是指设计文件中规定的永久性工程第一次开始施工
分期施工的项目,其开工是指第一期工程开始施工
第二章审批权限及程序第四条蒙华公司开工报告实行分级管理,分级审批
第五条开工报告分为标段工程开工报告、单位工程开工报告及重要临时工程开工报告
第六条标段工程开工报告,重难点工程(业主划定的)开工报告,由施工单位编制,向监理单位报送《工程开工报审表》,监理单位审查通过后报蒙陕指挥部审批
第七条单位工程开工报告,由施工单位编制,监理单位审批
第三章审批有关要求根据蒙华公司规定,各级开工报告审批时限如下:第八条工区工程项目开工报告内容上报项目部,由项目部汇集mhtj-4标的全部工程内容
根据蒙华公司指导性施组规定本标段无重难点工程
1第九条单位工程开工报告是指根据相关验标规定划分的单位工程
第十条工区需上报开工报告的单位工程如下
路基工程:全标段路基工程为1个单位
桥梁工程:每座大中桥为一个单位工程,共8个
隧道工程:每座隧道为一个单位工程,共5个
涵洞工程:本标段共16座涵洞,划分为2个单位工程

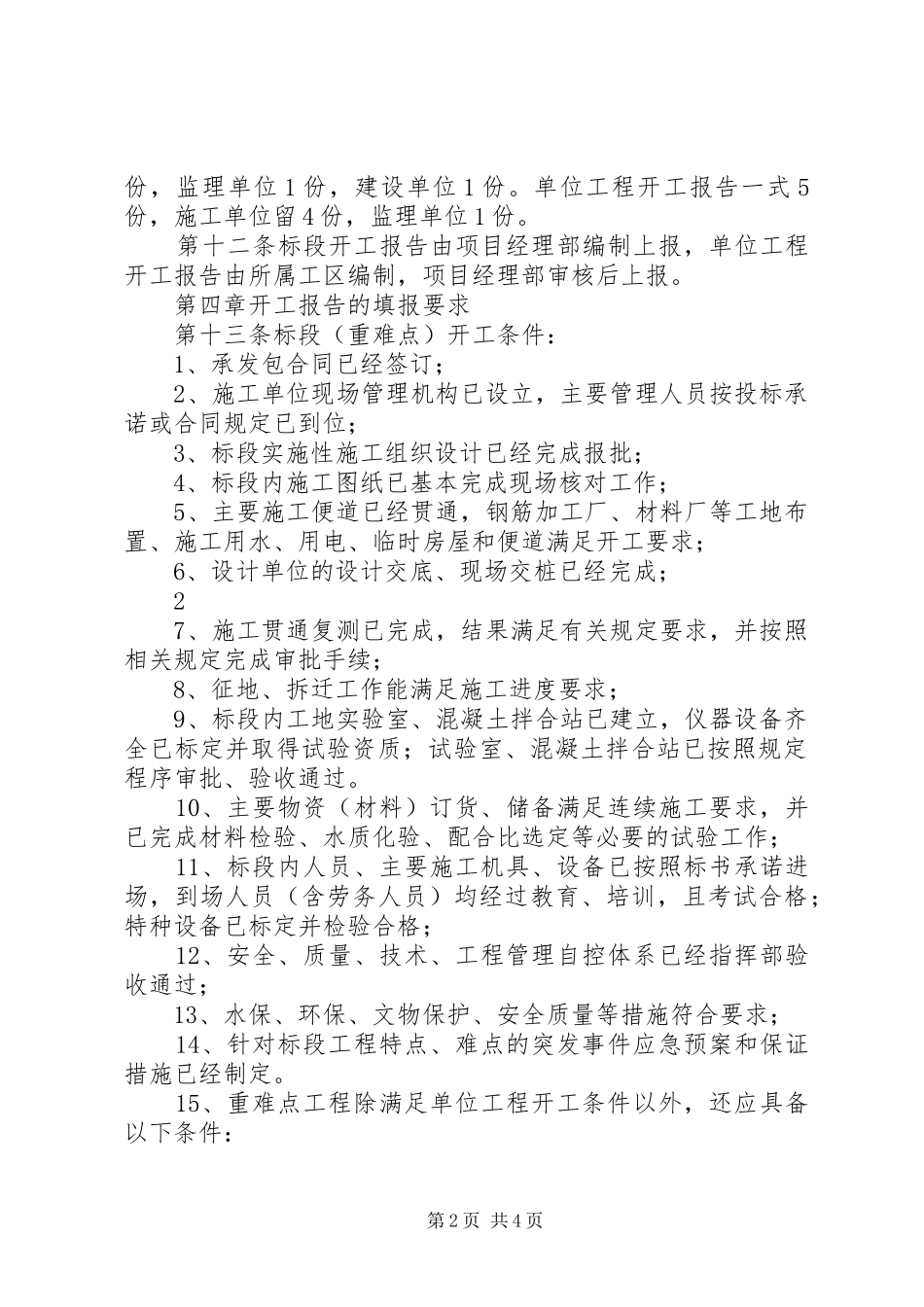

第十一条标段(重难点)工程开工报告一式6份,施工单位留4第1页共4页份,监理单位1份,建设单位1份
单位工程开工报告一式5份,施工单位留4份,监理单位1份
第十二条标段开工报告由项目经理部编制上报,单位工程开工报告由所属工区编制,项目经理部审核后上报
第四章开工报告的填报要求第十三条标段(重难点)开工条件:1、承发包合同已经签订;2、施工单位现场管理机构已设立,主要管理人员按投标承诺或合同规定已到位;3、标段实施性
