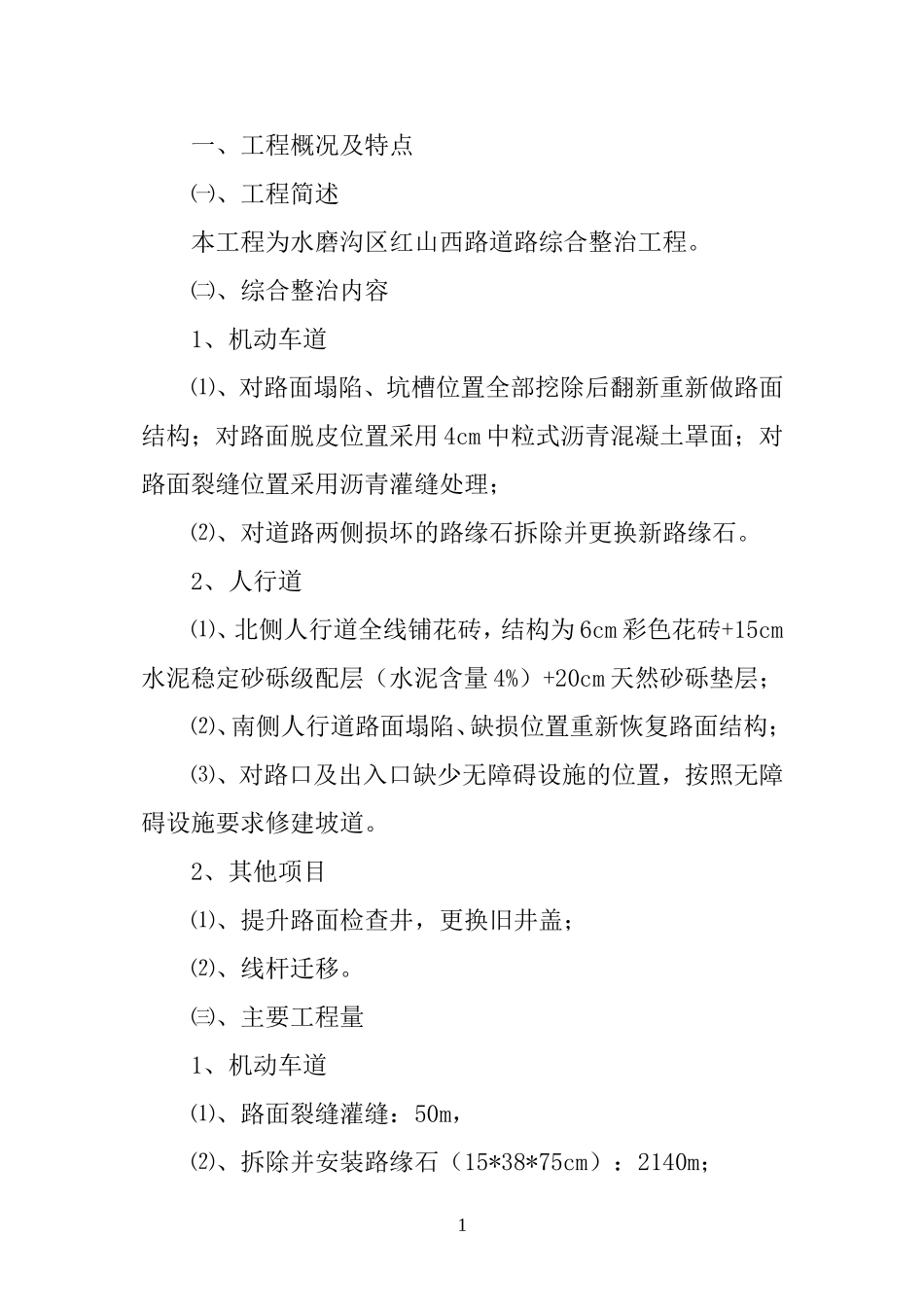

一、工程概况及特点㈠、工程简述本工程为水磨沟区红山西路道路综合整治工程
㈡、综合整治内容1、机动车道⑴、对路面塌陷、坑槽位置全部挖除后翻新重新做路面结构;对路面脱皮位置采用4cm中粒式沥青混凝土罩面;对路面裂缝位置采用沥青灌缝处理;⑵、对道路两侧损坏的路缘石拆除并更换新路缘石
2、人行道⑴、北侧人行道全线铺花砖,结构为6cm彩色花砖+15cm水泥稳定砂砾级配层(水泥含量4%)+20cm天然砂砾垫层;⑵、南侧人行道路面塌陷、缺损位置重新恢复路面结构;⑶、对路口及出入口缺少无障碍设施的位置,按照无障碍设施要求修建坡道
2、其他项目⑴、提升路面检查井,更换旧井盖;⑵、线杆迁移

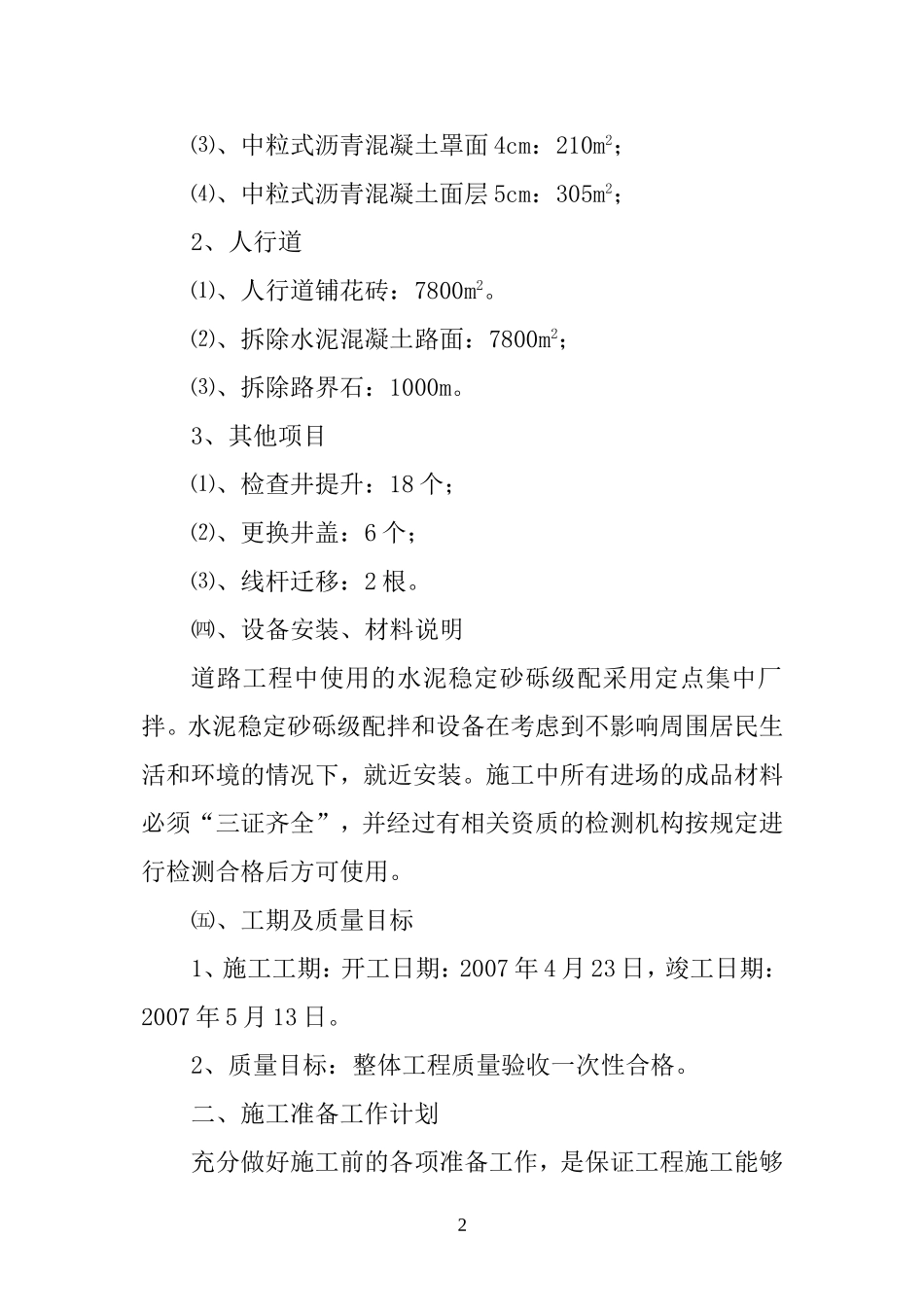

㈢、主要工程量1、机动车道⑴、路面裂缝灌缝:50m,⑵、拆除并安装路缘石(15*38*75cm):2140m;1⑶、中粒式沥青混凝土罩面4cm:210m2;⑷、中粒式沥青混凝土面层5cm:305m2;2、人行道⑴、人行道铺花砖:7800m2
⑵、拆除水泥混凝土路面:7800m2;⑶、拆除路界石:1000m
3、其他项目⑴、检查井提升:18个;⑵、更换井盖:6个;⑶、线杆迁移:2根
㈣、设备安装、材料说明道路工程中使用的水泥稳定砂砾级配采用定点集中厂拌
水泥稳定砂砾级配拌和设备在考虑到不影响周围居民生活和环境的情况下,就近安装
施工中所有进场的成品材料必须“三证齐全”,并经过有相关资质的检测机构按规定进行检测合格后方可使用
㈤、工期及质量目标1、施工工期:开工日期:2007年4月23日,竣工日期:2007年5月13日
2、质量目标:整体工程质量验收一次性合格

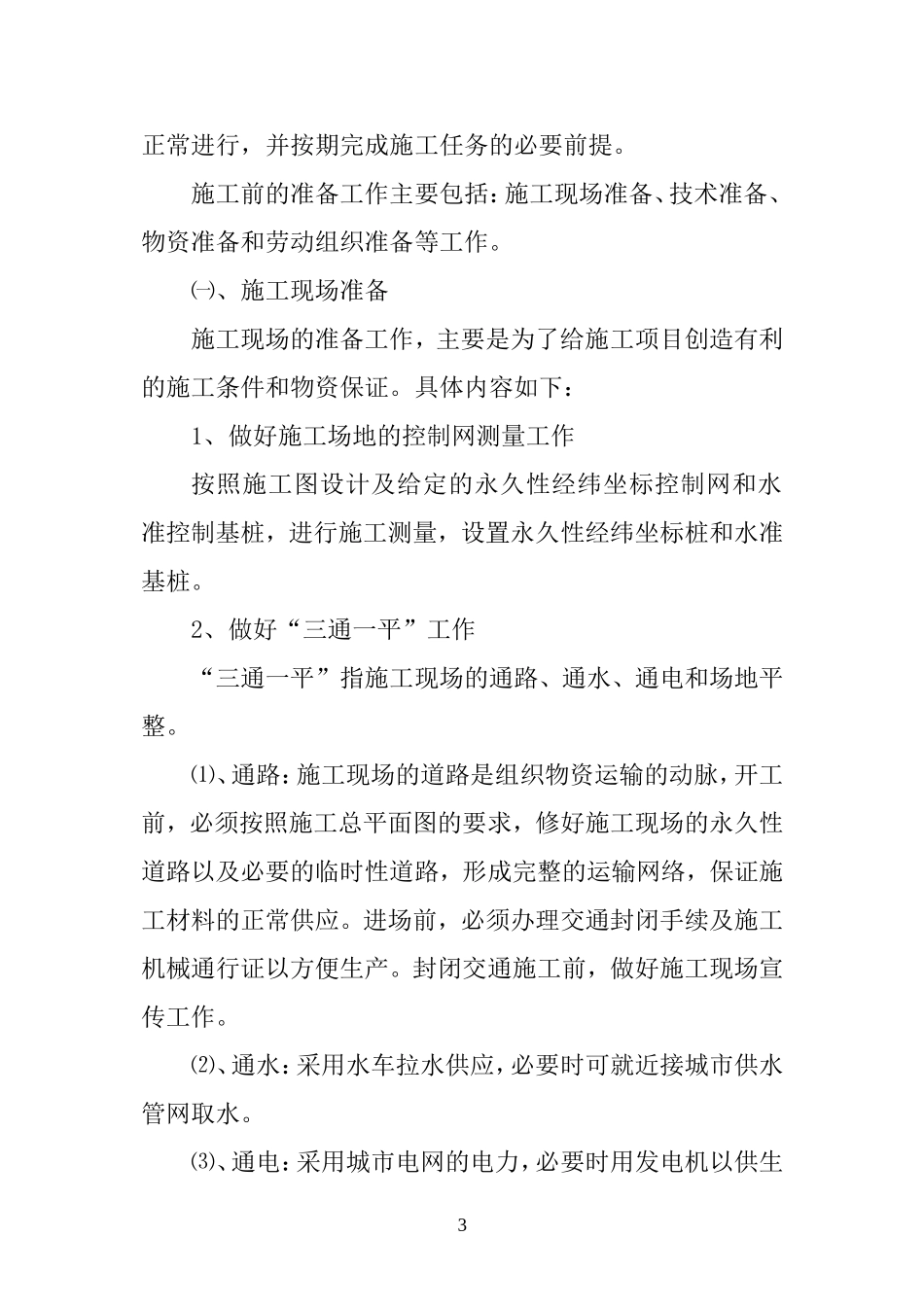

二、施工准备工作计划充分做好施工前的各项准备工作,是保证工程施工能够2正常进行,并按期完成施工任务的必要前提
施工前的准备工作主要包括:施工现场准备、技术准备、物资准备和劳动组织准备等工作
㈠、施工现场准备施工现场的准备工作,主要是为了给施工项目创造有利
