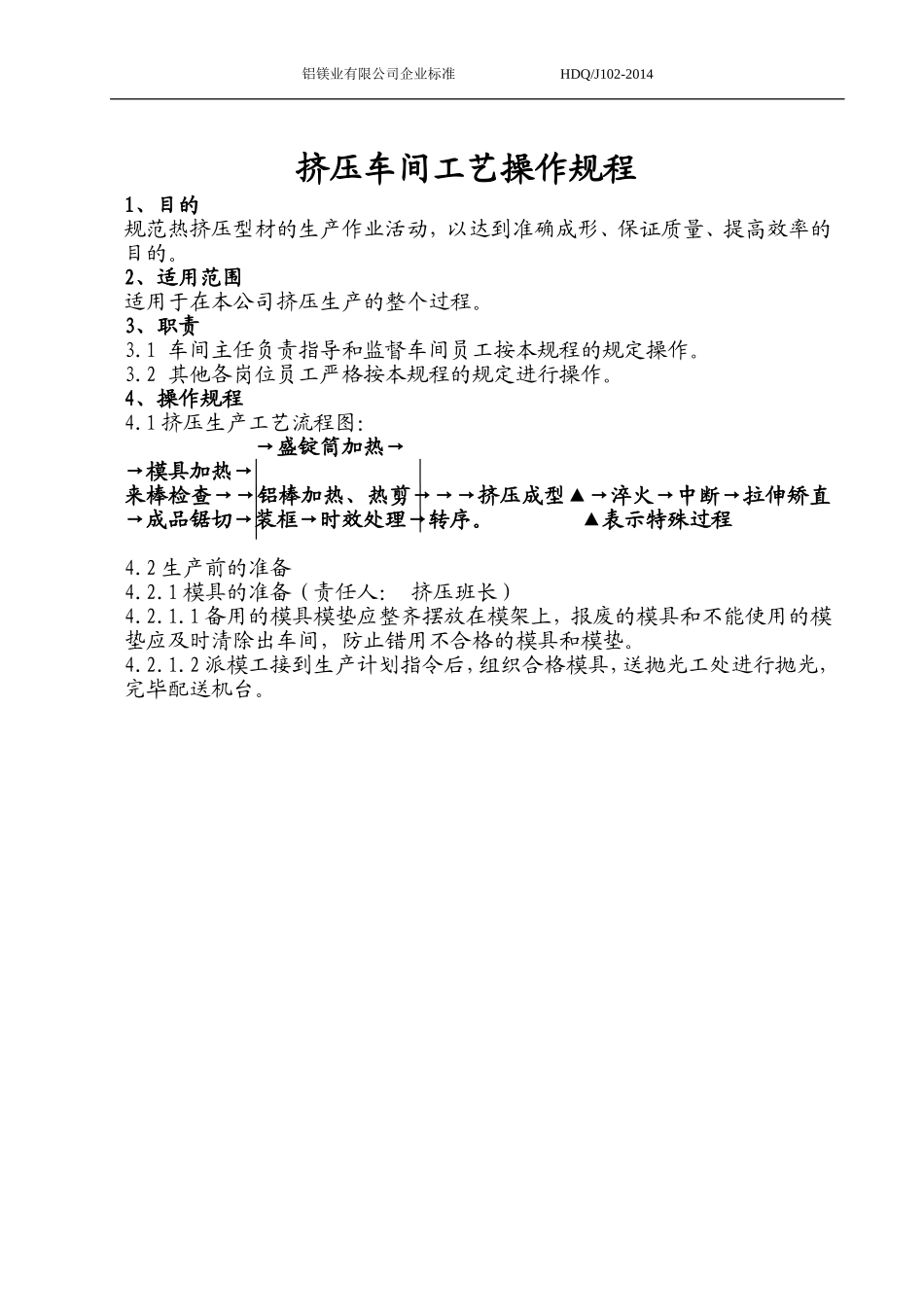

铝镁业有限公司企业标准HDQ/J102-2014铝镁业有限公司操作规程文件名称:挤压车间工艺操作规程文件编号:HDQ/J102版本:A版受控状态:实施日期:2015年5月1日编制:审批:文件更改记录日期更改通知单号更改内容生效日期签署铝镁业有限公司企业标准HDQ/J102-2014挤压车间工艺操作规程1、目的规范热挤压型材的生产作业活动,以达到准确成形、保证质量、提高效率的目的
2、适用范围适用于在本公司挤压生产的整个过程
1车间主任负责指导和监督车间员工按本规程的规定操作
2其他各岗位员工严格按本规程的规定进行操作
4、操作规程4
1挤压生产工艺流程图:→盛锭筒加热→→模具加热→来棒检查→→铝棒加热、热剪→→→挤压成型▲→淬火→中断→拉伸矫直→成品锯切→装框→时效处理→转序
▲表示特殊过程4
2生产前的准备4
1模具的准备(责任人:挤压班长)4
1备用的模具模垫应整齐摆放在模架上,报废的模具和不能使用的模垫应及时清除出车间,防止错用不合格的模具和模垫
2派模工接到生产计划指令后,组织合格模具,送抛光工处进行抛光,完毕配送机台
铝镁业有限公司企业标准HDQ/J102-20144

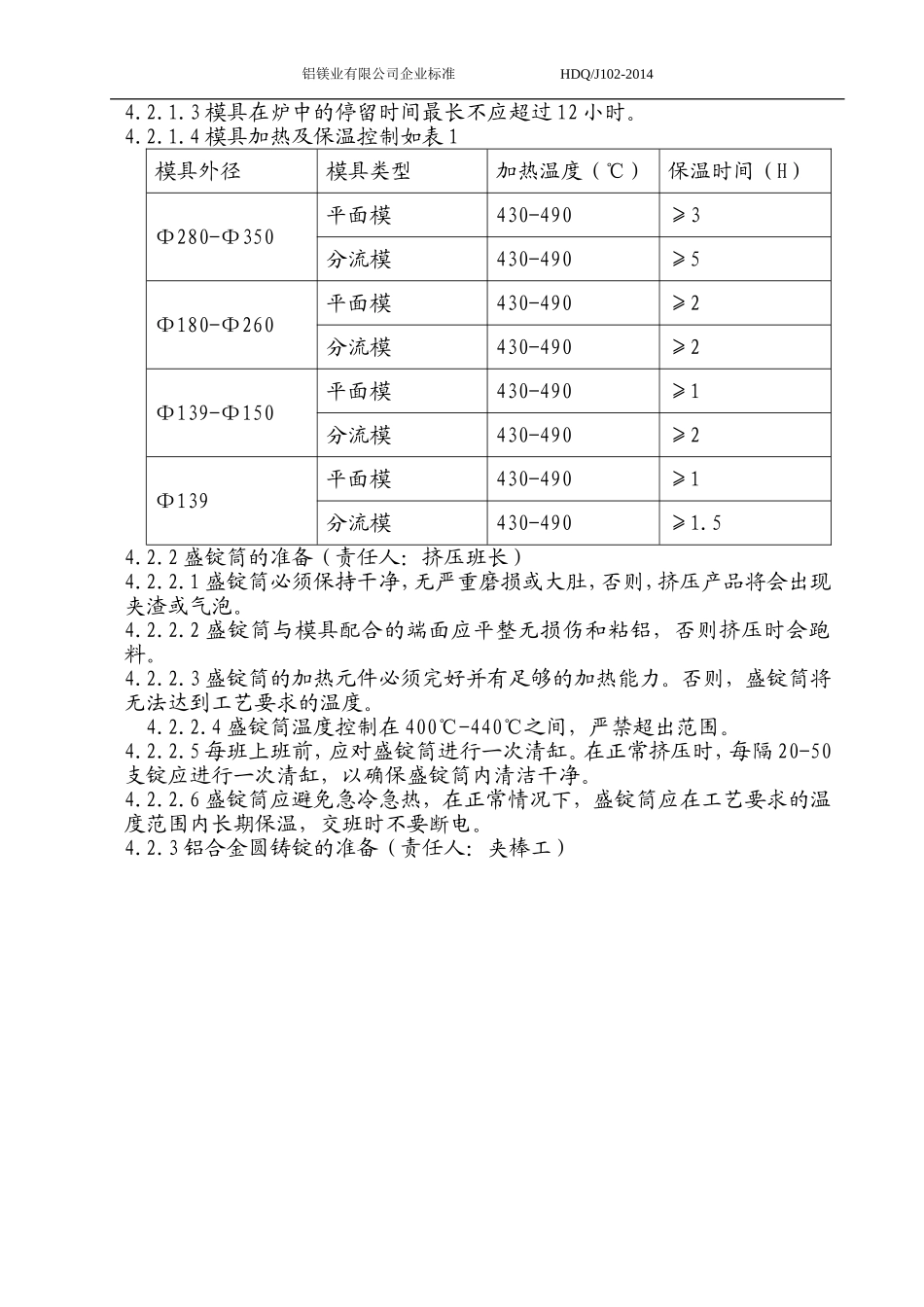

3模具在炉中的停留时间最长不应超过12小时
4模具加热及保温控制如表1模具外径模具类型加热温度(℃)保温时间(H)Ф280-Ф350平面模430-490≥3分流模430-490≥5Ф180-Ф260平面模430-490≥2分流模430-490≥2Ф139-Ф150平面模430-490≥1分流模430-490≥2Ф139平面模430-490≥1分流模430-490≥1
2盛锭筒的准备(责任人:挤压班长)4
1盛锭筒必须保持干净,无严重磨损或大肚,否则,挤压产品将会出现夹渣或气泡
2盛锭筒与模具配合的端面应平整无损
