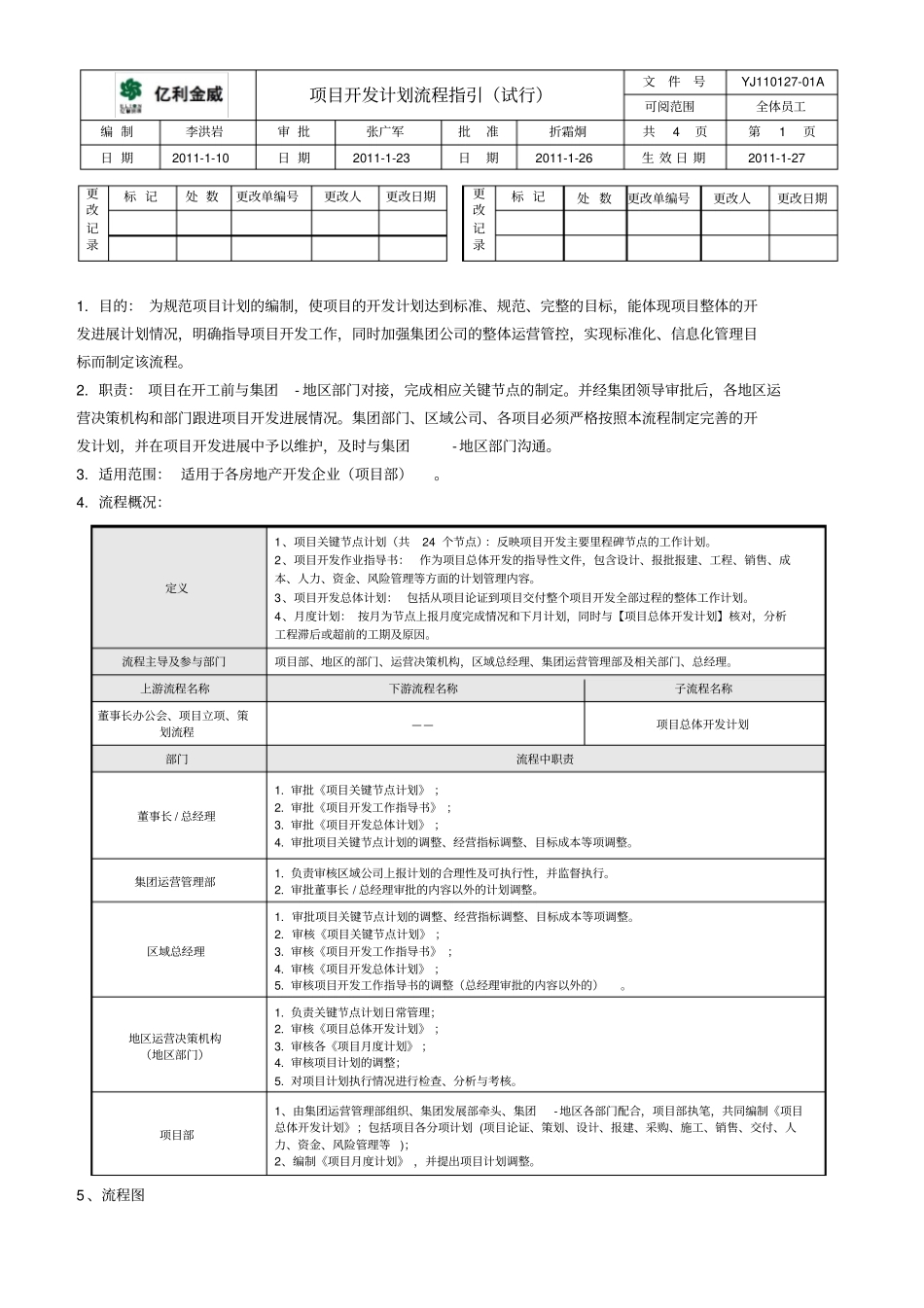

项目开发计划流程指引(试行)文件号YJ110127-01A可阅范围全体员工编制李洪岩审批张广军批准折霜炯共4页第1页日期2011-1-10日期2011-1-23日期2011-1-26生效日期2011-1-27更改记录标记处数更改单编号更改人更改日期更改记录标记处数更改单编号更改人更改日期1
目的:为规范项目计划的编制,使项目的开发计划达到标准、规范、完整的目标,能体现项目整体的开发进展计划情况,明确指导项目开发工作,同时加强集团公司的整体运营管控,实现标准化、信息化管理目标而制定该流程
职责:项目在开工前与集团-地区部门对接,完成相应关键节点的制定
并经集团领导审批后,各地区运营决策机构和部门跟进项目开发进展情况
集团部门、区域公司、各项目必须严格按照本流程制定完善的开发计划,并在项目开发进展中予以维护,及时与集团-地区部门沟通
适用范围:适用于各房地产开发企业(项目部)

流程概况:定义1、项目关键节点计划(共24个节点):反映项目开发主要里程碑节点的工作计划
2、项目开发作业指导书:作为项目总体开发的指导性文件,包含设计、报批报建、工程、销售、成本、人力、资金、风险管理等方面的计划管理内容
3、项目开发总体计划:包括从项目论证到项目交付整个项目开发全部过程的整体工作计划
4、月度计划:按月为节点上报月度完成情况和下月计划,同时与【项目总体开发计划】核对,分析工程滞后或超前的工期及原因

流程主导及参与部门项目部、地区的部门、运营决策机构,区域总经理、集团运营管理部及相关部门、总经理
上游流程名称下游流程名称子流程名称董事长办公会、项目立项、策划流程——项目总体开发计划部门流程中职责董事长/总经理1
审批《项目关键节点计划》;2
审批《项目开发工作指导书》;3
审批《项目开发总体计划》;4
审批项目关键节点计划的调整、经营指标调整、目标成本等项调整
集团运营管理部
