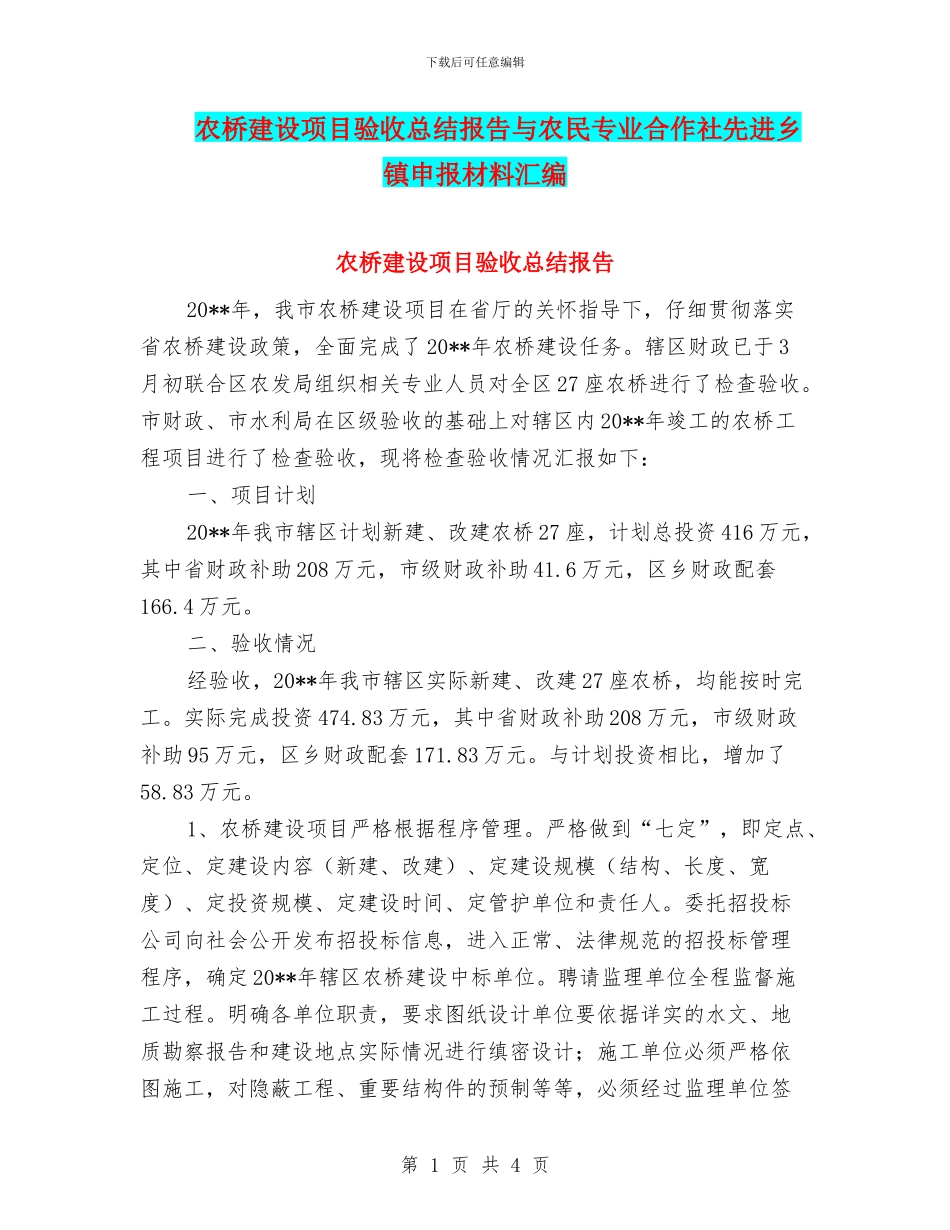

下载后可任意编辑农桥建设项目验收总结报告与农民专业合作社先进乡镇申报材料汇编农桥建设项目验收总结报告20**年,我市农桥建设项目在省厅的关怀指导下,仔细贯彻落实省农桥建设政策,全面完成了20**年农桥建设任务
辖区财政已于3月初联合区农发局组织相关专业人员对全区27座农桥进行了检查验收
市财政、市水利局在区级验收的基础上对辖区内20**年竣工的农桥工程项目进行了检查验收,现将检查验收情况汇报如下:一、项目计划20**年我市辖区计划新建、改建农桥27座,计划总投资416万元,其中省财政补助208万元,市级财政补助41
6万元,区乡财政配套166
二、验收情况经验收,20**年我市辖区实际新建、改建27座农桥,均能按时完工
实际完成投资474
83万元,其中省财政补助208万元,市级财政补助95万元,区乡财政配套171
与计划投资相比,增加了58
1、农桥建设项目严格根据程序管理
严格做到“七定”,即定点、定位、定建设内容(新建、改建)、定建设规模(结构、长度、宽度)、定投资规模、定建设时间、定管护单位和责任人
委托招投标公司向社会公开发布招投标信息,进入正常、法律规范的招投标管理程序,确定20**年辖区农桥建设中标单位
聘请监理单位全程监督施工过程

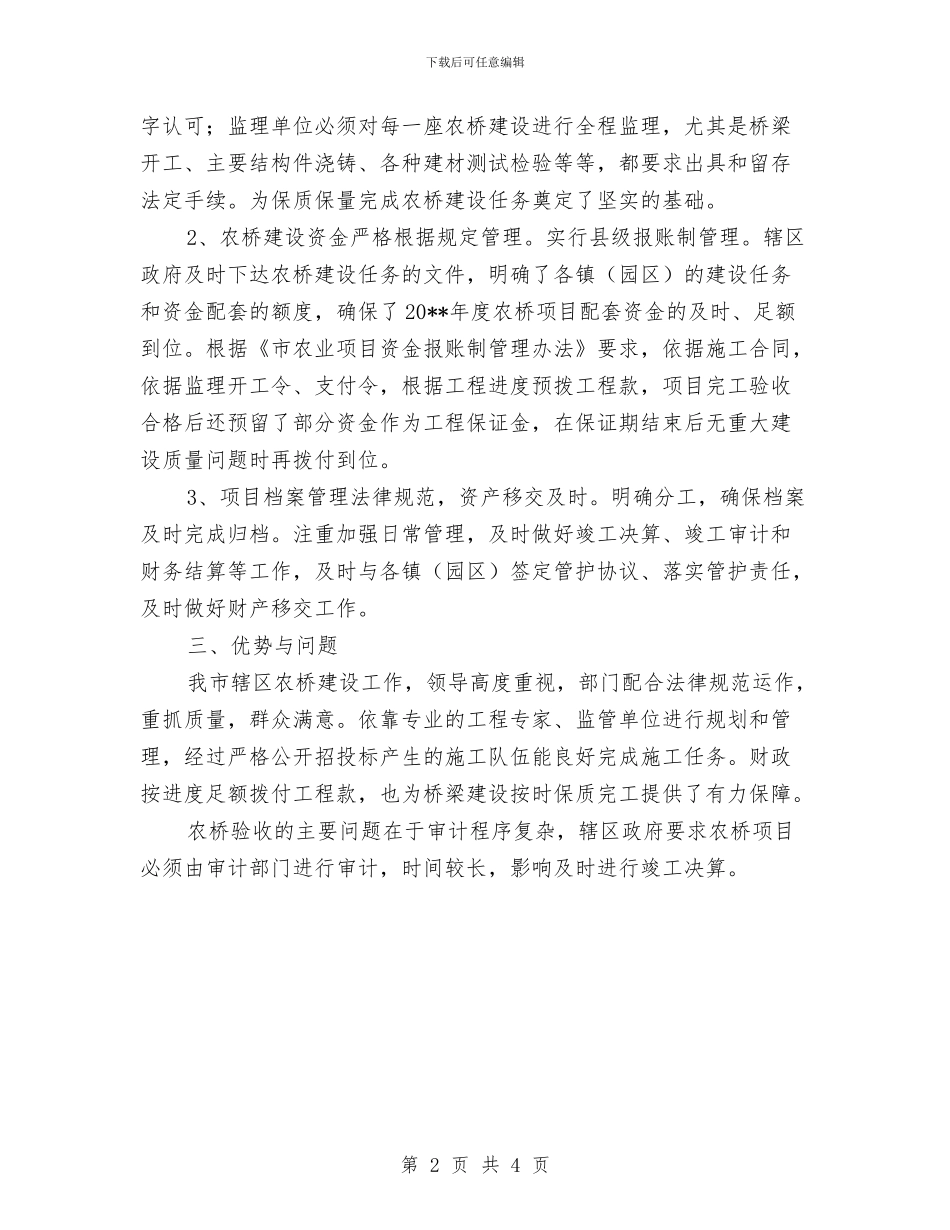

明确各单位职责,要求图纸设计单位要依据详实的水文、地质勘察报告和建设地点实际情况进行缜密设计;施工单位必须严格依图施工,对隐蔽工程、重要结构件的预制等等,必须经过监理单位签第1页共4页下载后可任意编辑字认可;监理单位必须对每一座农桥建设进行全程监理,尤其是桥梁开工、主要结构件浇铸、各种建材测试检验等等,都要求出具和留存法定手续
为保质保量完成农桥建设任务奠定了坚实的基础
2、农桥建设资金严格根据规定管理
实行县级报账制管理
辖区政府及时下达农桥建设任务的文件,明确了各镇(园区)的建设任务和资金配套的额度
