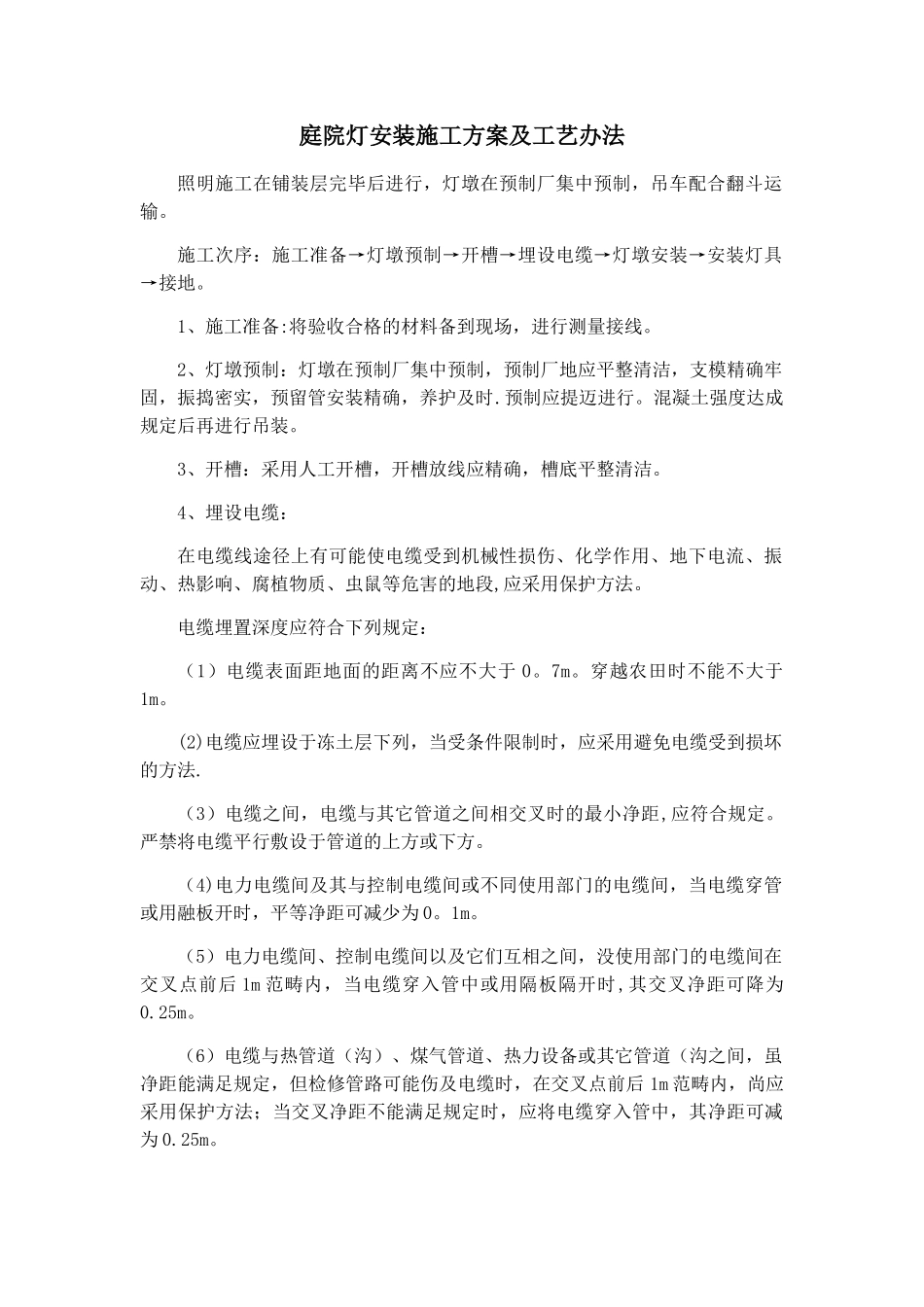

庭院灯安装施工方案及工艺办法照明施工在铺装层完毕后进行,灯墩在预制厂集中预制,吊车配合翻斗运输
施工次序:施工准备→灯墩预制→开槽→埋设电缆→灯墩安装→安装灯具→接地
1、施工准备:将验收合格的材料备到现场,进行测量接线
2、灯墩预制:灯墩在预制厂集中预制,预制厂地应平整清洁,支模精确牢固,振捣密实,预留管安装精确,养护及时
预制应提迈进行
混凝土强度达成规定后再进行吊装
3、开槽:采用人工开槽,开槽放线应精确,槽底平整清洁
4、埋设电缆:在电缆线途径上有可能使电缆受到机械性损伤、化学作用、地下电流、振动、热影响、腐植物质、虫鼠等危害的地段,应采用保护方法
电缆埋置深度应符合下列规定:(1)电缆表面距地面的距离不应不大于0
穿越农田时不能不大于1m
(2)电缆应埋设于冻土层下列,当受条件限制时,应采用避免电缆受到损坏的方法
(3)电缆之间,电缆与其它管道之间相交叉时的最小净距,应符合规定
严禁将电缆平行敷设于管道的上方或下方
(4)电力电缆间及其与控制电缆间或不同使用部门的电缆间,当电缆穿管或用融板开时,平等净距可减少为0
(5)电力电缆间、控制电缆间以及它们互相之间,没使用部门的电缆间在交叉点前后1m范畴内,当电缆穿入管中或用隔板隔开时,其交叉净距可降为0
(6)电缆与热管道(沟)、煤气管道、热力设备或其它管道(沟之间,虽净距能满足规定,但检修管路可能伤及电缆时,在交叉点前后1m范畴内,尚应采用保护方法;当交叉净距不能满足规定时,应将电缆穿入管中,其净距可减为0
(7)电缆与热管道(沟)及热力设备平行、交叉时,应采用隔热方法,使电缆周边土壤的温升不超出10℃
5、吊灯墩:用吊车装翻斗车将灯墩运至现场,吊装时应当注意保护好螺栓、灯墩安装应精确牢固
6、安装灯杆:灯地方品种安装完毕后,人工配合吊车安装灯杆,直线上的杆臂中心线应垂直于道路中心线,转弯
