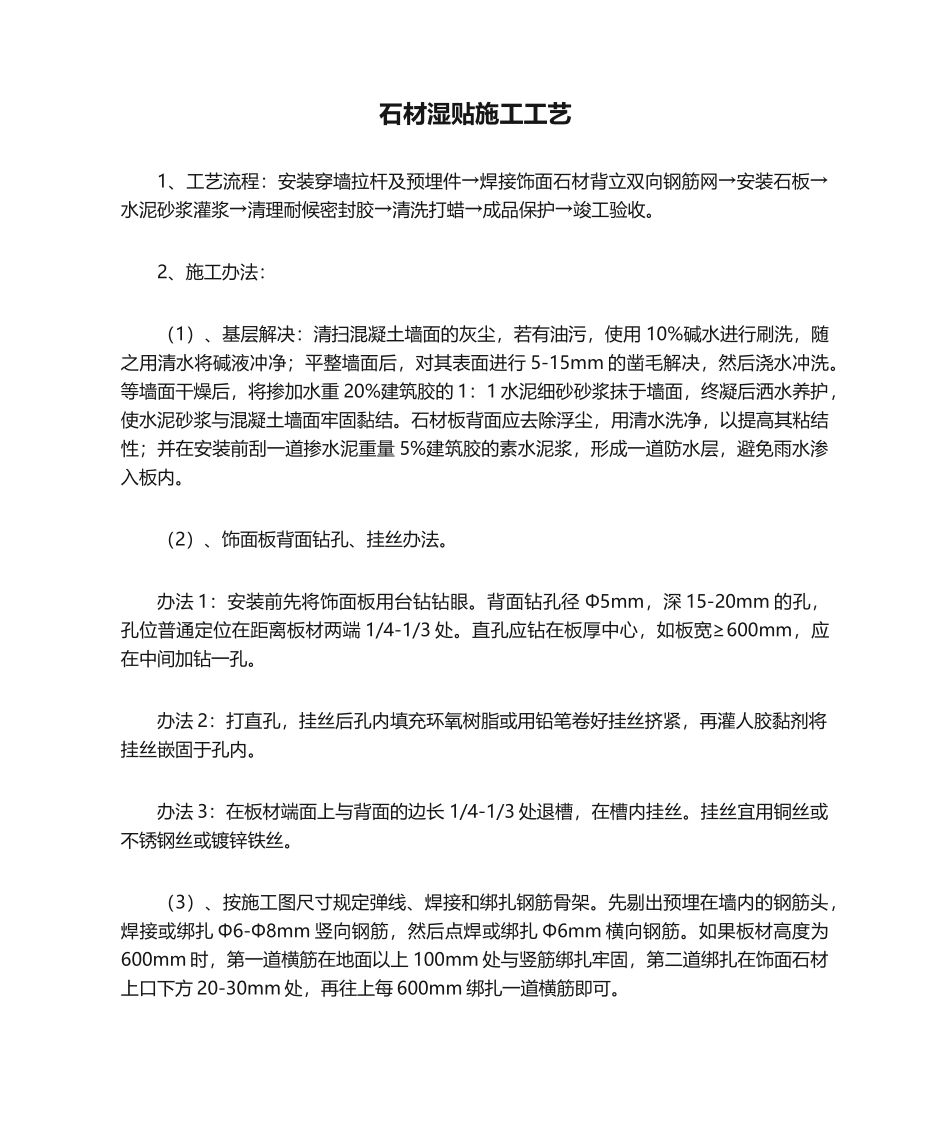

石材湿贴施工工艺1、工艺流程:安装穿墙拉杆及预埋件→焊接饰面石材背立双向钢筋网→安装石板→水泥砂浆灌浆→清理耐候密封胶→清洗打蜡→成品保护→竣工验收
2、施工办法:(1)、基层解决:清扫混凝土墙面的灰尘,若有油污,使用10%碱水进行刷洗,随之用清水将碱液冲净;平整墙面后,对其表面进行5-15mm的凿毛解决,然后浇水冲洗
等墙面干燥后,将掺加水重20%建筑胶的1:1水泥细砂砂浆抹于墙面,终凝后洒水养护,使水泥砂浆与混凝土墙面牢固黏结
石材板背面应去除浮尘,用清水洗净,以提高其粘结性;并在安装前刮一道掺水泥重量5%建筑胶的素水泥浆,形成一道防水层,避免雨水渗入板内
(2)、饰面板背面钻孔、挂丝办法
办法1:安装前先将饰面板用台钻钻眼
背面钻孔径Φ5mm,深15-20mm的孔,孔位普通定位在距离板材两端1/4-1/3处
直孔应钻在板厚中心,如板宽≥600mm,应在中间加钻一孔
办法2:打直孔,挂丝后孔内填充环氧树脂或用铅笔卷好挂丝挤紧,再灌人胶黏剂将挂丝嵌固于孔内
办法3:在板材端面上与背面的边长1/4-1/3处退槽,在槽内挂丝
挂丝宜用铜丝或不锈钢丝或镀锌铁丝
(3)、按施工图尺寸规定弹线、焊接和绑扎钢筋骨架
先剔出预埋在墙内的钢筋头,焊接或绑扎Φ6-Φ8mm竖向钢筋,然后点焊或绑扎Φ6mm横向钢筋
如果板材高度为600mm时,第一道横筋在地面以上100mm处与竖筋绑扎牢固,第二道绑扎在饰面石材上口下方20-30mm处,再往上每600mm绑扎一道横筋即可
(4)、安装固定

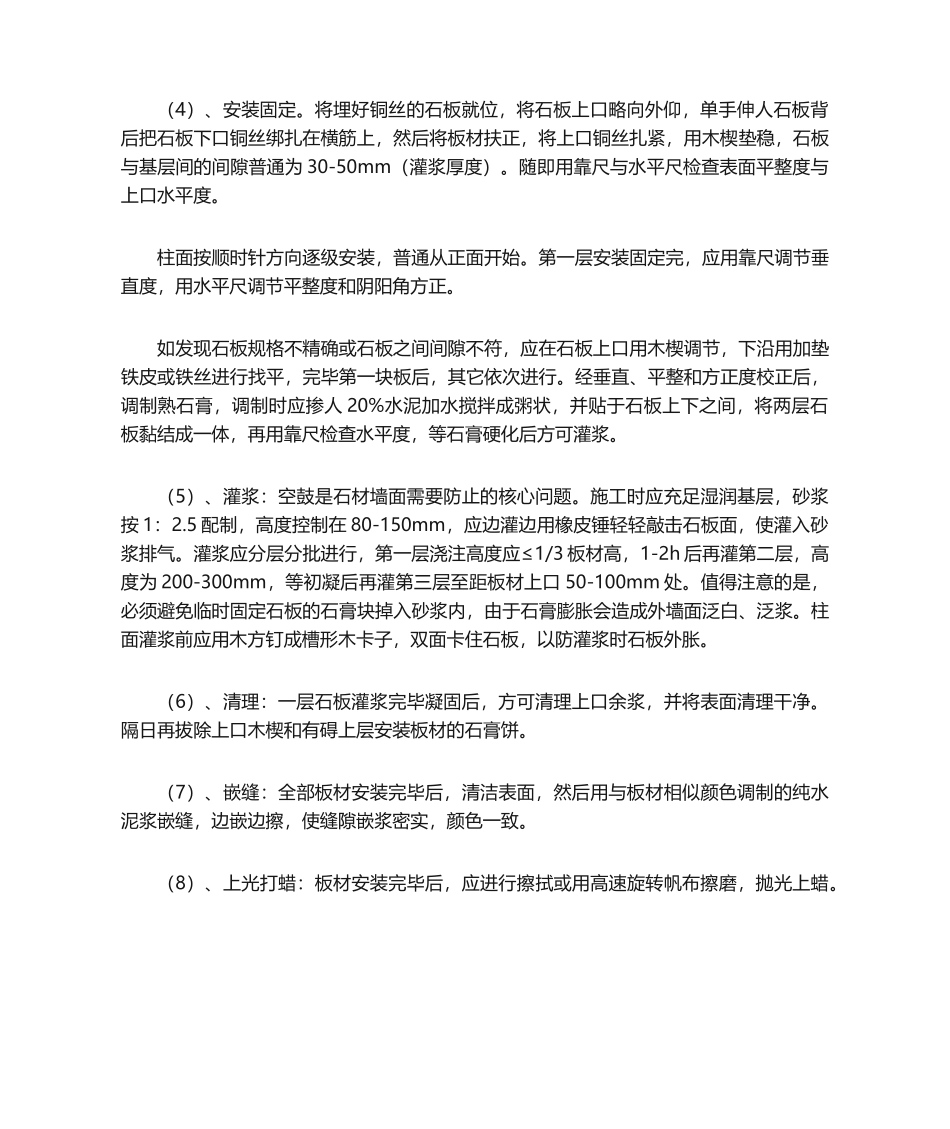

将埋好铜丝的石板就位,将石板上口略向外仰,单手伸人石板背后把石板下口铜丝绑扎在横筋上,然后将板材扶正,将上口铜丝扎紧,用木楔垫稳,石板与基层间的间隙普通为30-50mm(灌浆厚度)
随即用靠尺与水平尺检查表面平整度与上口水平度
柱面按顺时针方向逐级安装,普通从正面开始
第一层安装固定完,应用靠尺调节垂直度,用
