基础钢筋施工技术交底钢筋加工①严格按施工图纸设计的钢筋规格、型号、尺寸和形状做出钢筋下料单,并严格按钢筋下料单制作钢筋
②为确保钢筋加工形状、尺寸精确,可制作钢筋加工的定型卡具控制钢筋尺③钢筋弯曲:Ⅰ级钢筋末端应做180°弯钩,圆弧弯曲D≥2
5d,平直部分长度≥10d;Ⅱ、Ⅲ级钢筋末端应做90°弯折,Ⅱ级弯曲D≥4d,Ⅲ级弯曲D≥5d;弯起钢筋中间弯折处的直径D≮5d
④箍筋的加工:箍筋末端弯钩135°,抗震构造箍筋末端平直段为10d
⑤直螺纹连接钢筋剥肋套丝前端头需打磨平整

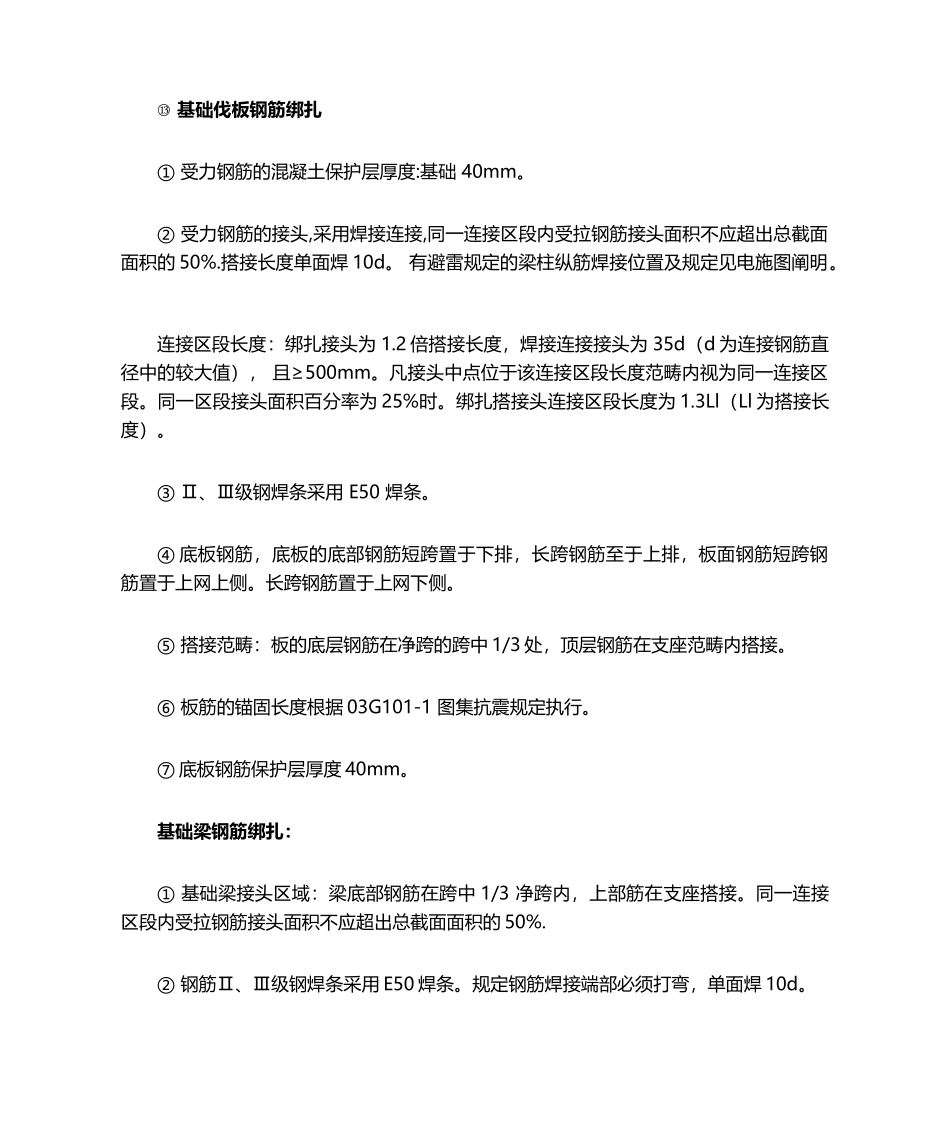

⑥钢筋加工的允许偏差见下表:⑦钢筋加工的允许偏差⑧项目允许偏差⑨受力钢筋顺长度方向全长的净尺寸±10mm⑩弯起钢筋的弯折位置±20mm⑪弯起点高度±5mm⑫箍筋内净尺寸±5mm⑬基础伐板钢筋绑扎①受力钢筋的混凝土保护层厚度:基础40mm
②受力钢筋的接头,采用焊接连接,同一连接区段内受拉钢筋接头面积不应超出总截面面积的50%
搭接长度单面焊10d
有避雷规定的梁柱纵筋焊接位置及规定见电施图阐明
连接区段长度:绑扎接头为1
2倍搭接长度,焊接连接接头为35d(d为连接钢筋直径中的较大值),且≥500mm
凡接头中点位于该连接区段长度范畴内视为同一连接区段
同一区段接头面积百分率为25%时
绑扎搭接头连接区段长度为1
3Ll(Ll为搭接长度)
③Ⅱ、Ⅲ级钢焊条采用E50焊条
④底板钢筋,底板的底部钢筋短跨置于下排,长跨钢筋至于上排,板面钢筋短跨钢筋置于上网上侧
长跨钢筋置于上网下侧
⑤搭接范畴:板的底层钢筋在净跨的跨中1/3处,顶层钢筋在支座范畴内搭接
⑥板筋的锚固长度根据03G101-1图集抗震规定执行
⑦底板钢筋保护层厚度40mm
基础梁钢筋绑扎:①基础梁接头区域:梁底部钢筋在跨中1/3净跨内,上部筋在支座搭接
同一连接区段内受拉钢筋接头面积不应超出总截面面积的50%

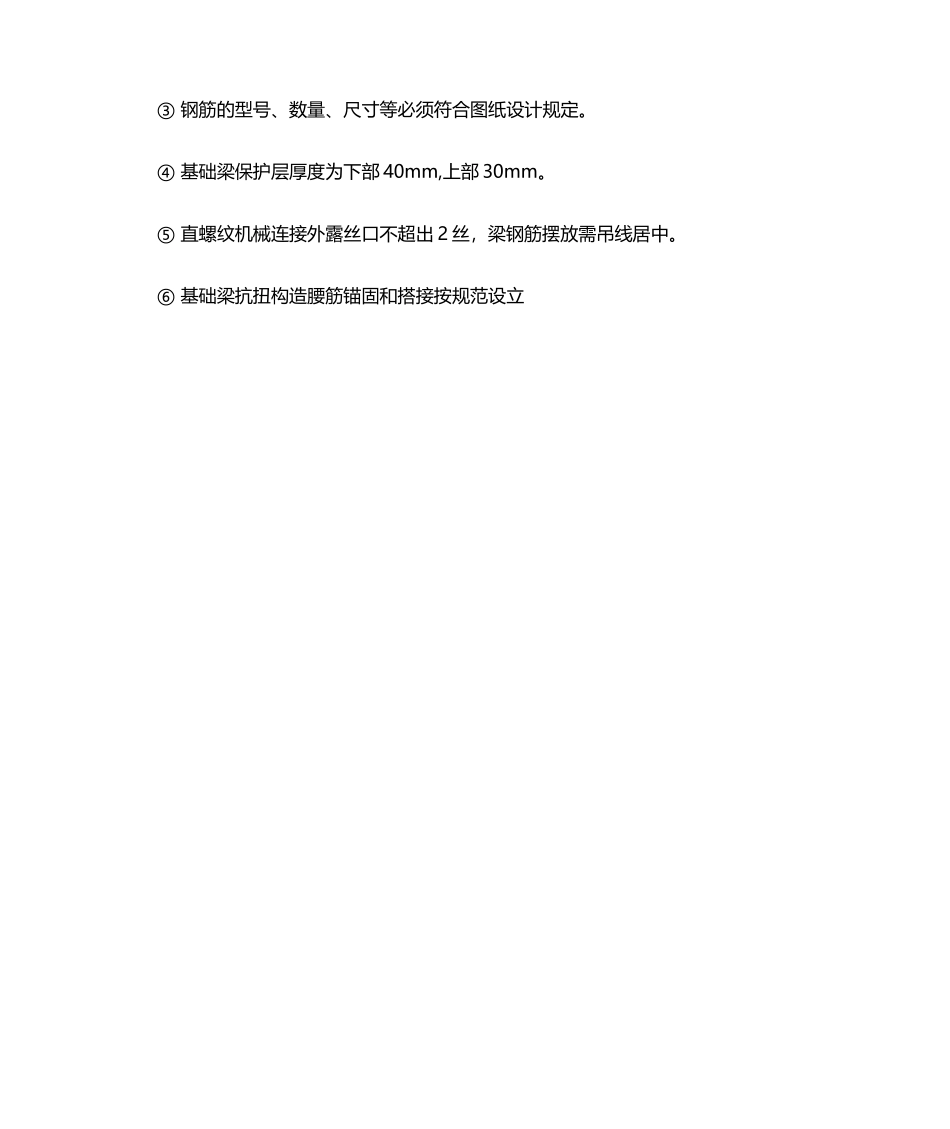

②钢筋Ⅱ、Ⅲ级钢焊条采用E50
