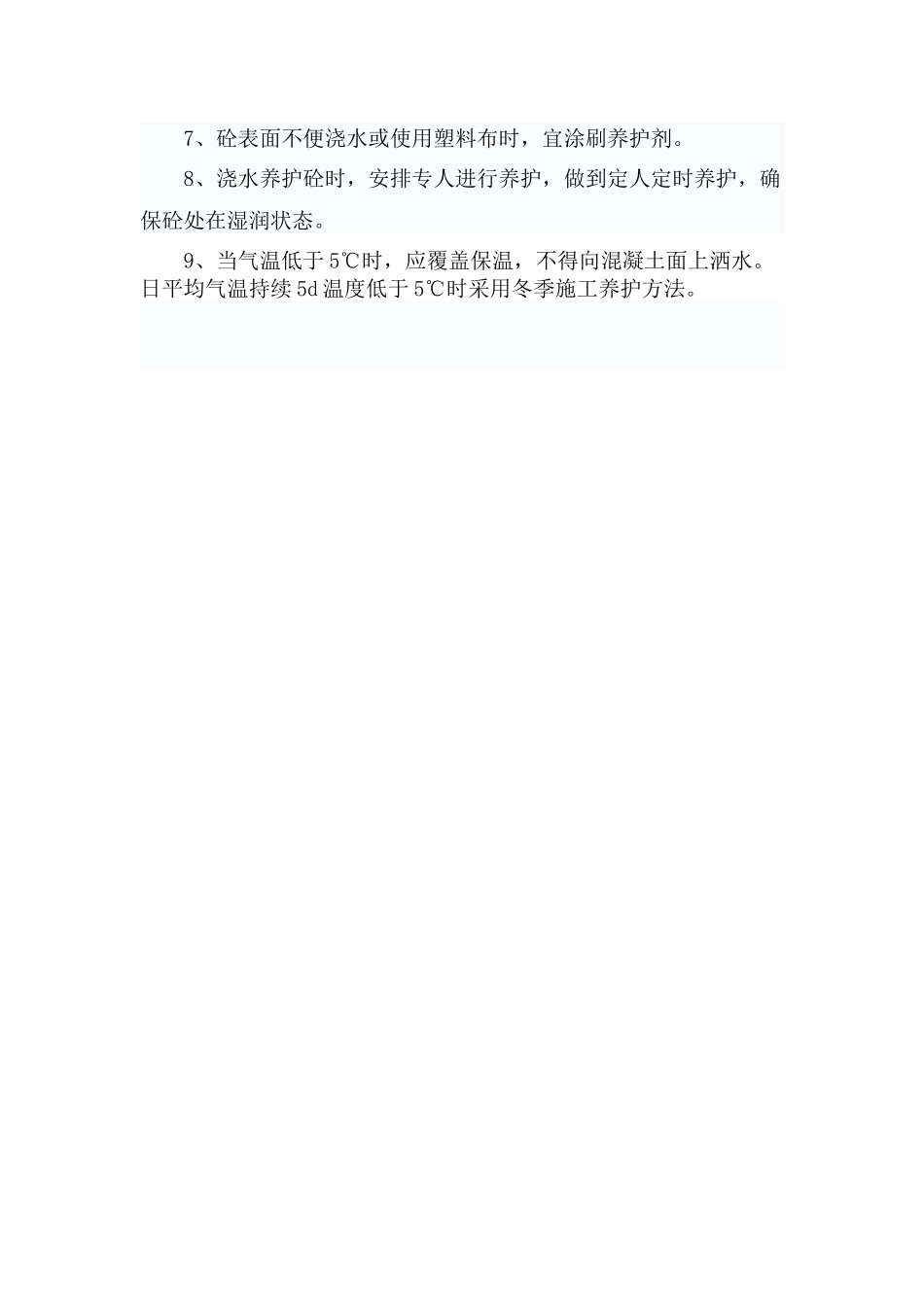

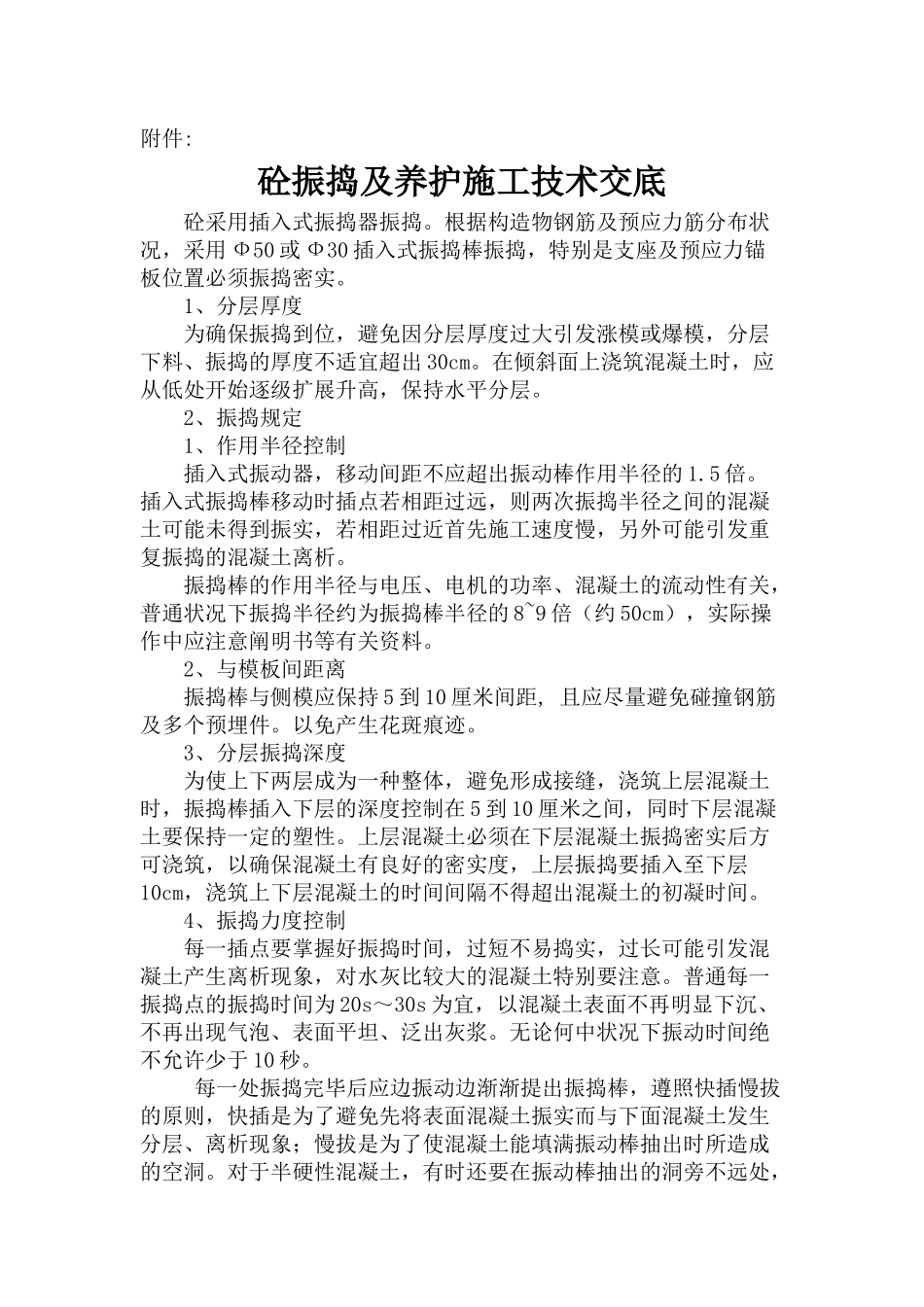

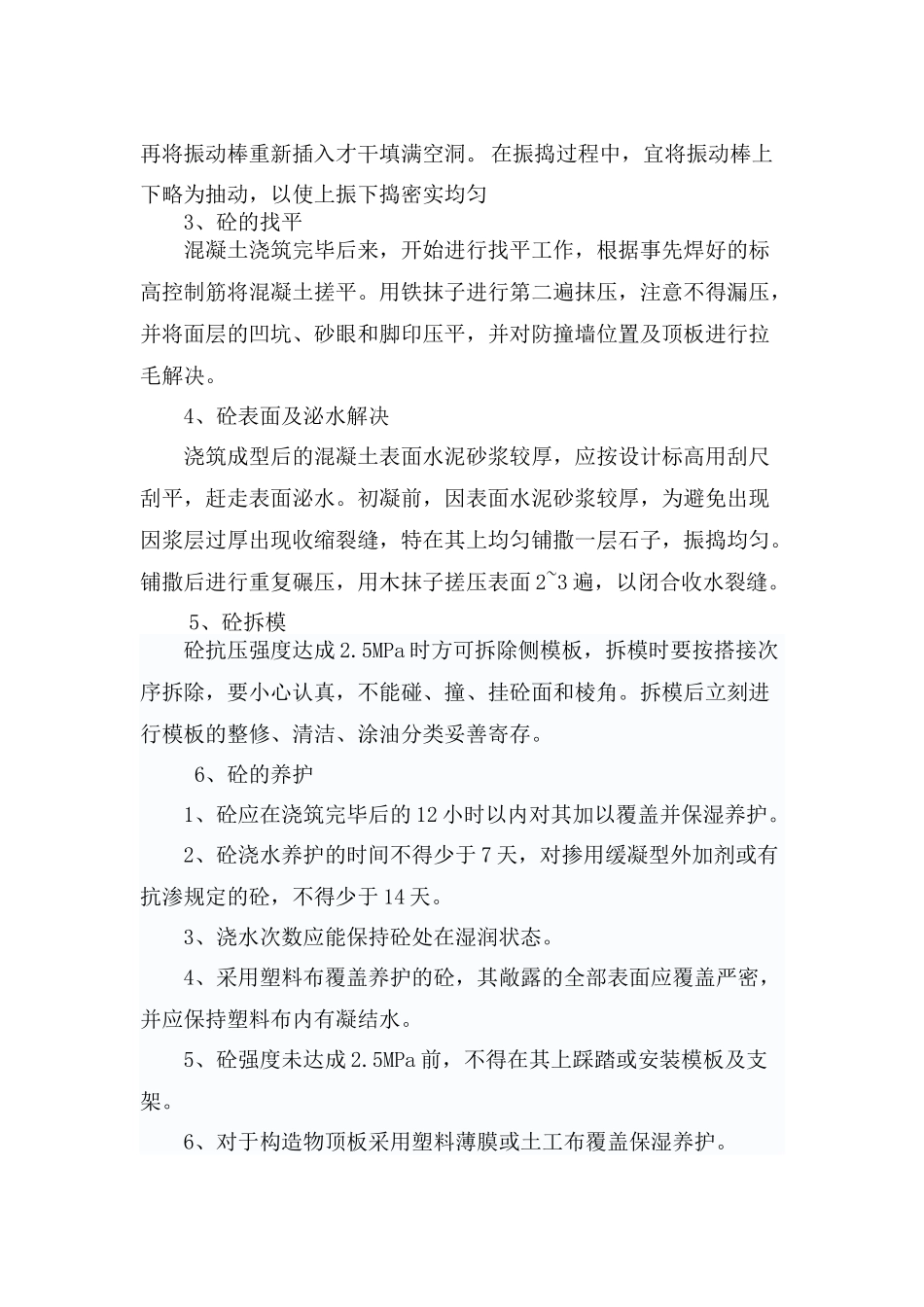

附件:砼振捣及养护施工技术交底砼采用插入式振捣器振捣。根据构造物钢筋及预应力筋分布状况,采用Ф50或Ф30插入式振捣棒振捣,特别是支座及预应力锚板位置必须振捣密实。1、分层厚度为确保振捣到位,避免因分层厚度过大引发涨模或爆模,分层下料、振捣的厚度不适宜超出30cm。在倾斜面上浇筑混凝土时,应从低处开始逐级扩展升高,保持水平分层。2、振捣规定1、作用半径控制插入式振动器,移动间距不应超出振动棒作用半径的1.5倍。插入式振捣棒移动时插点若相距过远,则两次振捣半径之间的混凝土可能未得到振实,若相距过近首先施工速度慢,另外可能引发重复振捣的混凝土离析。振捣棒的作用半径与电压、电机的功率、混凝土的流动性有关,普通状况下振捣半径约为振捣棒半径的8~9倍(约50cm),实际操作中应注意阐明书等有关资料。2、与模板间距离振捣棒与侧模应保持5到10厘米间距,且应尽量避免碰撞钢筋及多个预埋件。以免产生花斑痕迹。3、分层振捣深度为使上下两层成为一种整体,避免形成接缝,浇筑上层混凝土时,振捣棒插入下层的深度控制在5到10厘米之间,同时下层混凝土要保持一定的塑性。上层混凝土必须在下层混凝土振捣密实后方可浇筑,以确保混凝土有良好的密实度,上层振捣要插入至下层10cm,浇筑上下层混凝土的时间间隔不得超出混凝土的初凝时间。4、振捣力度控制每一插点要掌握好振捣时间,过短不易捣实,过长可能引发混凝土产生离析现象,对水灰比较大的混凝土特别要注意。普通每一振捣点的振捣时间为20s~30s为宜,以混凝土表面不再明显下沉、不再出现气泡、表面平坦、泛出灰浆。无论何中状况下振动时间绝不允许少于10秒。每一处振捣完毕后应边振动边渐渐提出振捣棒,遵照快插慢拔的原则,快插是为了避免先将表面混凝土振实而与下面混凝土发生分层、离析现象;慢拔是为了使混凝土能填满振动棒抽出时所造成的空洞。对于半硬性混凝土,有时还要在振动棒抽出的洞旁不远处,再将振动棒重新插入才干填满空洞。在振捣过程中,宜将振动棒上下略为抽动,以使上振下捣密实均匀3、砼的找平混凝土浇筑完毕后来,开始进行找平工作,根据事先焊好的标高控制筋将混凝土搓平。用铁抹子进行第二遍抹压,注意不得漏压,并将面层的凹坑、砂眼和脚印压平,并对防撞墙位置及顶板进行拉毛解决。4、砼表面及泌水解决浇筑成型后的混凝土表面水泥砂浆较厚,应按设计标高用刮尺刮平,赶走表面泌水。初凝前,因表面水泥砂浆较厚,为避免出现因浆层过厚出现收缩裂缝,特在其上均匀铺撒一层石子,振捣均匀。铺撒后进行重复碾压,用木抹子搓压表面2~3遍,以闭合收水裂缝。5、砼拆模砼抗压强度达成2.5MPa时方可拆除侧模板,拆模时要按搭接次序拆除,要小心认真,不能碰、撞、挂砼面和棱角。拆模后立刻进行模板的整修、清洁、涂油分类妥善寄存。6、砼的养护1、砼应在浇筑完毕后的12小时以内对其加以覆盖并保湿养护。2、砼浇水养护的时间不得少于7天,对掺用缓凝型外加剂或有抗渗规定的砼,不得少于14天。3、浇水次数应能保持砼处在湿润状态。4、采用塑料布覆盖养护的砼,其敞露的全部表面应覆盖严密,并应保持塑料布内有凝结水。5、砼强度未达成2.5MPa前,不得在其上踩踏或安装模板及支架。6、对于构造物顶板采用塑料薄膜或土工布覆盖保湿养护。7、砼表面不便浇水或使用塑料布时,宜涂刷养护剂。8、浇水养护砼时,安排专人进行养护,做到定人定时养护,确保砼处在湿润状态。9、当气温低于5℃时,应覆盖保温,不得向混凝土面上洒水。日平均气温持续5d温度低于5℃时采用冬季施工养护方法。
