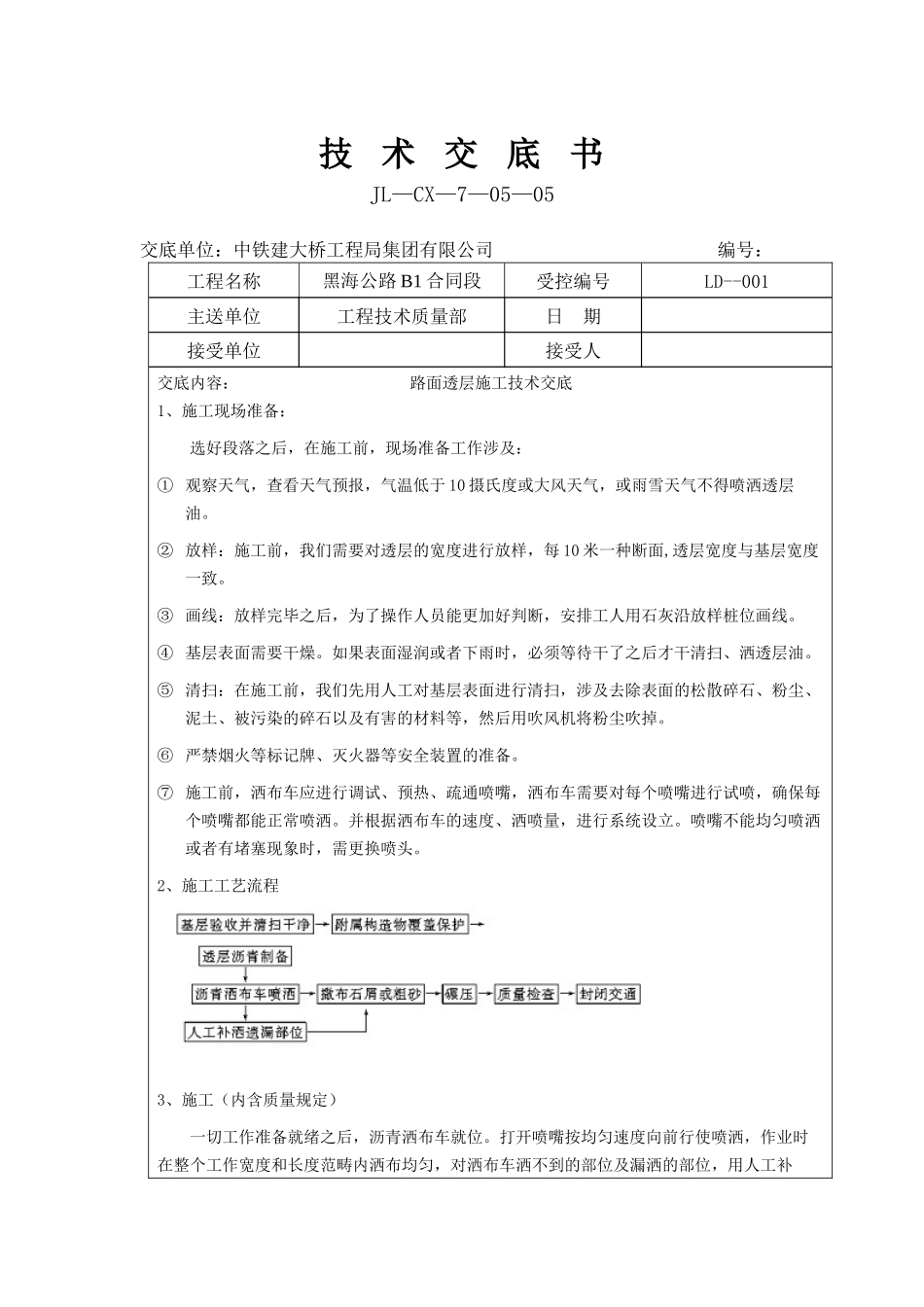

技术交底书JL—CX—7—05—05交底单位:中铁建大桥工程局集团有限公司编号:工程名称黑海公路B1合同段受控编号LD--001主送单位工程技术质量部日期接受单位接受人交底内容:路面透层施工技术交底1、施工现场准备:选好段落之后,在施工前,现场准备工作涉及:①观察天气,查看天气预报,气温低于10摄氏度或大风天气,或雨雪天气不得喷洒透层油
②放样:施工前,我们需要对透层的宽度进行放样,每10米一种断面,透层宽度与基层宽度一致
③画线:放样完毕之后,为了操作人员能更加好判断,安排工人用石灰沿放样桩位画线
④基层表面需要干燥
如果表面湿润或者下雨时,必须等待干了之后才干清扫、洒透层油
⑤清扫:在施工前,我们先用人工对基层表面进行清扫,涉及去除表面的松散碎石、粉尘、泥土、被污染的碎石以及有害的材料等,然后用吹风机将粉尘吹掉
⑥严禁烟火等标记牌、灭火器等安全装置的准备
⑦施工前,洒布车应进行调试、预热、疏通喷嘴,洒布车需要对每个喷嘴进行试喷,确保每个喷嘴都能正常喷洒
并根据洒布车的速度、洒喷量,进行系统设立
喷嘴不能均匀喷洒或者有堵塞现象时,需更换喷头
2、施工工艺流程3、施工(内含质量规定)一切工作准备就绪之后,沥青洒布车就位
打开喷嘴按均匀速度向前行使喷洒,作业时在整个工作宽度和长度范畴内洒布均匀,对洒布车洒不到的部位及漏洒的部位,用人工补洒,对局部喷洒过量的部位用人工用扫帚扫匀
洒铺时及时检测喷洒量,喷洒量为沥青0
5(升/平方米)宜按照上限控制,洒布的透层沥青渗入基层深度不不大于5mm,与基层要联接成为整体
喷洒透层油后一破乳立刻撒布用量为2-3立方米/千平方米的石屑保护
撒布石屑或粗砂后,应用6~8t双钢轮压路机稳压1~2遍
在铺筑沥青面层前如发现局部地方透层沥青剥落应予修补;当有多出的浮动石屑或粗砂时,应予扫除
编制者:审核者:第1页共5页技术交底书JL—CX—7
