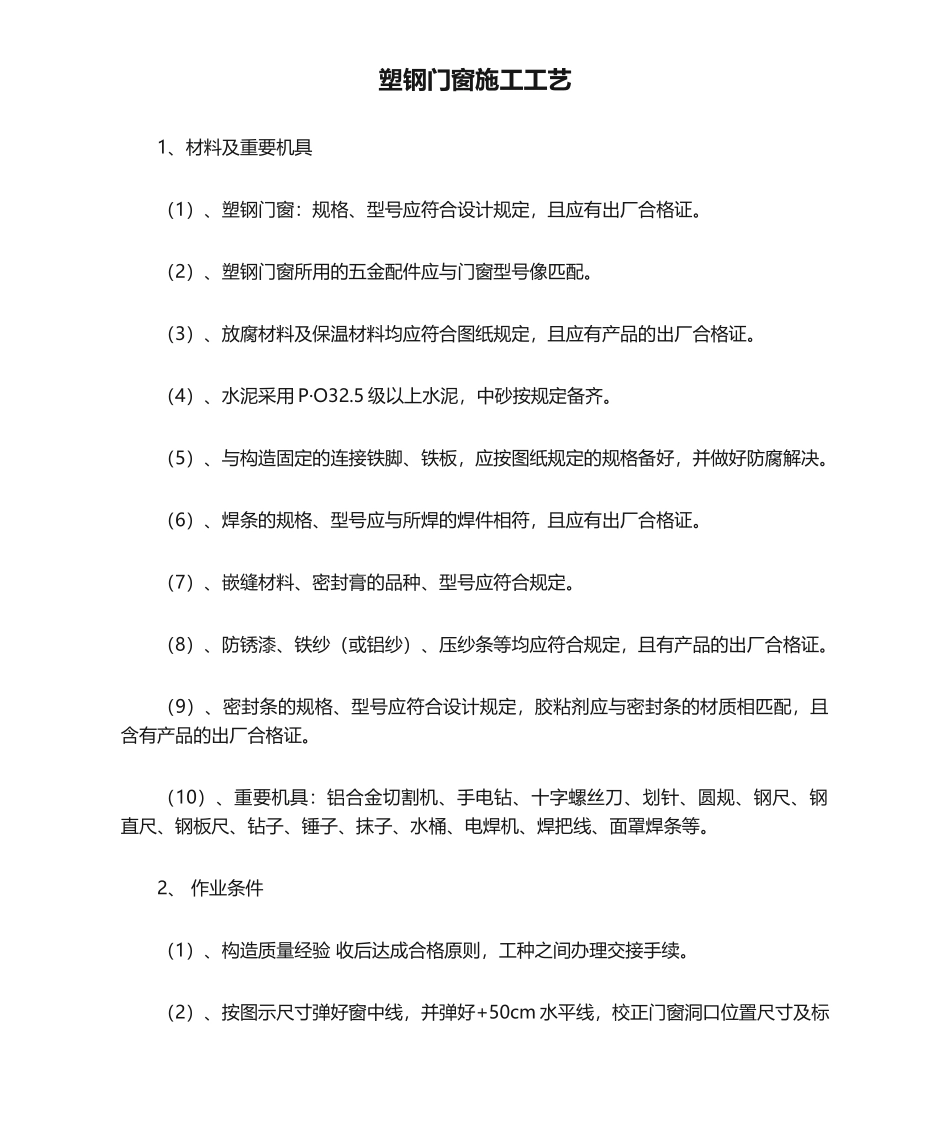

塑钢门窗施工工艺1、材料及重要机具(1)、塑钢门窗:规格、型号应符合设计规定,且应有出厂合格证
(2)、塑钢门窗所用的五金配件应与门窗型号像匹配
(3)、放腐材料及保温材料均应符合图纸规定,且应有产品的出厂合格证
(4)、水泥采用P·O32
5级以上水泥,中砂按规定备齐
(5)、与构造固定的连接铁脚、铁板,应按图纸规定的规格备好,并做好防腐解决
(6)、焊条的规格、型号应与所焊的焊件相符,且应有出厂合格证
(7)、嵌缝材料、密封膏的品种、型号应符合规定
(8)、防锈漆、铁纱(或铝纱)、压纱条等均应符合规定,且有产品的出厂合格证
(9)、密封条的规格、型号应符合设计规定,胶粘剂应与密封条的材质相匹配,且含有产品的出厂合格证
(10)、重要机具:铝合金切割机、手电钻、十字螺丝刀、划针、圆规、钢尺、钢直尺、钢板尺、钻子、锤子、抹子、水桶、电焊机、焊把线、面罩焊条等
2、作业条件(1)、构造质量经验收后达成合格原则,工种之间办理交接手续

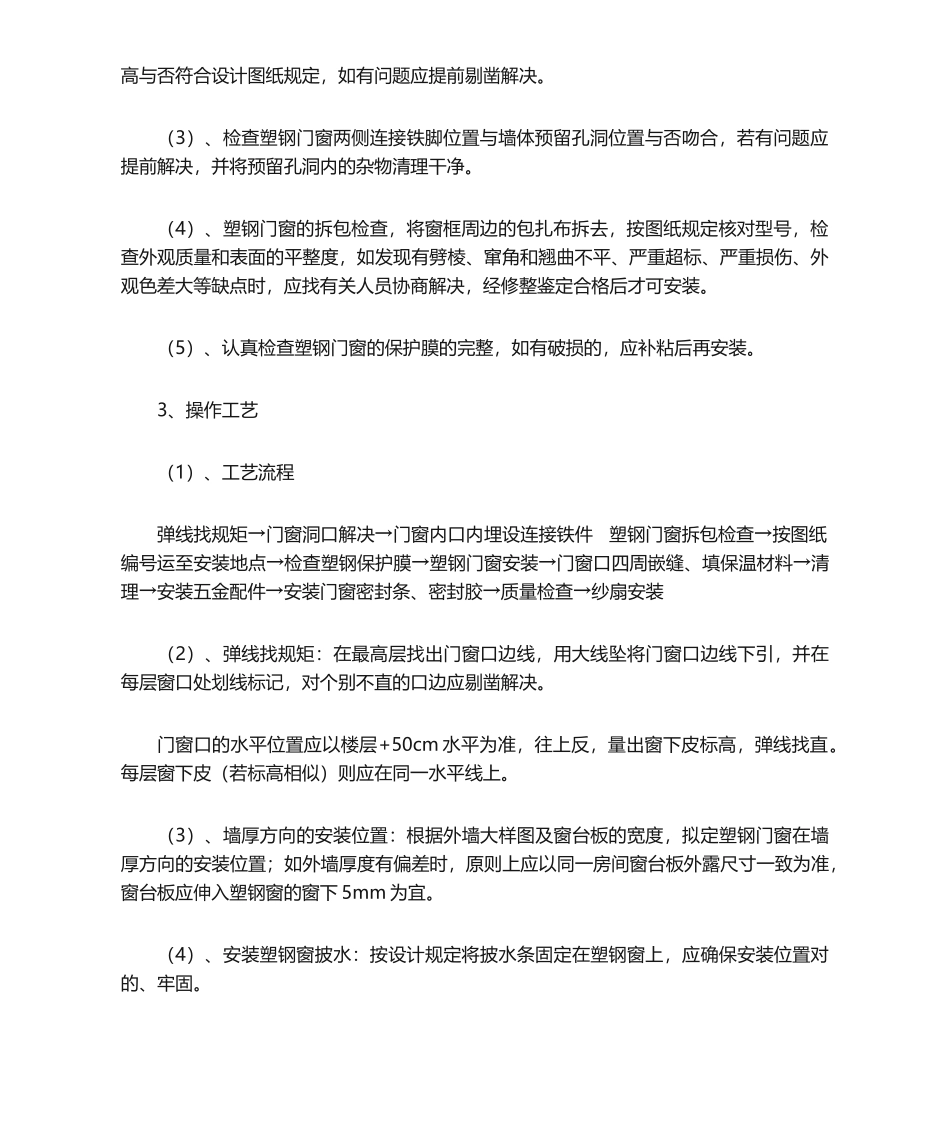

(2)、按图示尺寸弹好窗中线,并弹好+50cm水平线,校正门窗洞口位置尺寸及标高与否符合设计图纸规定,如有问题应提前剔凿解决
(3)、检查塑钢门窗两侧连接铁脚位置与墙体预留孔洞位置与否吻合,若有问题应提前解决,并将预留孔洞内的杂物清理干净
(4)、塑钢门窗的拆包检查,将窗框周边的包扎布拆去,按图纸规定核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺点时,应找有关人员协商解决,经修整鉴定合格后才可安装
(5)、认真检查塑钢门窗的保护膜的完整,如有破损的,应补粘后再安装

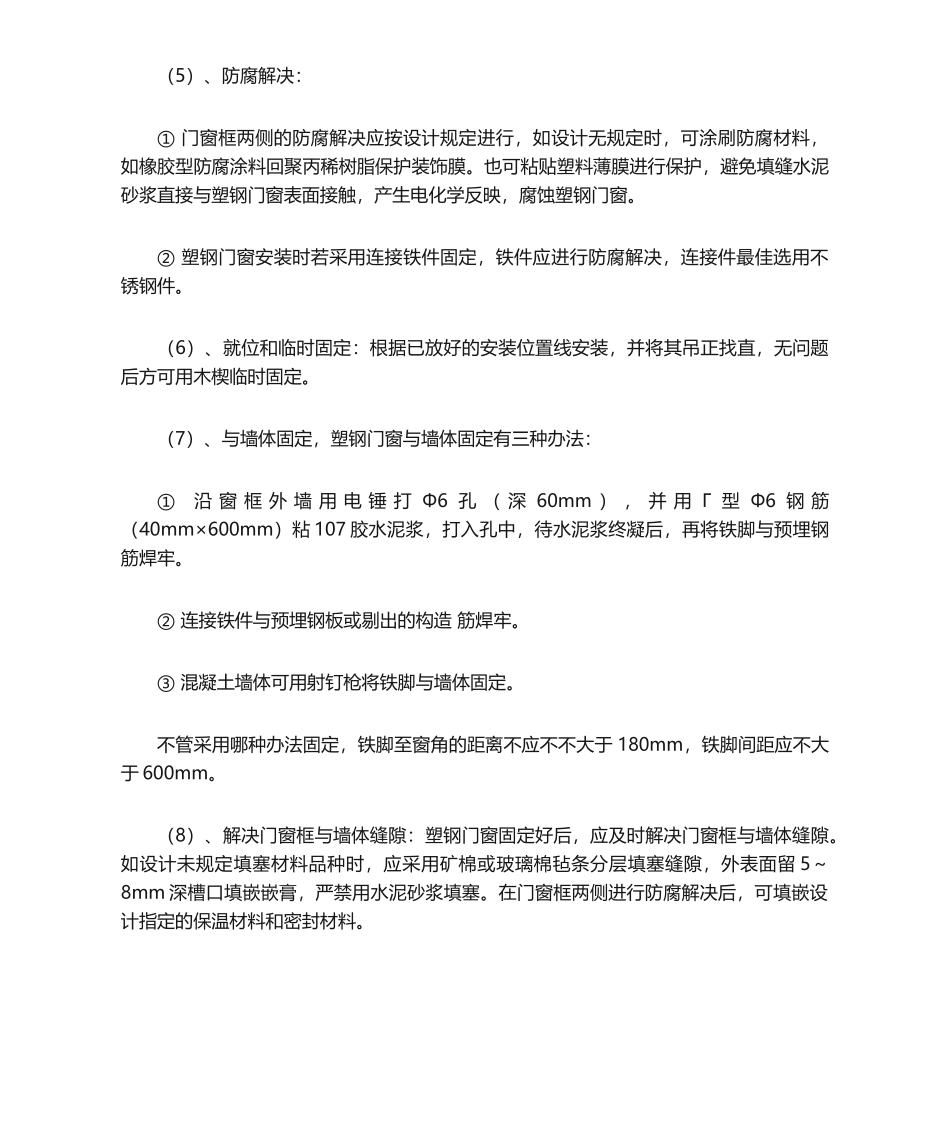

3、操作工艺(1)、工艺流程弹线找规矩→门窗洞口解决→门窗内口内埋设连接铁件塑钢门窗拆包检查→按图纸编号运至安装地点→检查塑钢保护膜→塑钢门窗安装→门窗口四周嵌缝、填保温材料→清理→安装五金配件→安装门窗密封条、密封胶→质量检查→纱
