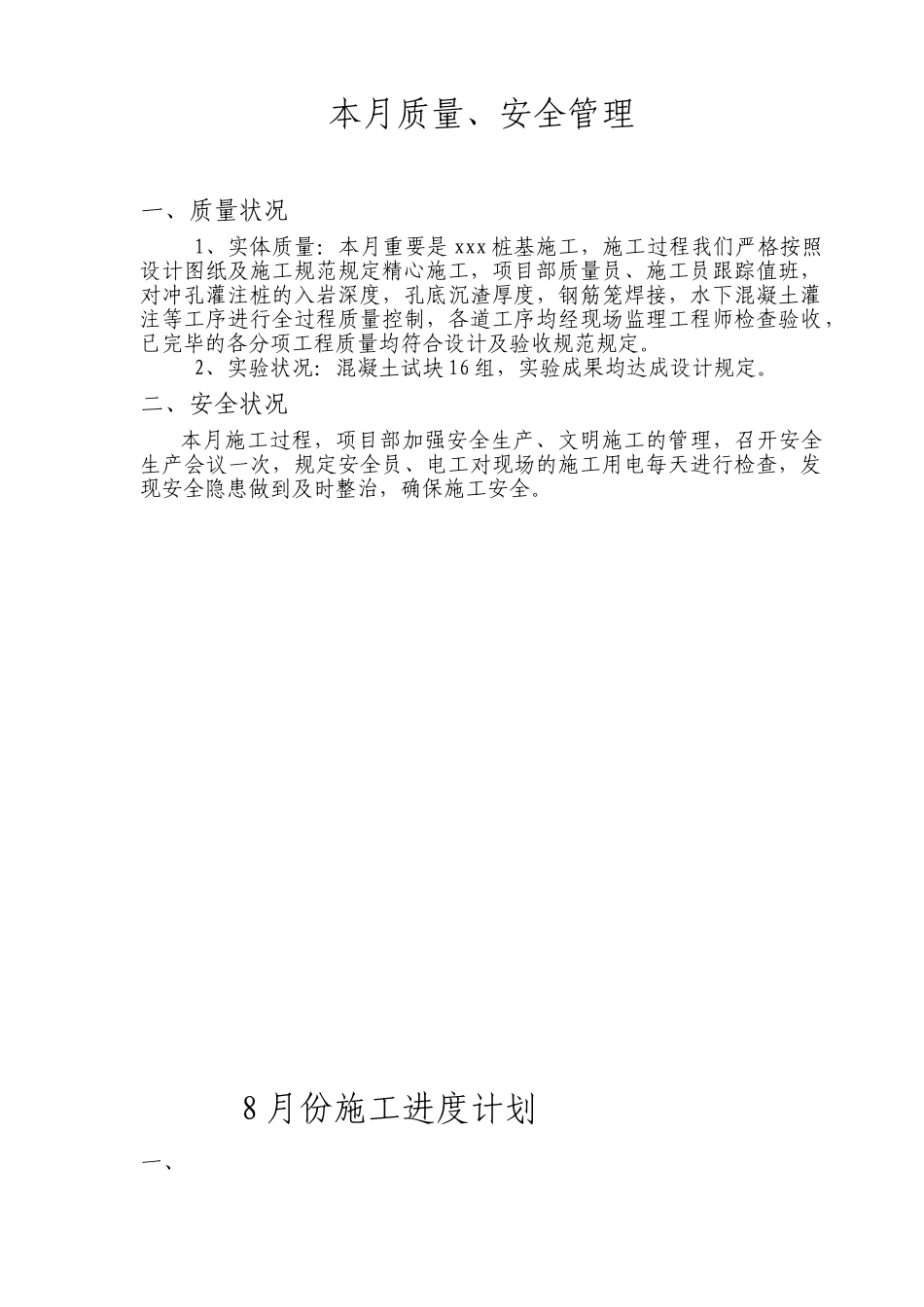

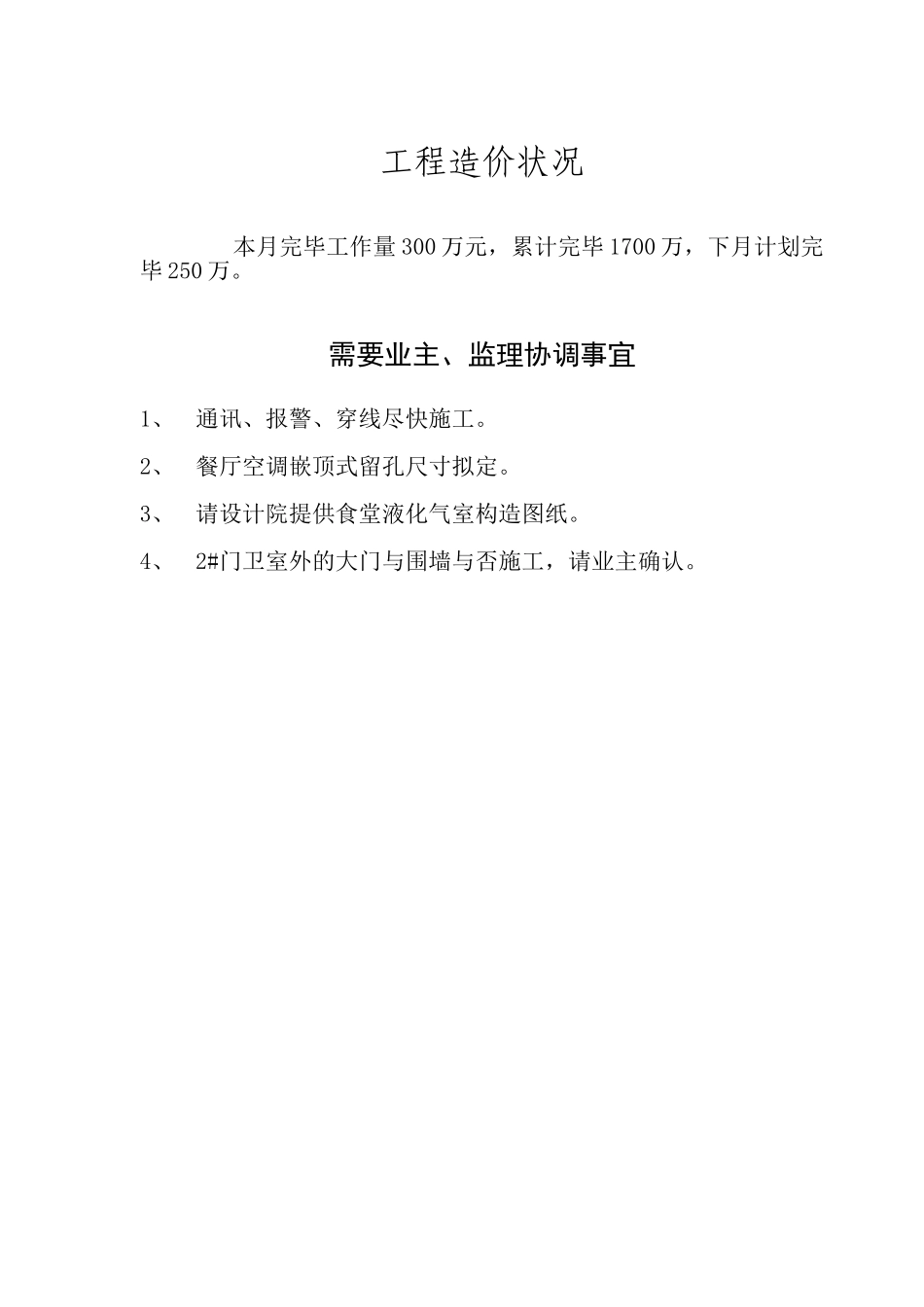

施工工作月报建设单位质监单位设计单位监理单位工程进度完成情况本月计划(1)、综合楼1~4层内外墙抹灰完,门窗框安装完实际完毕1#工人宿舍冲孔桩实际完毕28根,累计完毕38根,完毕50%。工程签证状况工程签证单接受监理、业主、质监站告知、指令向监理、业主提出的报告工程付款申请报告本月质量、安全管理一、质量状况1、实体质量:本月重要是xxx桩基施工,施工过程我们严格按照设计图纸及施工规范规定精心施工,项目部质量员、施工员跟踪值班,对冲孔灌注桩的入岩深度,孔底沉渣厚度,钢筋笼焊接,水下混凝土灌注等工序进行全过程质量控制,各道工序均经现场监理工程师检查验收,已完毕的各分项工程质量均符合设计及验收规范规定。2、实验状况:混凝土试块16组,实验成果均达成设计规定。二、安全状况本月施工过程,项目部加强安全生产、文明施工的管理,召开安全生产会议一次,规定安全员、电工对现场的施工用电每天进行检查,发现安全隐患做到及时整治,确保施工安全。8月份施工进度计划一、工程造价状况本月完毕工作量300万元,累计完毕1700万,下月计划完毕250万。需要业主、监理协调事宜1、通讯、报警、穿线尽快施工。2、餐厅空调嵌顶式留孔尺寸拟定。3、请设计院提供食堂液化气室构造图纸。4、2#门卫室外的大门与围墙与否施工,请业主确认。
