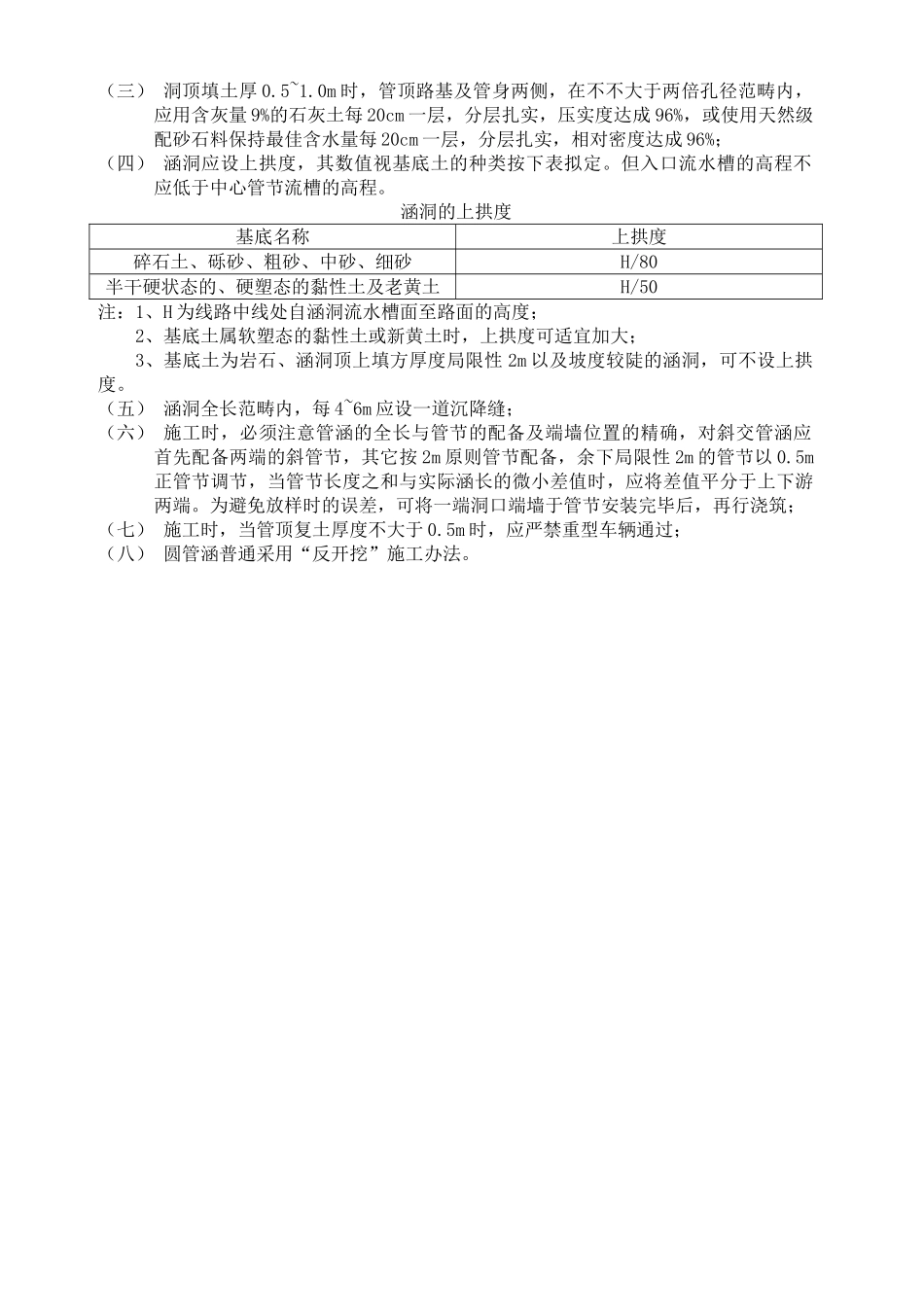

三、圆管涵重要施工办法一、圆管涵施工工艺1、测量放线工作首先拟定出涵洞的初步位置,测出地面高程,以拟定基坑开挖深度,然后运用人工配合机械进行基坑开挖工作
2、开挖基坑及基础解决开挖基坑时做好排水沟及集水坑,开挖过程中控制好开挖深度及几何尺寸,超挖机械开挖底部应预留30cm作为人工清底,基础每侧加宽30cm~50cm的工作宽度
如发生超挖严禁用原土回填,需采用砂砾回填,基坑回填时,要进行扎实,扎实密度不不大于93%
基础解决采用砂砾垫层分层回填压实解决,其解决宽度根据基础解决深度按35°~45°角放坡至基底标高处加宽
3、管基砼浇筑浇筑管基混凝土分为两次浇筑,第一次浇筑管基底下部分,待管涵安装完后,浇筑管底第二次上部混凝土,在浇筑管基底混凝土时要严格控制好标高,浇筑时预留管基厚度及安放管节座浆2-3cm
4、混凝土管安装及加固(1)钢筋混凝土管圈管厂购置,并抽样检查报监理工程师审批,其各项技术指标必须满足设计规范的规定
(2)管基混凝土分两次浇筑,先浇筑管底下列部分,然后浇筑管座混凝土
第一次管基浇筑前对准设计中线位置在砂石垫层上支撑组合钢摸板,将现浇C20混凝土流槽入模,插入式振捣器振捣密实,浇筑时注意预留管壁厚度,混凝土初凝前拉毛养生,确保与管座混凝土紧密结合,达成规定强度后,准备安装管节
接缝完毕后进行护管混凝土的第二次浇筑,办法同上
(3)混凝土管采用16T吊车或者装载机、挖掘机卸管和起吊,人工配合安装,管节安装位置精确无误后进行临时底部木楔支撑
(4)管节接头处用浸过沥青的麻絮填塞,外面用满涂热沥青的油毛毡圈裹二道
在沉降缝位置处预留1-1
5cm缝宽,用沥青麻絮填塞,然后用(三油两布法)三层沥青两层沥青浸渍的麻布沿接缝处缠绕管壁一周(麻布宽≥15cm),并用铁丝将麻布扎紧
5、台背回填:混凝土和水泥砂浆达成70%以上强度后,采用砂性土分层对称回填扎实,分层松铺厚度
