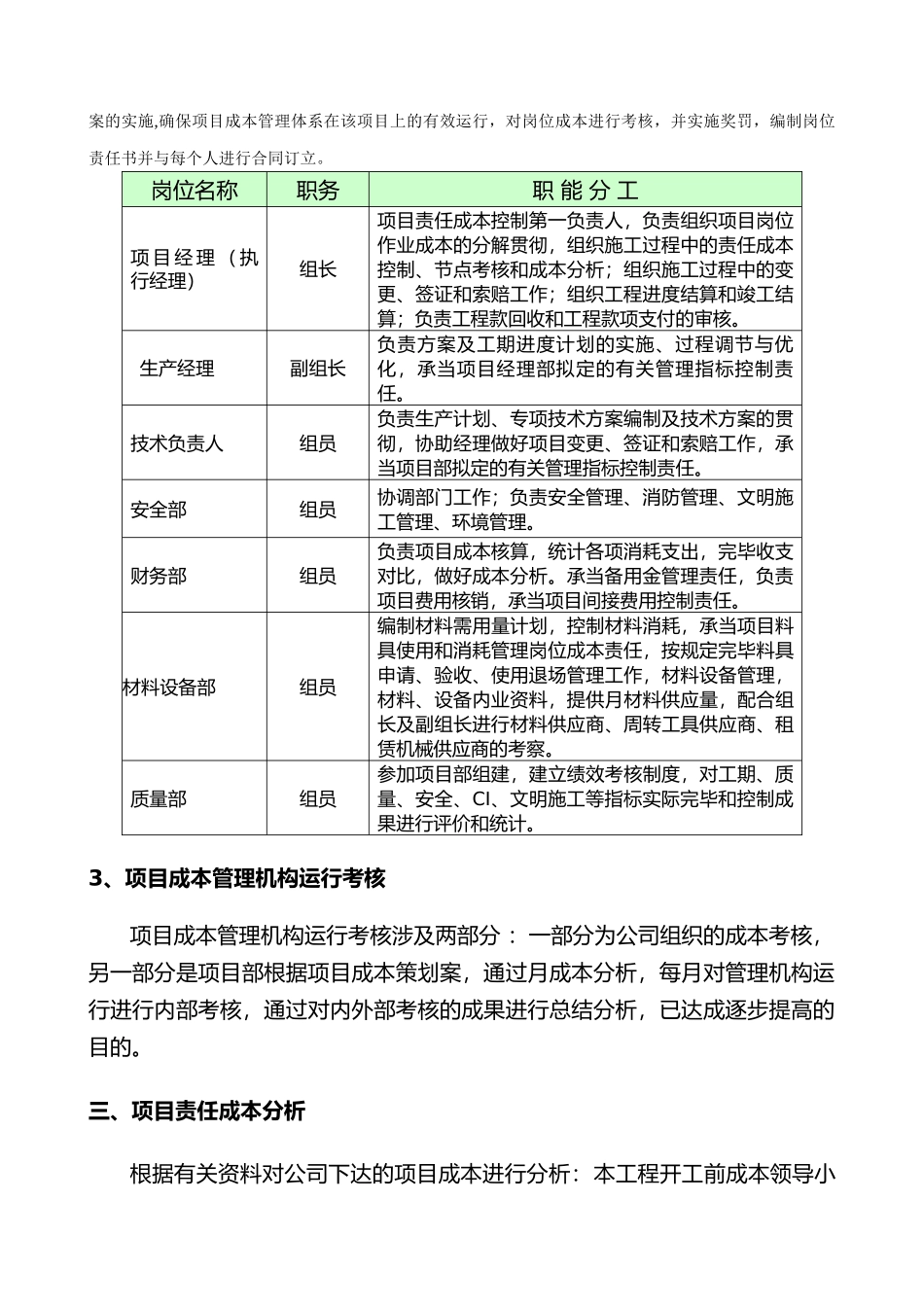

中邦﹒山海湾项目成本目的计划编制审核时间7月15日中邦﹒山海湾工程项目部成本计划方案一、工程及成本概况1、工程概况中邦山海湾项目工程位于珠海市香洲区洪湾工业区,总建筑面积237281.66㎡,构造为框剪构造,地下一层,地上最高32层,建筑高度103.9米。建设单位:中邦投资开发(珠海)有限公司设计单位:珠海市中京国际建筑设计研究院有限公司监理单位:广州高新工程顾问有限公司本工程开工日期为年7月1日,合同工期为850天。工程按使用功效分为裙房和主体高层两大分区,裙房重要用途为地下部分为车库、设备间,室内装修为精装修。根据该项目的建筑规模,项目部管理组织机构计划下列人员构成:分别设立项目经理(1人)、生产经理(1人)、项目技术负责人(1人)、采购员、安全生产管理员员、质量检查员、财务人员、施工员等。2、成本概况:(1)中标合同价:该项目中标合同总价为28903.46万元,与公司订立责任成本为业主确认的结算造价基础上降20%(含税),项目计划成本减少率为3.5%。二、成本管理机构及责任1、成立项目成本管理小组:针对该项目工程特点及成本状况,项目部成立项目成本管理小组:组长:王永贵副组长:孟永明组员:王思茗赵鹏周锦鹏王景瑞曹元忠顾栋华杨汉星2、成本管理小组责任:成本管理小组负责对该项目成本进行各方面的分析,针对各项目制订对策和方法,编制责任成本减少计划,根据成本减少计划制订各管理岗位责任,对公司下达的成本进行分解,具体贯彻到岗位、到人员;编制考核方法对各岗位进行责任成本考核,制订岗位责任奖罚兑现原则;以此编制成本策划案,并负责各个方案的实施,确保项目成本管理体系在该项目上的有效运行,对岗位成本进行考核,并实施奖罚,编制岗位责任书并与每个人进行合同订立。岗位名称职务职能分工项目经理(执行经理)组长项目责任成本控制第一负责人,负责组织项目岗位作业成本的分解贯彻,组织施工过程中的责任成本控制、节点考核和成本分析;组织施工过程中的变更、签证和索赔工作;组织工程进度结算和竣工结算;负责工程款回收和工程款项支付的审核。生产经理副组长负责方案及工期进度计划的实施、过程调节与优化,承当项目经理部拟定的有关管理指标控制责任。技术负责人组员负责生产计划、专项技术方案编制及技术方案的贯彻,协助经理做好项目变更、签证和索赔工作,承当项目部拟定的有关管理指标控制责任。安全部组员协调部门工作;负责安全管理、消防管理、文明施工管理、环境管理。财务部组员负责项目成本核算,统计各项消耗支出,完毕收支对比,做好成本分析。承当备用金管理责任,负责项目费用核销,承当项目间接费用控制责任。材料设备部组员编制材料需用量计划,控制材料消耗,承当项目料具使用和消耗管理岗位成本责任,按规定完毕料具申请、验收、使用退场管理工作,材料设备管理,材料、设备内业资料,提供月材料供应量,配合组长及副组长进行材料供应商、周转工具供应商、租赁机械供应商的考察。质量部组员参加项目部组建,建立绩效考核制度,对工期、质量、安全、CI、文明施工等指标实际完毕和控制成果进行评价和统计。3、项目成本管理机构运行考核项目成本管理机构运行考核涉及两部分:一部分为公司组织的成本考核,另一部分是项目部根据项目成本策划案,通过月成本分析,每月对管理机构运行进行内部考核,通过对内外部考核的成果进行总结分析,已达成逐步提高的目的。三、项目责任成本分析根据有关资料对公司下达的项目成本进行分析:本工程开工前成本领导小组进行成本策划,大家集思广益、群策群力,成本做到事前预控,明确生产过程中各个职能岗位的成本重要控制的内容及控制方法,使每位管理人员都有强烈的成本意识,施工过程中做到应控制什么怎么控制。项目部每月召开一次成本分析会,展开以下策划:①项目现场施工条件及工程特点;②前期经营阶段的招标文献、招标文献答疑;③前期经营阶段的《技术标》《商务标》;④投标图纸;⑤施工图纸;⑥总包合同交底四、施工方案优化1、针对工程特点及投标状况对响应的方案进行优化,以提高经济效益,减少工程成本:项目部项目班子成立后,针对本工程中的状况,为最大程度地控制、...
