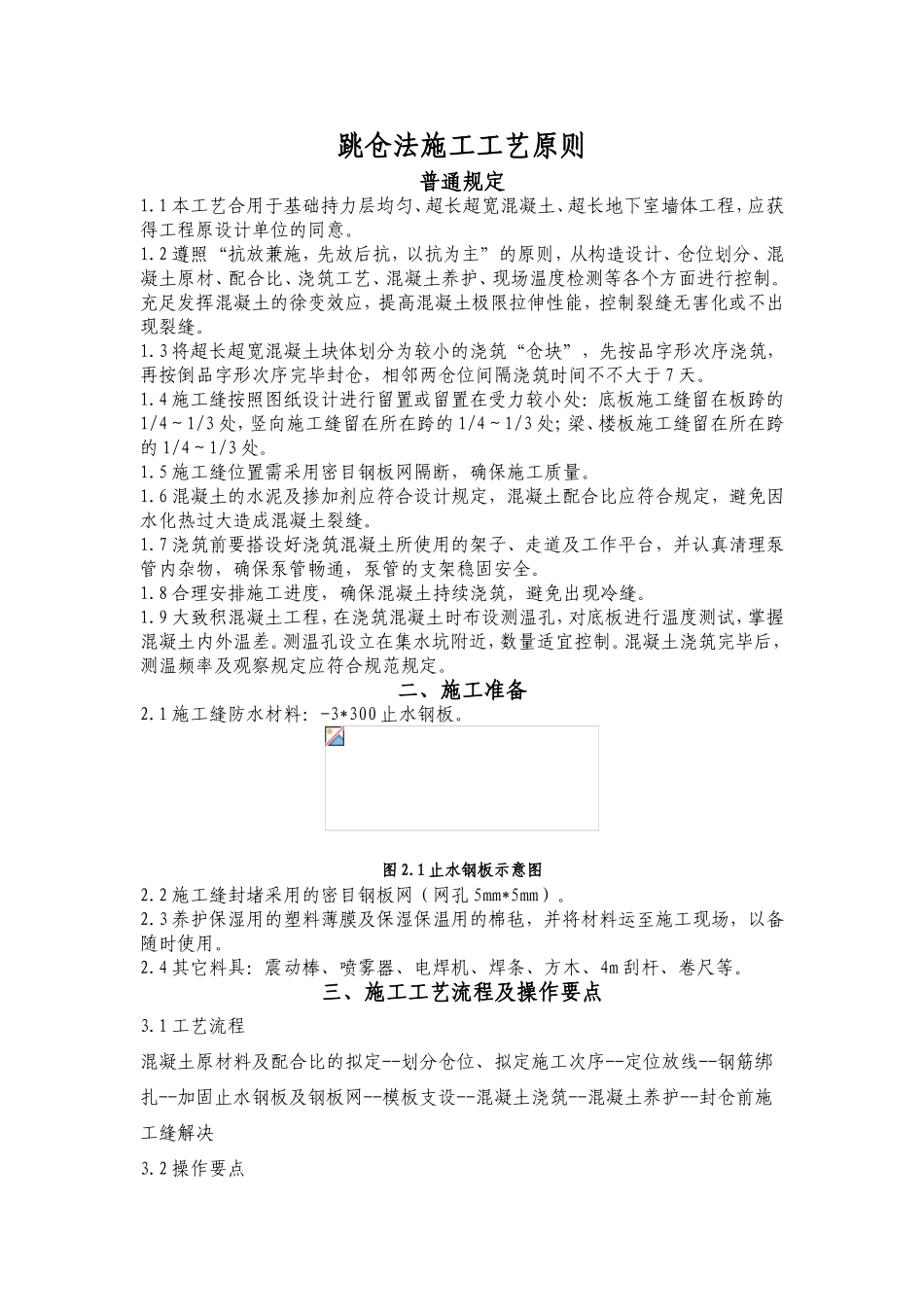

跳仓法施工工艺原则天元建设集团有限公司跳仓法施工工艺原则普通规定1
1本工艺合用于基础持力层均匀、超长超宽混凝土、超长地下室墙体工程,应获得工程原设计单位的同意
2遵照“抗放兼施,先放后抗,以抗为主”的原则,从构造设计、仓位划分、混凝土原材、配合比、浇筑工艺、混凝土养护、现场温度检测等各个方面进行控制
充足发挥混凝土的徐变效应,提高混凝土极限拉伸性能,控制裂缝无害化或不出现裂缝
3将超长超宽混凝土块体划分为较小的浇筑“仓块”,先按品字形次序浇筑,再按倒品字形次序完毕封仓,相邻两仓位间隔浇筑时间不不大于7天
4施工缝按照图纸设计进行留置或留置在受力较小处:底板施工缝留在板跨的1/4~1/3处,竖向施工缝留在所在跨的1/4~1/3处;梁、楼板施工缝留在所在跨的1/4~1/3处
5施工缝位置需采用密目钢板网隔断,确保施工质量
6混凝土的水泥及掺加剂应符合设计规定,混凝土配合比应符合规定,避免因水化热过大造成混凝土裂缝
7浇筑前要搭设好浇筑混凝土所使用的架子、走道及工作平台,并认真清理泵管内杂物,确保泵管畅通,泵管的支架稳固安全
8合理安排施工进度,确保混凝土持续浇筑,避免出现冷缝
9大致积混凝土工程,在浇筑混凝土时布设测温孔,对底板进行温度测试,掌握混凝土内外温差
测温孔设立在集水坑附近,数量适宜控制
混凝土浇筑完毕后,测温频率及观察规定应符合规范规定
二、施工准备2
1施工缝防水材料:-3*300止水钢板
1止水钢板示意图2
2施工缝封堵采用的密目钢板网(网孔5mm*5mm)
3养护保湿用的塑料薄膜及保湿保温用的棉毡,并将材料运至施工现场,以备随时使用
4其它料具:震动棒、喷雾器、电焊机、焊条、方木、4m刮杆、卷尺等
三、施工工艺流程及操作要点3

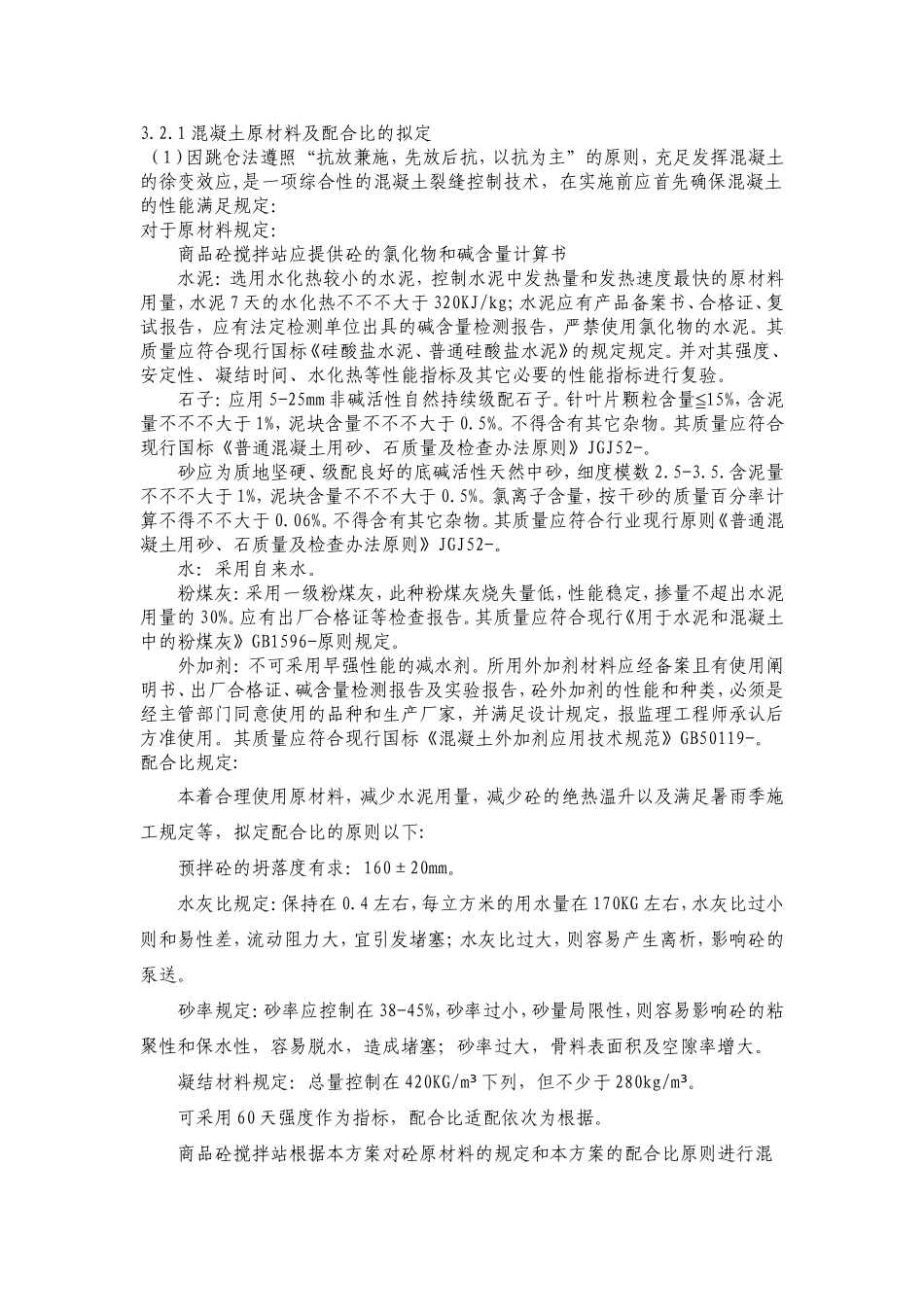

1工艺流程混凝土原材料及配合比的拟定--划分仓位、拟定施工次序--定位放线--钢筋绑扎
