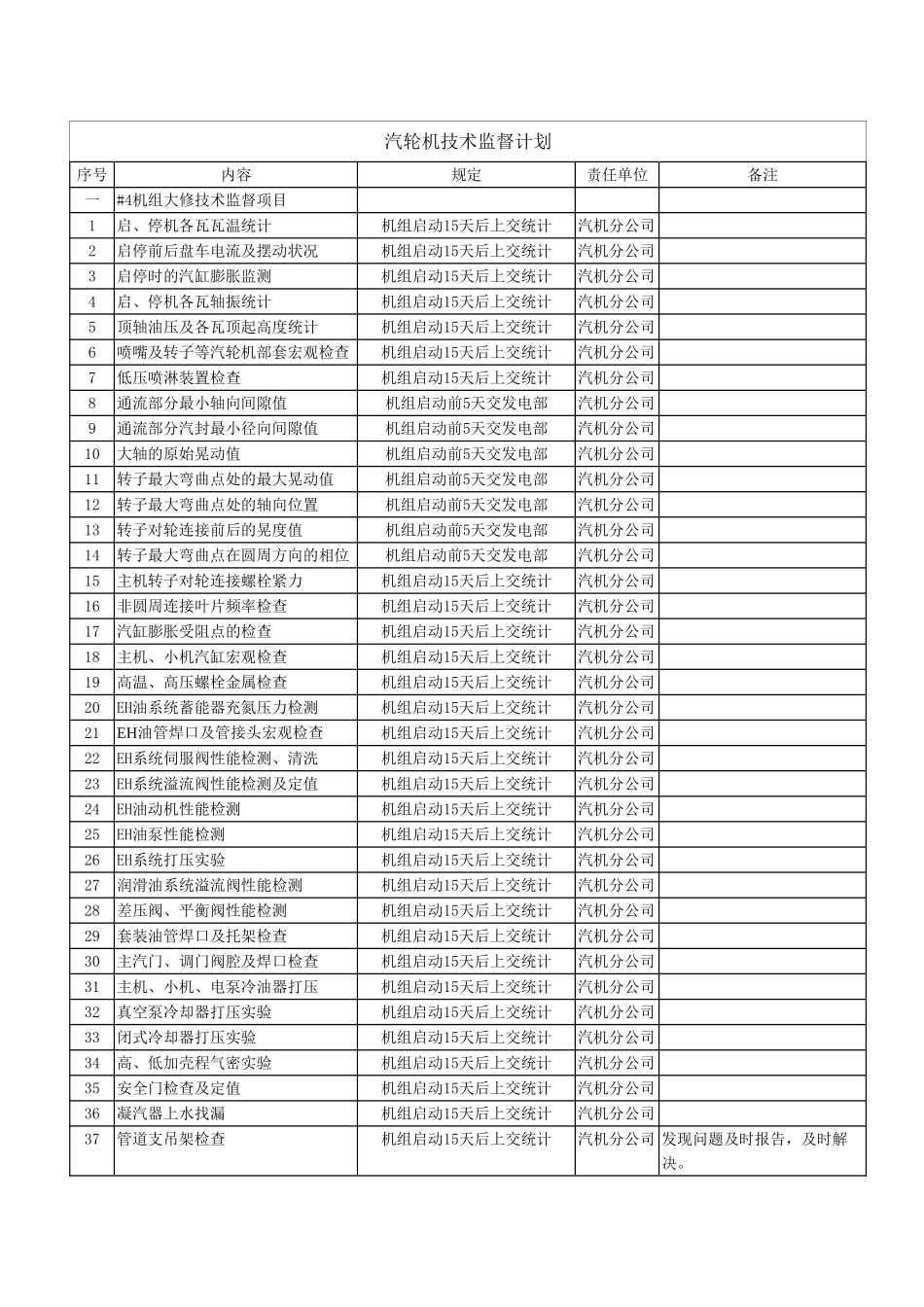

汽轮机技术监督计划序号内容规定责任单位备注一#4机组大修技术监督项目1启、停机各瓦瓦温统计机组启动15天后上交统计汽机分公司2启停前后盘车电流及摆动状况机组启动15天后上交统计汽机分公司3启停时的汽缸膨胀监测机组启动15天后上交统计汽机分公司4启、停机各瓦轴振统计机组启动15天后上交统计汽机分公司5顶轴油压及各瓦顶起高度统计机组启动15天后上交统计汽机分公司6喷嘴及转子等汽轮机部套宏观检查机组启动15天后上交统计汽机分公司7低压喷淋装置检查机组启动15天后上交统计汽机分公司8通流部分最小轴向间隙值机组启动前5天交发电部汽机分公司9通流部分汽封最小径向间隙值机组启动前5天交发电部汽机分公司10大轴的原始晃动值机组启动前5天交发电部汽机分公司11转子最大弯曲点处的最大晃动值机组启动前5天交发电部汽机分公司12转子最大弯曲点处的轴向位置机组启动前5天交发电部汽机分公司13转子对轮连接前后的晃度值机组启动前5天交发电部汽机分公司14转子最大弯曲点在圆周方向的相位机组启动前5天交发电部汽机分公司15主机转子对轮连接螺栓紧力机组启动15天后上交统计汽机分公司16非圆周连接叶片频率检查机组启动15天后上交统计汽机分公司17汽缸膨胀受阻点的检查机组启动15天后上交统计汽机分公司18主机、小机汽缸宏观检查机组启动15天后上交统计汽机分公司19高温、高压螺栓金属检查机组启动15天后上交统计汽机分公司20EH油系统蓄能器充氮压力检测机组启动15天后上交统计汽机分公司21EH油管焊口及管接头宏观检查机组启动15天后上交统计汽机分公司22EH系统伺服阀性能检测、清洗机组启动15天后上交统计汽机分公司23EH系统溢流阀性能检测及定值机组启动15天后上交统计汽机分公司24EH油动机性能检测机组启动15天后上交统计汽机分公司25EH油泵性能检测机组启动15天后上交统计汽机分公司26EH系统打压实验机组启动15天后上交统计汽机分公司27润滑油系统溢流阀性能检测机组启动15天后上交统计汽机分公司28差压阀、平衡阀性能检测机组启动15天后上交统计汽机分公司29套装油管焊口及托架检查机组启动15天后上交统计汽机分公司30主汽门、调门阀腔及焊口检查机组启动15天后上交统计汽机分公司31主机、小机、电泵冷油器打压机组启动15天后上交统计汽机分公司32真空泵冷却器打压实验机组启动15天后上交统计汽机分公司33闭式冷却器打压实验机组启动15天后上交统计汽机分公司34高、低加壳程气密实验机组启动15天后上交统计汽机分公司35安全门检查及定值机组启动15天后上交统计汽机分公司36凝汽器上水找漏机组启动15天后上交统计汽机分公司37管道支吊架检查机组启动15天后上交统计汽机分公司发现问题及时报告,及时解决。38主汽疏水管厚度及焊口检查机组启动15天后上交统计汽机分公司发现问题及时报告,及时解决。39主汽、再热导汽管及疏水管宏观检查机组启动15天后上交统计汽机分公司发现问题及时报告,及时解决。40高低加疏水管道测厚检查机组启动15天后上交统计汽机分公司发现问题及时报告,及时解决。41高低加封头厚度测量机组启动15天后上交统计汽机分公司发现问题及时报告,及时解决。42抽汽管道膨胀节检查机组启动15天后上交统计汽机分公司发现问题及时报告,及时解决。43受监金属材料、焊接材料、备品备件检查使用前,委托金属室100%光谱检查.安装后,委托金属室对受监部件及焊缝全方面光谱复查。汽机分公司发现问题及时报告,及时解决。44主蒸汽管道、高温再热蒸汽管道保温层检查发现脱落、破裂及时联系修复,严禁裸露运行。汽机分公司发现问题及时报告,及时解决。45机组及公用系统汽水易冲刷部位的测厚对汽水系统中易冲刷部位定时测厚,发现减薄到最小理论壁厚立刻更换。没达成更换程度的重点监督。汽机分公司发现问题及时报告,及时解决。46主蒸汽管道、高温再热蒸汽管道蠕变测量、计算汽机分厂负责拆装保温及搭制脚手架;汽机分厂、金属室派人测量,金属室负责计算。汽机分公司金属室发现问题及时报告47高温螺栓的更换高压主汽门、中压主汽门栽丝螺栓,不同材质,按不同比例更换25Cr2MoV:1/325Cr2Mo1V:1/420Cr1Mo1VTiB:1/6高压调速汽门、中压调速汽门栽丝螺栓,不同材质,按不同比...
