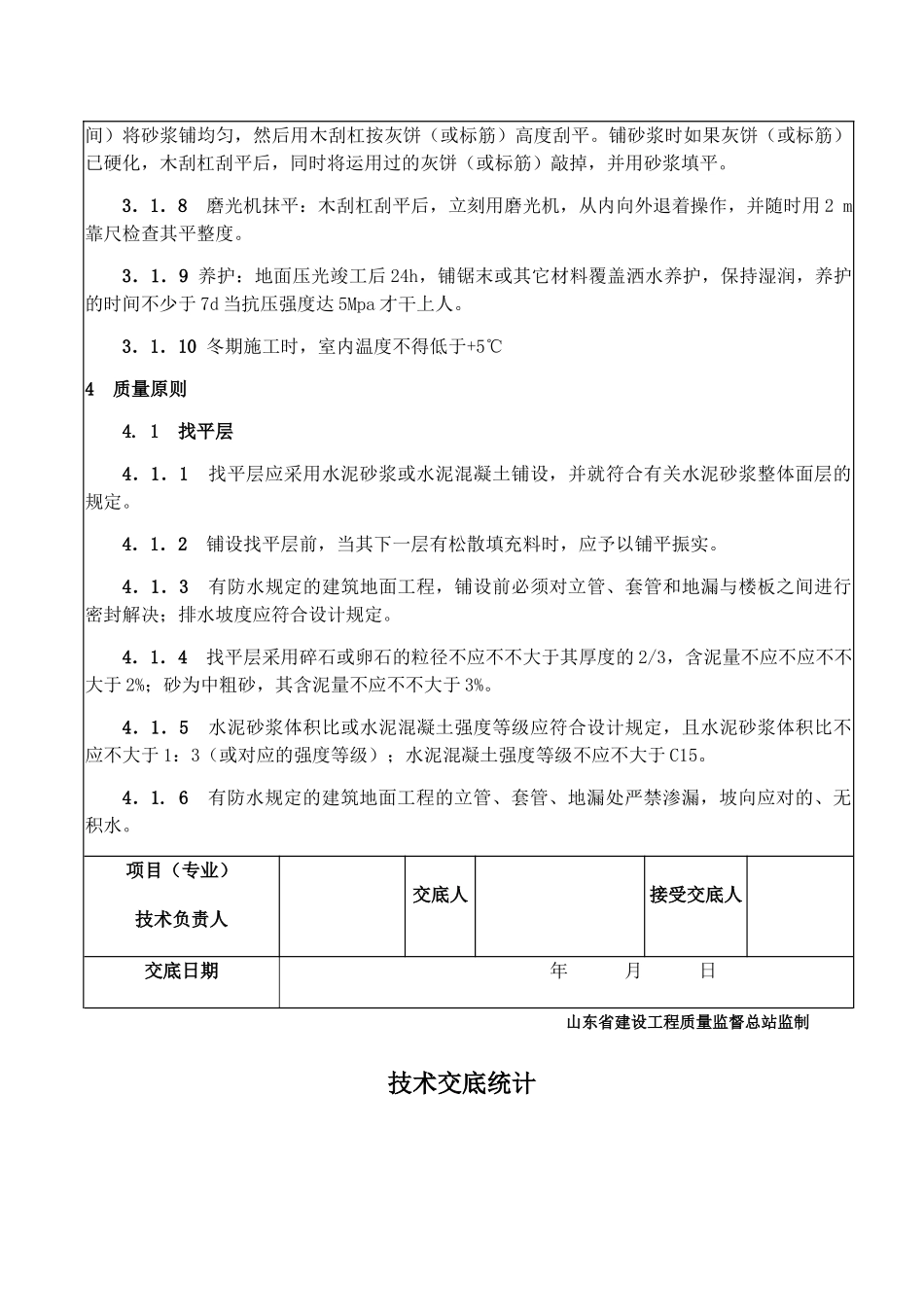

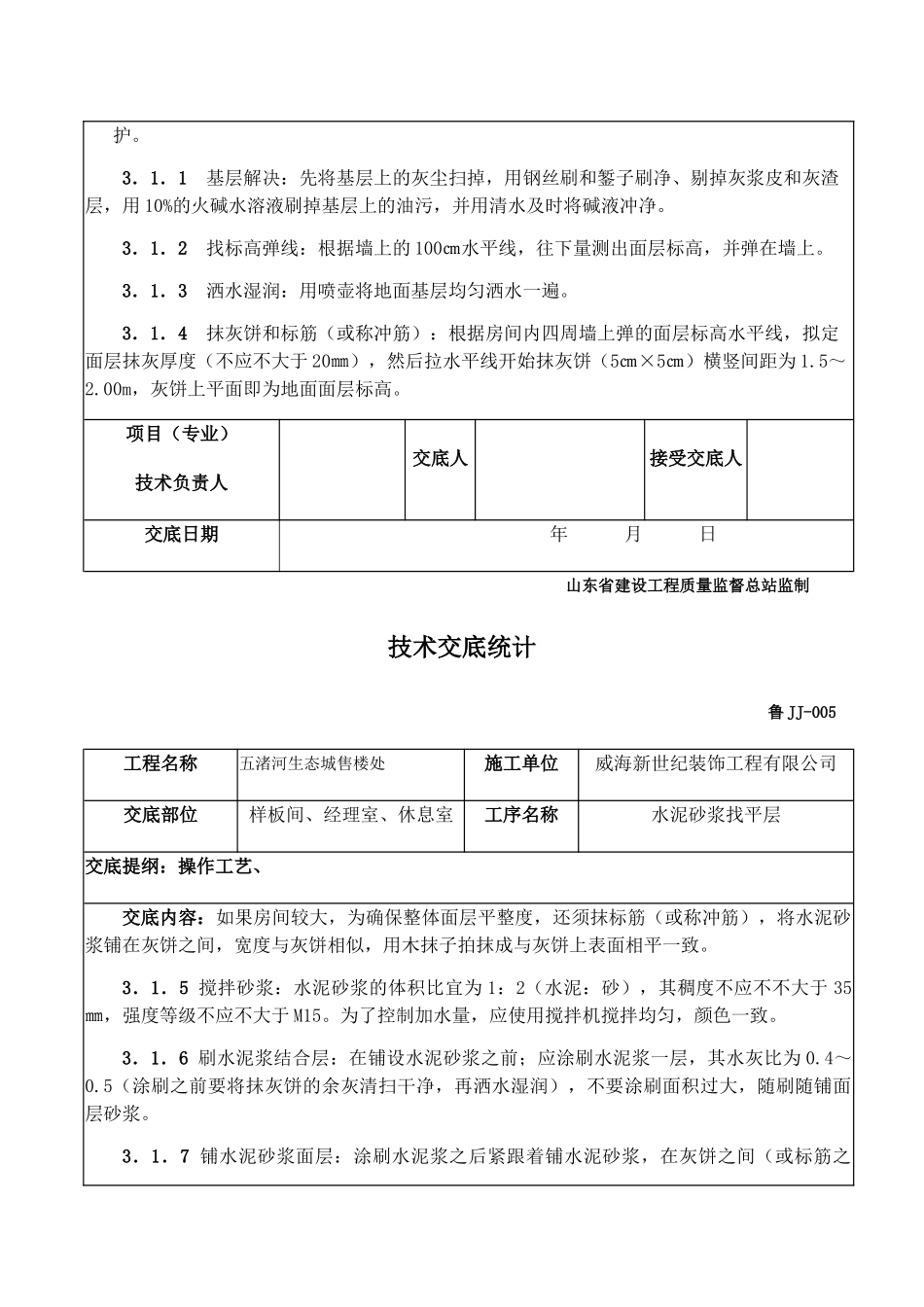

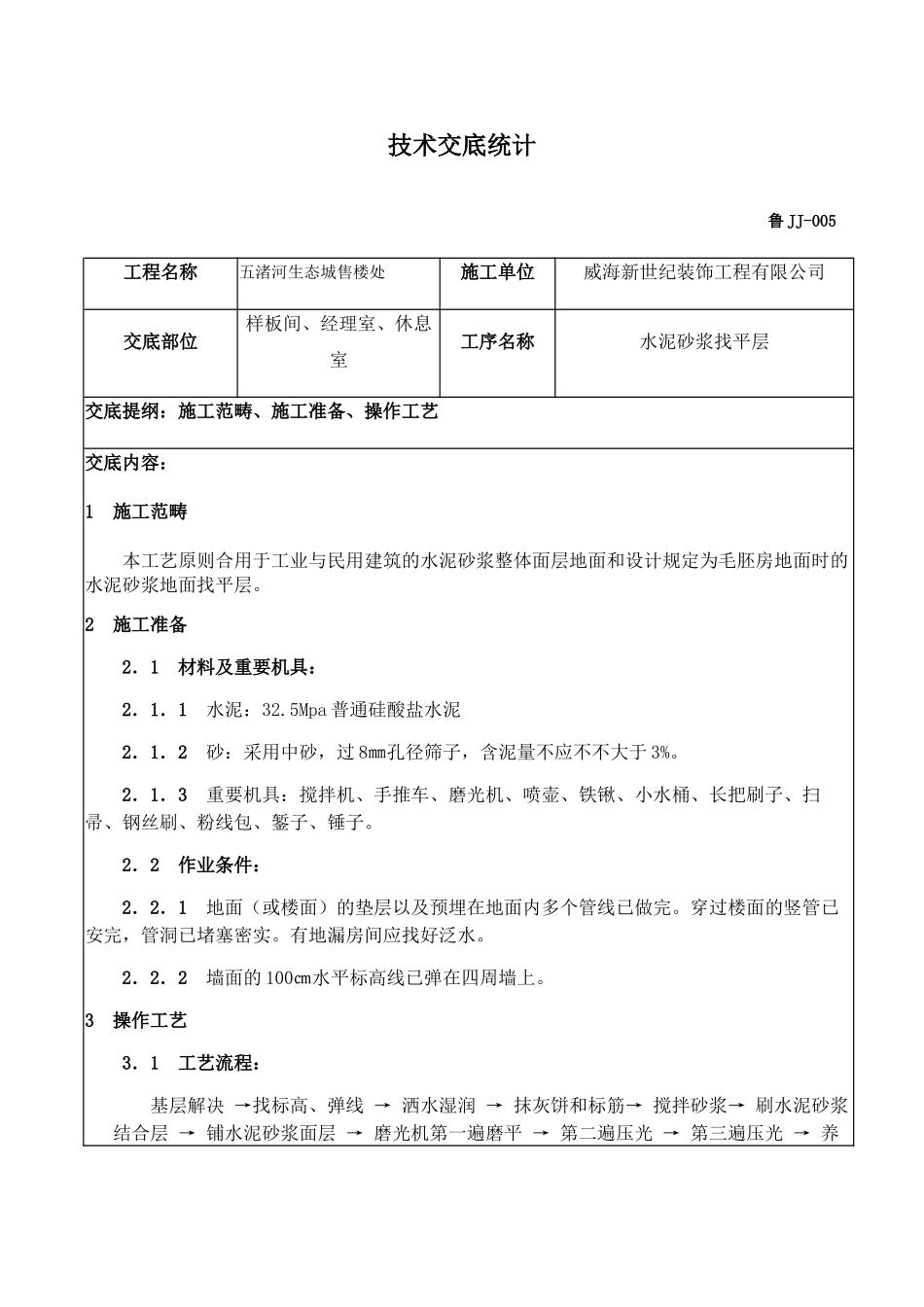

技术交底统计鲁JJ-005工程名称五渚河生态城售楼处施工单位威海新世纪装饰工程有限公司交底部位样板间、经理室、休息室工序名称水泥砂浆找平层交底提纲:施工范畴、施工准备、操作工艺交底内容:1施工范畴本工艺原则合用于工业与民用建筑的水泥砂浆整体面层地面和设计规定为毛胚房地面时的水泥砂浆地面找平层。2施工准备2.1材料及重要机具:2.1.1水泥:32.5Mpa普通硅酸盐水泥2.1.2砂:采用中砂,过8㎜孔径筛子,含泥量不应不不大于3%。2.1.3重要机具:搅拌机、手推车、磨光机、喷壶、铁锹、小水桶、长把刷子、扫帚、钢丝刷、粉线包、錾子、锤子。2.2作业条件:2.2.1地面(或楼面)的垫层以及预埋在地面内多个管线已做完。穿过楼面的竖管已安完,管洞已堵塞密实。有地漏房间应找好泛水。2.2.2墙面的100㎝水平标高线已弹在四周墙上。3操作工艺3.1工艺流程:基层解决→找标高、弹线→洒水湿润→抹灰饼和标筋→搅拌砂浆→刷水泥砂浆结合层→铺水泥砂浆面层→磨光机第一遍磨平→第二遍压光→第三遍压光→养护。3.1.1基层解决:先将基层上的灰尘扫掉,用钢丝刷和錾子刷净、剔掉灰浆皮和灰渣层,用10%的火碱水溶液刷掉基层上的油污,并用清水及时将碱液冲净。3.1.2找标高弹线:根据墙上的100㎝水平线,往下量测出面层标高,并弹在墙上。3.1.3洒水湿润:用喷壶将地面基层均匀洒水一遍。3.1.4抹灰饼和标筋(或称冲筋):根据房间内四周墙上弹的面层标高水平线,拟定面层抹灰厚度(不应不大于20㎜),然后拉水平线开始抹灰饼(5㎝×5㎝)横竖间距为1.5~2.00m,灰饼上平面即为地面面层标高。项目(专业)技术负责人交底人接受交底人交底日期年月日山东省建设工程质量监督总站监制技术交底统计鲁JJ-005工程名称五渚河生态城售楼处施工单位威海新世纪装饰工程有限公司交底部位样板间、经理室、休息室工序名称水泥砂浆找平层交底提纲:操作工艺、交底内容:如果房间较大,为确保整体面层平整度,还须抹标筋(或称冲筋),将水泥砂浆铺在灰饼之间,宽度与灰饼相似,用木抹子拍抹成与灰饼上表面相平一致。3.1.5搅拌砂浆:水泥砂浆的体积比宜为1:2(水泥:砂),其稠度不应不不大于35㎜,强度等级不应不大于M15。为了控制加水量,应使用搅拌机搅拌均匀,颜色一致。3.1.6刷水泥浆结合层:在铺设水泥砂浆之前;应涂刷水泥浆一层,其水灰比为0.4~0.5(涂刷之前要将抹灰饼的余灰清扫干净,再洒水湿润),不要涂刷面积过大,随刷随铺面层砂浆。3.1.7铺水泥砂浆面层:涂刷水泥浆之后紧跟着铺水泥砂浆,在灰饼之间(或标筋之间)将砂浆铺均匀,然后用木刮杠按灰饼(或标筋)高度刮平。铺砂浆时如果灰饼(或标筋)已硬化,木刮杠刮平后,同时将运用过的灰饼(或标筋)敲掉,并用砂浆填平。3.1.8磨光机抹平:木刮杠刮平后,立刻用磨光机,从内向外退着操作,并随时用2m靠尺检查其平整度。3.1.9养护:地面压光竣工后24h,铺锯末或其它材料覆盖洒水养护,保持湿润,养护的时间不少于7d当抗压强度达5Mpa才干上人。3.1.10冬期施工时,室内温度不得低于+5℃4质量原则4.1找平层4.1.1找平层应采用水泥砂浆或水泥混凝土铺设,并就符合有关水泥砂浆整体面层的规定。4.1.2铺设找平层前,当其下一层有松散填充料时,应予以铺平振实。4.1.3有防水规定的建筑地面工程,铺设前必须对立管、套管和地漏与楼板之间进行密封解决;排水坡度应符合设计规定。4.1.4找平层采用碎石或卵石的粒径不应不不大于其厚度的2/3,含泥量不应不应不不大于2%;砂为中粗砂,其含泥量不应不不大于3%。4.1.5水泥砂浆体积比或水泥混凝土强度等级应符合设计规定,且水泥砂浆体积比不应不大于1:3(或对应的强度等级);水泥混凝土强度等级不应不大于C15。4.1.6有防水规定的建筑地面工程的立管、套管、地漏处严禁渗漏,坡向应对的、无积水。项目(专业)技术负责人交底人接受交底人交底日期年月日山东省建设工程质量监督总站监制技术交底统计鲁JJ-005工程名称五渚河生态城售楼处施工单位威海新世纪装饰工程有限公司交底部位样板间、经理室、休息室工序名称水泥砂浆找平层交底提纲:质量原则交底内容:4...
