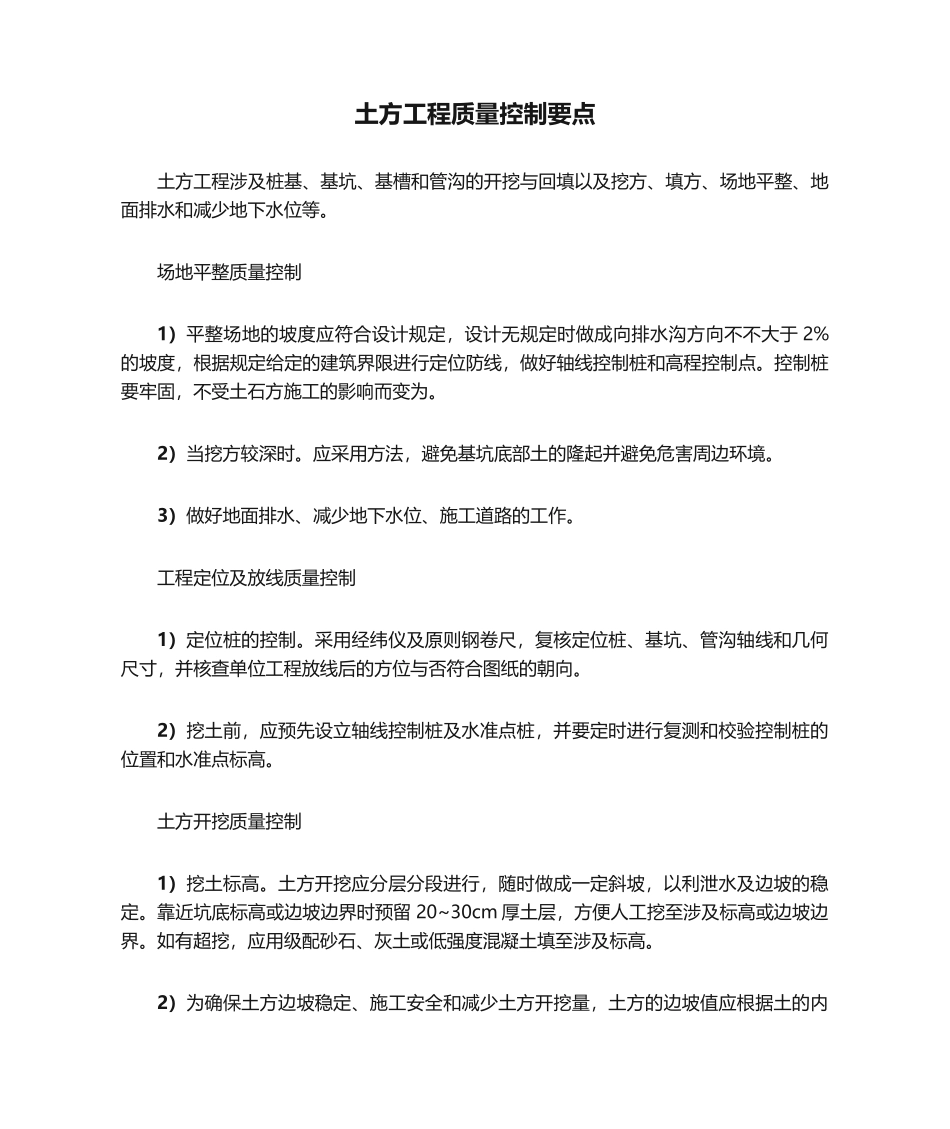

土方工程质量控制要点土方工程涉及桩基、基坑、基槽和管沟的开挖与回填以及挖方、填方、场地平整、地面排水和减少地下水位等
场地平整质量控制1)平整场地的坡度应符合设计规定,设计无规定时做成向排水沟方向不不大于2%的坡度,根据规定给定的建筑界限进行定位防线,做好轴线控制桩和高程控制点
控制桩要牢固,不受土石方施工的影响而变为
2)当挖方较深时
应采用方法,避免基坑底部土的隆起并避免危害周边环境
3)做好地面排水、减少地下水位、施工道路的工作
工程定位及放线质量控制1)定位桩的控制
采用经纬仪及原则钢卷尺,复核定位桩、基坑、管沟轴线和几何尺寸,并核查单位工程放线后的方位与否符合图纸的朝向
2)挖土前,应预先设立轴线控制桩及水准点桩,并要定时进行复测和校验控制桩的位置和水准点标高
土方开挖质量控制1)挖土标高
土方开挖应分层分段进行,随时做成一定斜坡,以利泄水及边坡的稳定
靠近坑底标高或边坡边界时预留20~30cm厚土层,方便人工挖至涉及标高或边坡边界
如有超挖,应用级配砂石、灰土或低强度混凝土填至涉及标高

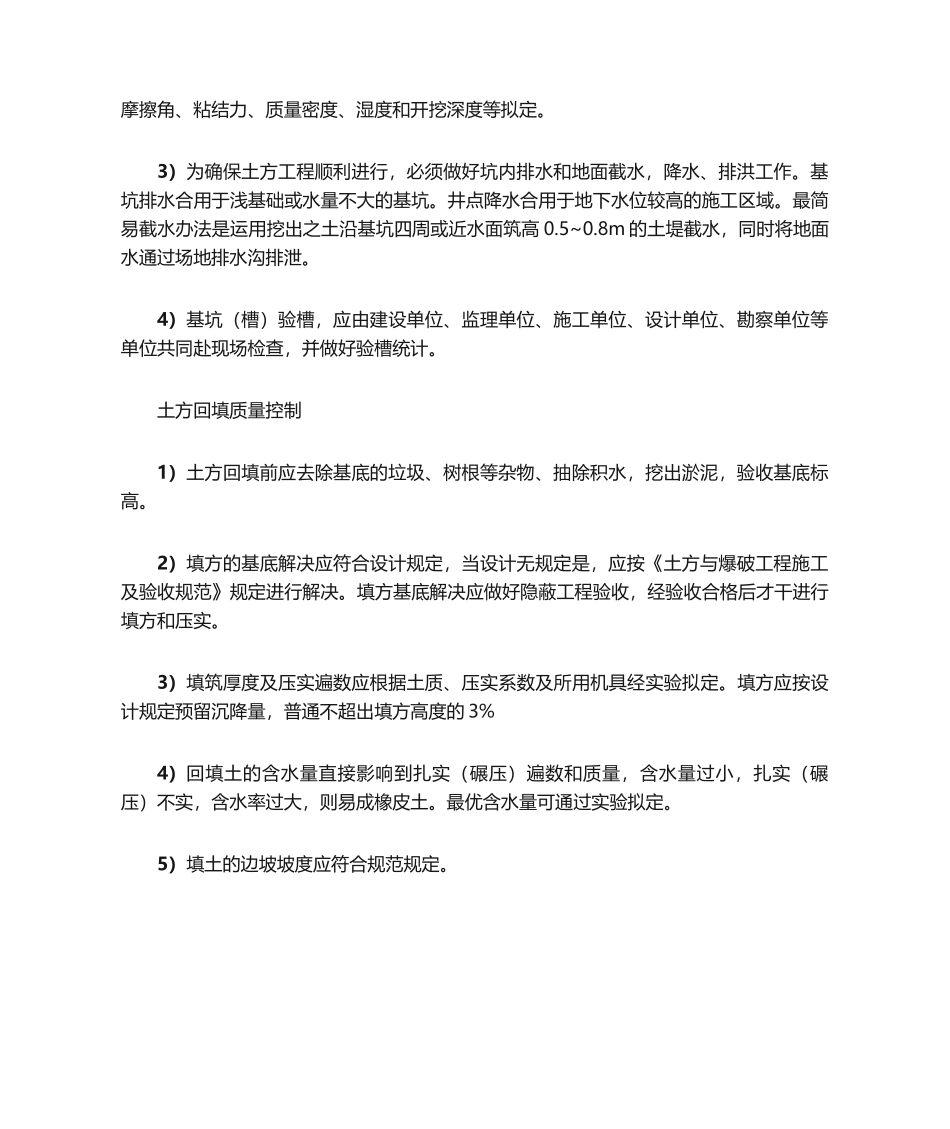

2)为确保土方边坡稳定、施工安全和减少土方开挖量,土方的边坡值应根据土的内摩擦角、粘结力、质量密度、湿度和开挖深度等拟定
3)为确保土方工程顺利进行,必须做好坑内排水和地面截水,降水、排洪工作
基坑排水合用于浅基础或水量不大的基坑
井点降水合用于地下水位较高的施工区域
最简易截水办法是运用挖出之土沿基坑四周或近水面筑高0
8m的土堤截水,同时将地面水通过场地排水沟排泄
4)基坑(槽)验槽,应由建设单位、监理单位、施工单位、设计单位、勘察单位等单位共同赴现场检查,并做好验槽统计
土方回填质量控制1)土方回填前应去除基底的垃圾、树根等杂物、抽除积水,挖出淤泥,验收基底标高
2)填方的基底解决应符合设计规定,当设计无规定是,应按《土方与爆破工程施工及验收规范》规定进行解决
