抗滑桩施工质量控制(1)普通规定抗滑桩是一项质量规定高的工程,搞滑桩的施工质量直接关系到工程的成败
因此,控制施工质量显得特别重要
施工时必须坚持质量第一原则,推行全方面质量管理
抗滑桩多采用灌注桩,要特别把好成孔(涉及钻孔和清孔)、下钢筋笼和灌注混凝土等几道核心工序
每一工序完毕时,均应及时进行质量检查,上道工序不清,下道工序就不能进行,以免留存隐患
施工时每一工地应设专职质量检查员,对施工质量进行全方面检查监督,质量责任贯彻到人,贯彻到每一根桩
灌注桩的质量控制,重要是指钻孔、清孔,钢筋笼制作、安放,混凝土配制、灌注等工艺工序过程的质量原则和控制办法,应以设计文献和国家或行业原则为准,制订出切合工程实际和易于操作的具体原则和规定
(2)质量检查及质量原则灌注桩钻、挖孔在终孔和清孔后,应进行孔位和孔深检查
孔径、孔形和倾斜度宜采用专用仪器测定,或采用外径为钻孔钢筋笼直径加lOOmm(不不不大于钻头直径)、长为4~6倍桩径的钢筋检孔器吊入钻孔内检测
钻、挖成孔的质量原则参见表5.16,施工允许误差也可参考表5.17
桩径检测可用专用球形孔径仪,伞形孔径仪和超声波孔壁孔测定仪等测定
孔深用专用测绳测定,钻深可由核定钻杆和钻头长度来测定
孔底沉淀厚度可用CZ-ⅡB型沉渣测定仪测定
桩位允许偏差可用经纬仪、钢尺和定位圆环测定
垂直度偏差可用定位圆环、测锤和测斜仪测定

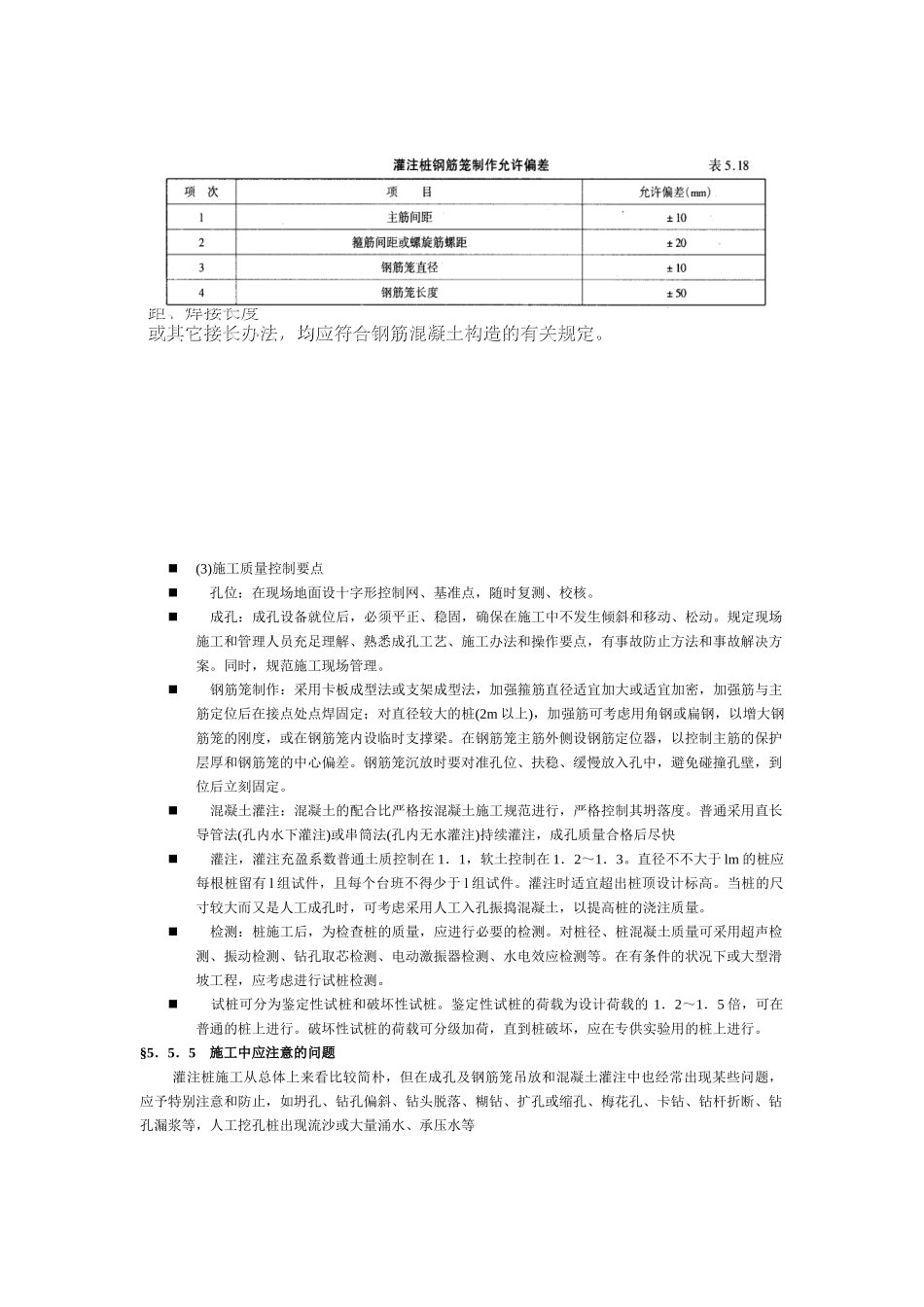

钢筋笼的制作允许偏差见表5.18
注:①桩允许偏差负值是指个别断面;注:①桩允许偏差负值是指个别断面;②②HH为施工现场地面标高与桩顶设计标高之差,为施工现场地面标高与桩顶设计标高之差,dd为桩径
(3)施工质量控制要点孔位:在现场地面设十字形控制网、基准点,随时复测、校核
成孔:成孔设备就位后,必须平正、稳固,确保在施工中不发生倾斜和移动、松动
规定现场施工和管理人员充足理解、熟悉成孔工艺、施工办
