质量通病一、转角板供应滞后厂房施工过程中,经常会出现安装完大墙面板后,最后测量转角板的实际尺寸,大量转角板工厂集中加工,而造成转角板供应出现不及时的现象
不仅会造成室内漏雨,并且影响其它工序施工
解决方案:1、两面企口的转角板采用优先上道工序或者工厂放量加工,现场实测切裁,有效避免由于工序限制所造成的到货延迟,缩短收尾工作时间
2、四周企口的转角板位置的檩条应优先安装,檩条精确校正后即可实测实量,工厂优先该部位的转角板加工,随墙面板同时进场,避免供货延迟

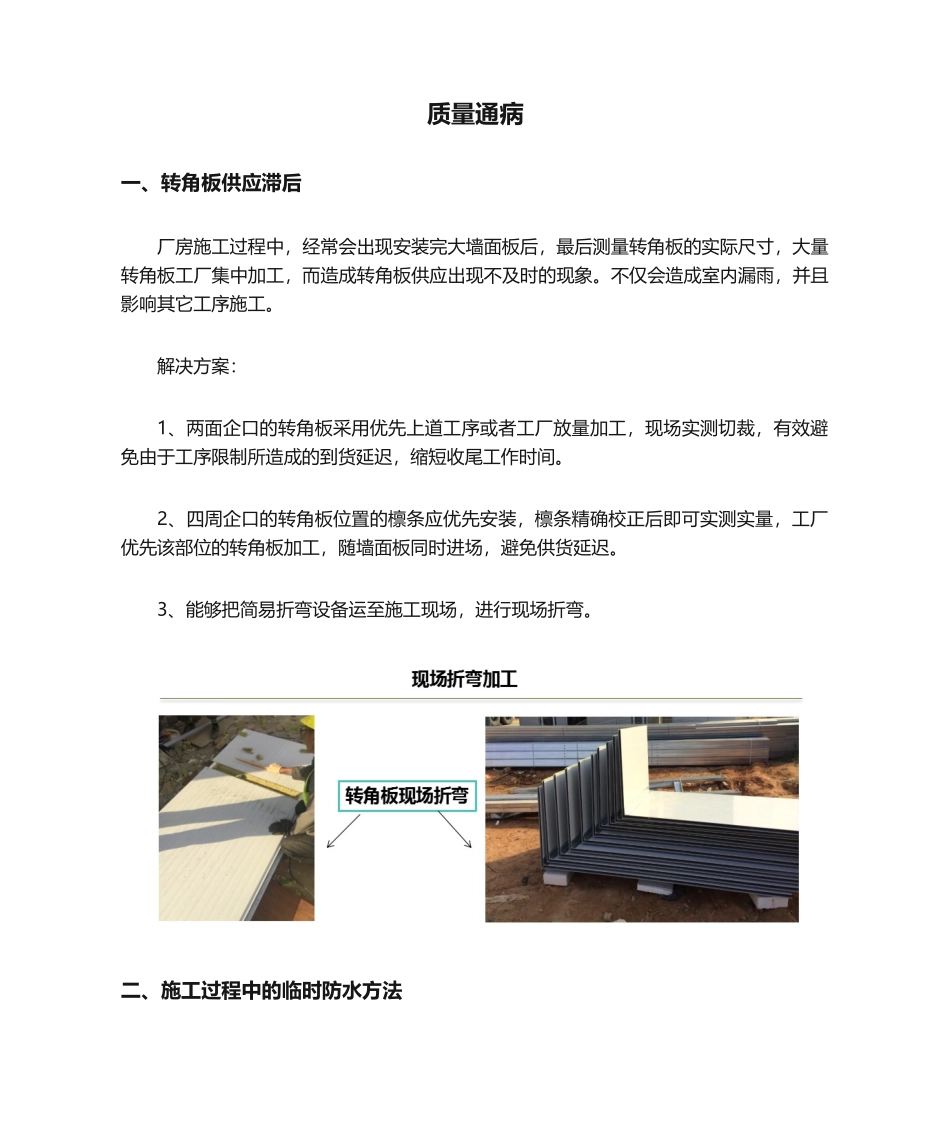

3、能够把简易折弯设备运至施工现场,进行现场折弯
二、施工过程中的临时防水方法外墙施工封闭在厂房中非常重,不仅要满足外立面的美观性,更重要的是要保障施工过程中的防雨功效规定,不仅保障干净包施工,保障变电所、配电间设备的正常安装与调试,还要保障保障精装修包的正常施工
要我们不仅满足与业主确认的工期进度计划,同时还要适应现场多变的施工环境规定
充足理解现场整体施工进度计划与现场施工作业的次序;特别关注优先作业次序,并划分出重要等级,确保防雨功效
重点保障区域施工过程中的防雨方法1、高低跨、错层区防雨方法该区域的封闭施工普通是上道工序交接最晚,外墙优先施工最为急迫的区域,因此要保障该区域第一时间进行封闭
如果条件非常急迫而造成来不及封闭施工的条件下,可采用单层彩钢板或彩条布进行临时封闭,以保障其它包商的正常施工
2、女儿墙压顶部位防雨方法女儿墙压顶部位的施工,普通在后道工序,但是由分布厂房周边,涉及多专业包商的施工,因此防雨功效尤为重要,务必保障
普通随墙面板施工到顶部后,随即安装女儿墙压顶,但由于该部位与土建结合,有时需要在墙板安装完毕后进行实测实量,因此会产生供货上的延迟

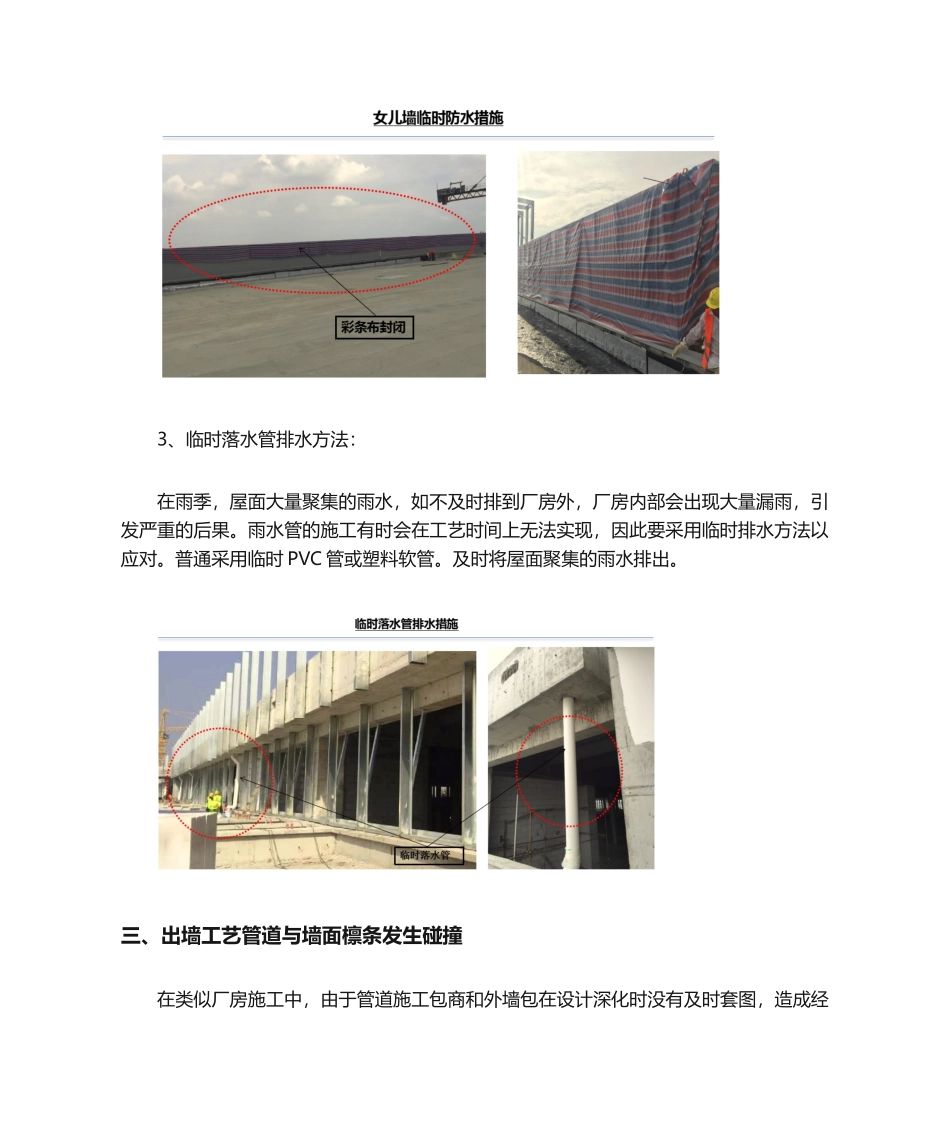

如有状况紧急,可进行临时封闭,普通采用铺设彩条布进行临时避水
3、临时落水管排水方法:在雨季,屋面大量聚集的雨水,如不及时排到厂房外,厂房内部会出现大量漏
