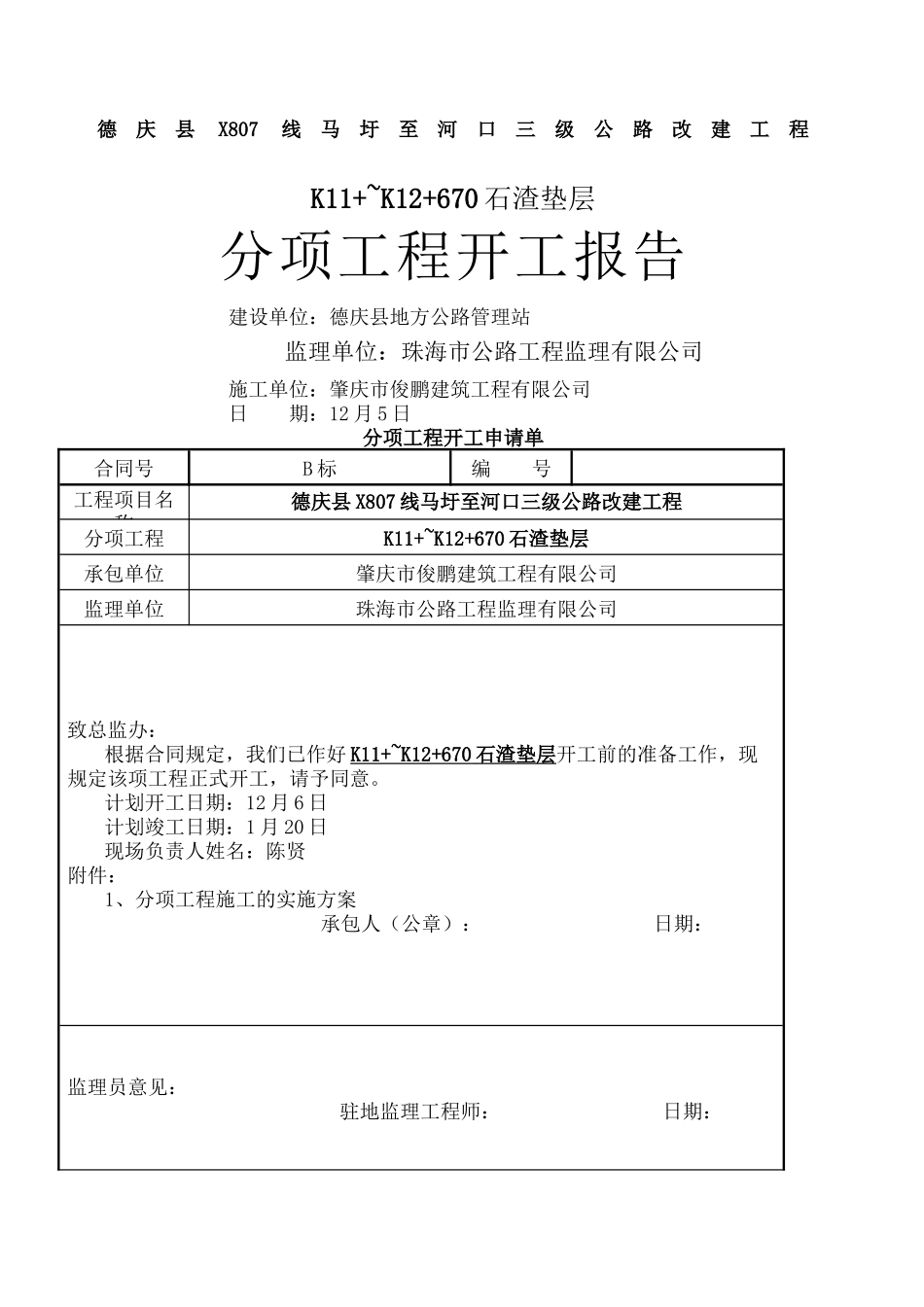

石渣垫层开工报告文献排版存档编号:[UYTR-OUPT28-KBNTL98-UYNN208]德庆县X807线马圩至河口三级公路改建工程K11+~K12+670石渣垫层分项工程开工报告建设单位:德庆县地方公路管理站监理单位:珠海市公路工程监理有限公司施工单位:肇庆市俊鹏建筑工程有限公司日期:12月5日分项工程开工申请单合同号B标编号工程项目名称德庆县X807线马圩至河口三级公路改建工程分项工程K11+~K12+670石渣垫层承包单位肇庆市俊鹏建筑工程有限公司监理单位珠海市公路工程监理有限公司致总监办:根据合同规定,我们已作好K11+~K12+670石渣垫层开工前的准备工作,现规定该项工程正式开工,请予同意

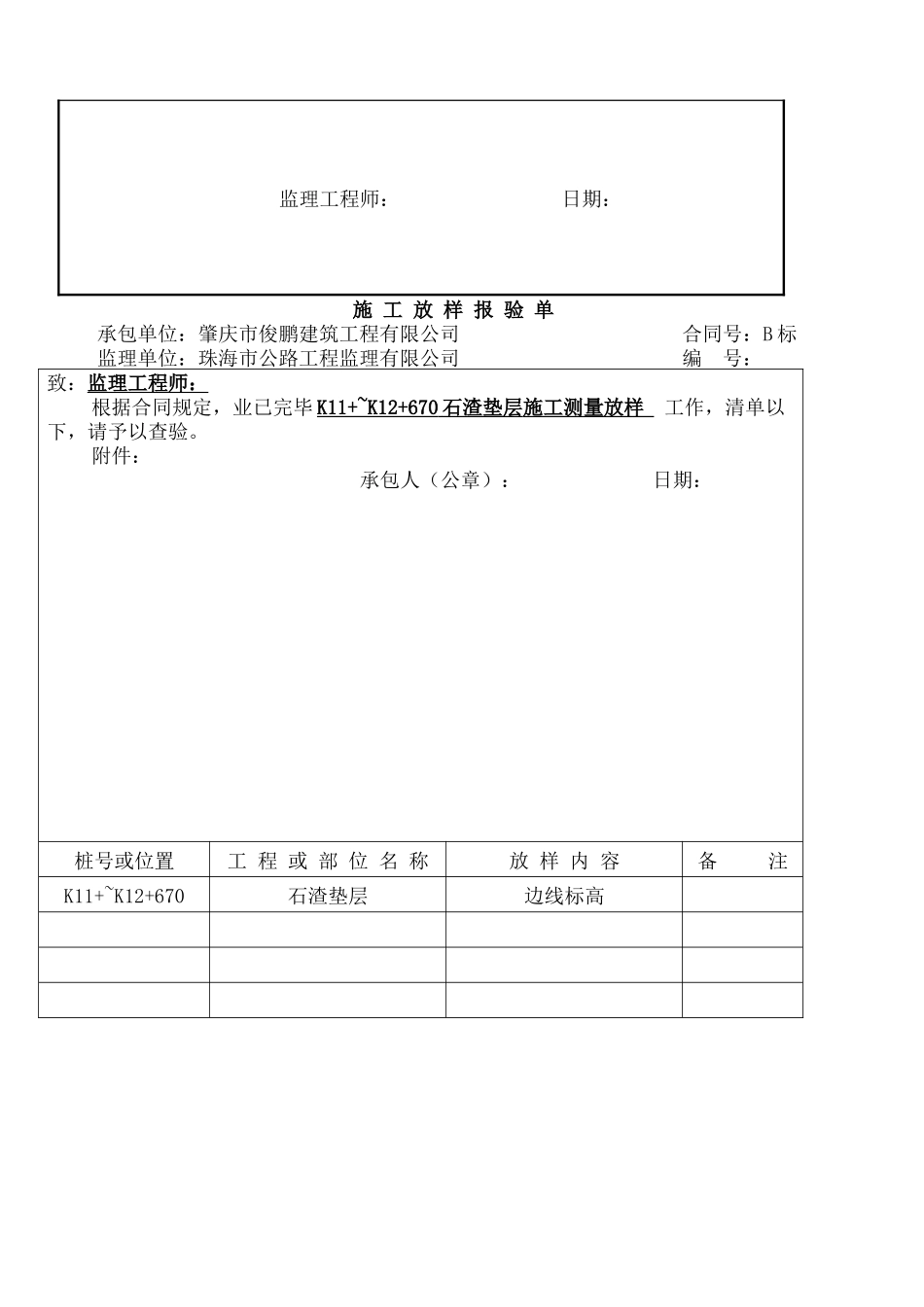

计划开工日期:12月6日计划竣工日期:1月20日现场负责人姓名:陈贤附件:1、分项工程施工的实施方案承包人(公章):日期:监理员意见:驻地监理工程师:日期:监理工程师:日期:施工放样报验单承包单位:肇庆市俊鹏建筑工程有限公司合同号:B标监理单位:珠海市公路工程监理有限公司编号:致:监理工程师:根据合同规定,业已完毕K11+~K12+670石渣垫层施工测量放样工作,清单以下,请予以查验
附件:承包人(公章):日期:桩号或位置工程或部位名称放样内容备注K11+~K12+670石渣垫层边线标高驻地监理工程师意见:签字:日期:分项工程施工的实施方案一、所属分项工程:K11+~K12+670石渣垫层二、分项工程概况石渣构造层为:25厘米厚,基于就地取材方便与减少工程造价,采用石渣垫层,石渣垫层所采用的石渣规定:最大粒径不应超于12cm,压碎值不不不大于35%,含泥量不不不大于8%
三、施工计划本分项工程施工计划工期为45天,计划12月6日开工,01月20日竣工
四、重要的施工机械及检测仪器重要的机械有:ZL—40装载机1台,5吨自卸车5辆,洒水车1辆,ZY—18振动压路机1台
