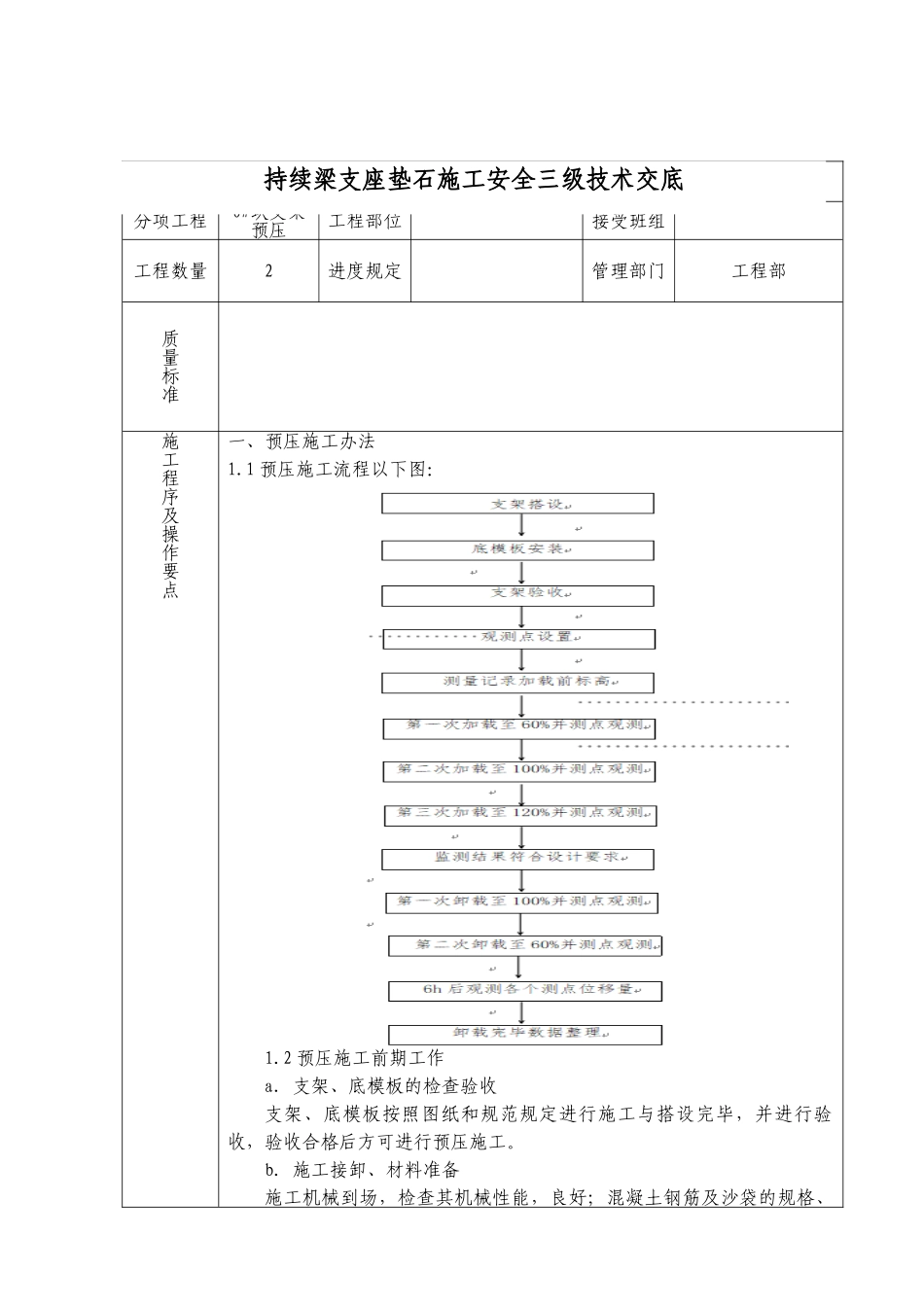

单位工程交底时间
3分项工程0#块支架预压工程部位接受班组工程数量2进度规定管理部门工程部质量标准施工程序及操作要点一、预压施工办法1
1预压施工流程以下图:1
2预压施工前期工作a.支架、底模板的检查验收支架、底模板按照图纸和规范规定进行施工与搭设完毕,并进行验收,验收合格后方可进行预压施工
b.施工接卸、材料准备施工机械到场,检查其机械性能,良好;混凝土钢筋及沙袋的规格、持续梁支座垫石施工安全三级技术交底数量、重量满足规定
c.技术准备有关人员熟悉图纸、规范及预压方案
d.安全方案做好安全应急预案,有关物资、人员到位
3荷载布置预压材料采用预制混凝土块及钢筋,用吊车吊装逐级加载
预压重量按计算荷载的60%→100%→120%分三次逐级加载
压载按照有关区域分层布设,先铺设第一层,然后到第二层,第三层,最后第四层
加载重量偏差应控制在同级荷载的+5%以内
①一级加载在支架对应的0#梁段位置按照支架荷载分布图所对应的区域应分摊实际压重的60%,Ⅰ区取7
65t、Ⅱ区取7
75t、Ⅲ区取36
94t、Ⅳ区取23
15t、Ⅴ区取29
34t模拟加载,并在以上区域均匀铺设21
66t人机荷载,观察支架焊接、变形状况
②二级加载在支架对应的0#梁段位置按照支架荷载分布图所对应的区域应分摊实际压重的100%,Ⅰ区取12
75t、Ⅱ区取12
92t、Ⅲ区取61
57t、Ⅳ区取38
58t、Ⅴ区取48
996t模拟加载,并在以上区域均匀铺设36
1t人机荷载,观察支架焊接、变形状况
③三级加载在支架对应的0#梁段位置按照支架荷载分布图所对应的区域应分摊实际压重的120%,Ⅰ区取15
3t、Ⅱ区取15
5t、Ⅲ区取73
88t、Ⅳ区取46
3t、Ⅴ区取58
8t模拟加载,并在以上区域均匀铺设43
32t人机荷载,观察支架焊接、变形状况
纵向加载:从跨中向支点处进行对称布载;横向加载:从
