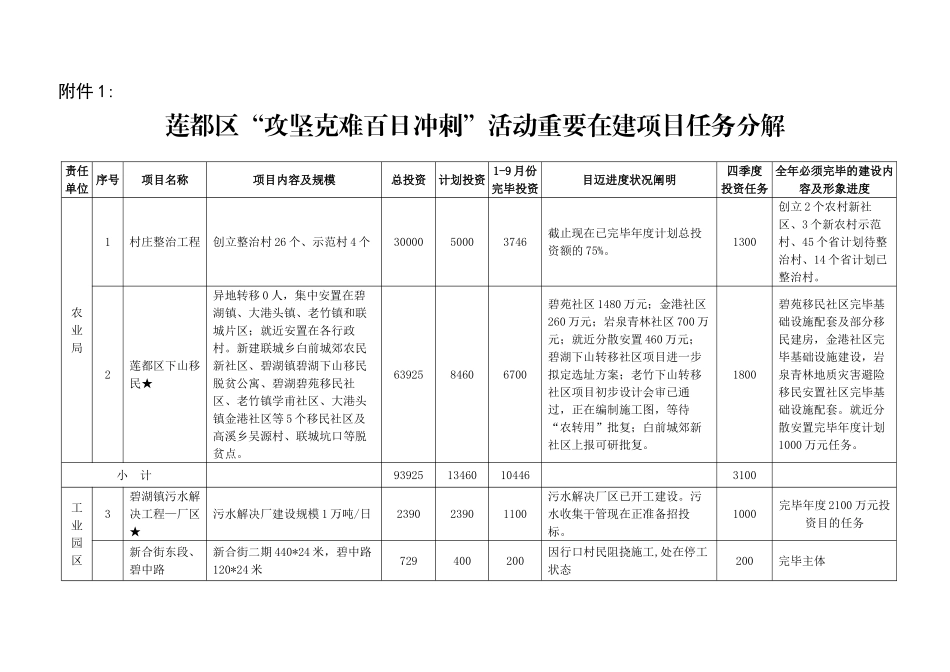

附件1:莲都区“攻坚克难百日冲刺”活动重要在建项目任务分解责任单位序号项目名称项目内容及规模总投资计划投资1-9月份完毕投资目迈进度状况阐明四季度投资任务全年必须完毕的建设内容及形象进度农业局1村庄整治工程创立整治村26个、示范村4个3000050003746截止现在已完毕年度计划总投资额的75%。1300创立2个农村新社区、3个新农村示范村、45个省计划待整治村、14个省计划已整治村。2莲都区下山移民★异地转移0人,集中安置在碧湖镇、大港头镇、老竹镇和联城片区;就近安置在各行政村。新建联城乡白前城郊农民新社区、碧湖镇碧湖下山移民脱贫公寓、碧湖碧苑移民社区、老竹镇学甫社区、大港头镇金港社区等5个移民社区及高溪乡吴源村、联城坑口等脱贫点。6392584606700碧苑社区1480万元;金港社区260万元;岩泉青林社区700万元;就近分散安置460万元;碧湖下山转移社区项目进一步拟定选址方案;老竹下山转移社区项目初步设计会审已通过,正在编制施工图,等待“农转用”批复;白前城郊新社区上报可研批复。1800碧苑移民社区完毕基础设施配套及部分移民建房,金港社区完毕基础设施建设,岩泉青林地质灾害避险移民安置社区完毕基础设施配套。就近分散安置完毕年度计划1000万元任务。小计9392513460104463100工业园区3碧湖镇污水解决工程—厂区★污水解决厂建设规模1万吨/日239023901100污水解决厂区已开工建设。污水收集干管现在正准备招投标。1000完毕年度2100万元投资目的任务新合街东段、碧中路新合街二期440*24米,碧中路120*24米729400200因行口村民阻挠施工,处在停工状态200完毕主体责任单位序号项目名称项目内容及规模总投资计划投资1-9月份完毕投资目迈进度状况阐明四季度投资任务全年必须完毕的建设内容及形象进度4丽水工业园区公司项目★碧湖产业区块公司厂房建设及设备添置1000002500015570现在已有93%的公司开工建设。10000完毕年度2.5亿元目的任务。小计103119277901687011200经贸局5公司技改造项目及郎奇工业社区块公司水阁及乡镇公司技改项目;碧湖郎奇工业区块公司总用地约149亩,公司用地102亩,厂房建设。24000100007568现在部分公司完毕厂房建设,和设备添置以及设备更新。2500完毕年度1亿元的目的任务。小计240001000075682500碧湖镇6郎奇工业社区基础设施建设实施社区道路、给排水管网、场地平整等基础设施36001440河道整治工程已开工建设,道路工程正在进行分户政策解决工作。600完毕道路、管网等基础设施主体工程。7碧湖望江路东段道路道路规模为420米*22米13871200100现在已开工建设。1100完毕年度目的任务。小计4987320015401700水利局8莲都区千万农民饮用水工程★实施碧湖平原片35个村管网延伸工程和全区11个乡镇街道44个村饮水安全工程,解决4.81万人饮水安全问题。总投资4035万元,市里完毕1096万元,区里完毕2969万元。403540351303土建工程已开工,管材安装已开工.2732完毕年度目的任务9河道整治工程河道整治、河沟池塘整治55公里800800599现在完毕河道整治、河沟池塘整治29公里200完毕年度目的任务责任单位序号项目名称项目内容及规模总投资计划投资1-9月份完毕投资目迈进度状况阐明四季度投资任务全年必须完毕的建设内容及形象进度10碧湖产业区块排涝渠碧湖魏村排涝渠总长1000米883.860095现在处在停工状态。500抓紧完毕政策解决,恢复施工,完毕年度目的任务。小计5718.78543519973432交通局11通村公路项目24个,里程51.7km。其中:路基1个5公里、路面8个40.9公里、500米以内项目15个5.8公里214021401769续建项目完毕投资385万元,实际完毕投资额约占计划投资额的67.8%;康庄工程项目开工8个,开工率100%,完毕投资1384万元,实际完毕投资额约占计划投资额的79.4%;两项累计完毕投资1769万元,完毕投资进度76.5%370竣工12石牛至郎奇公路★二级公路2680*12米(路面10.5米)3915.13915.13172完毕征地、拆迁、安置等工作;完毕路基填方;完毕浆砌片(块)石挡土墙1;完毕全部桥梁下部构造;完毕54片的梁板预制。700竣工13农村公路大中修安保工程:丽和线、金牛线、丽武线;桥梁工程:畎安大桥、白岸口小桥、黄村小桥;(省里有万的任务)600600432续建项...
