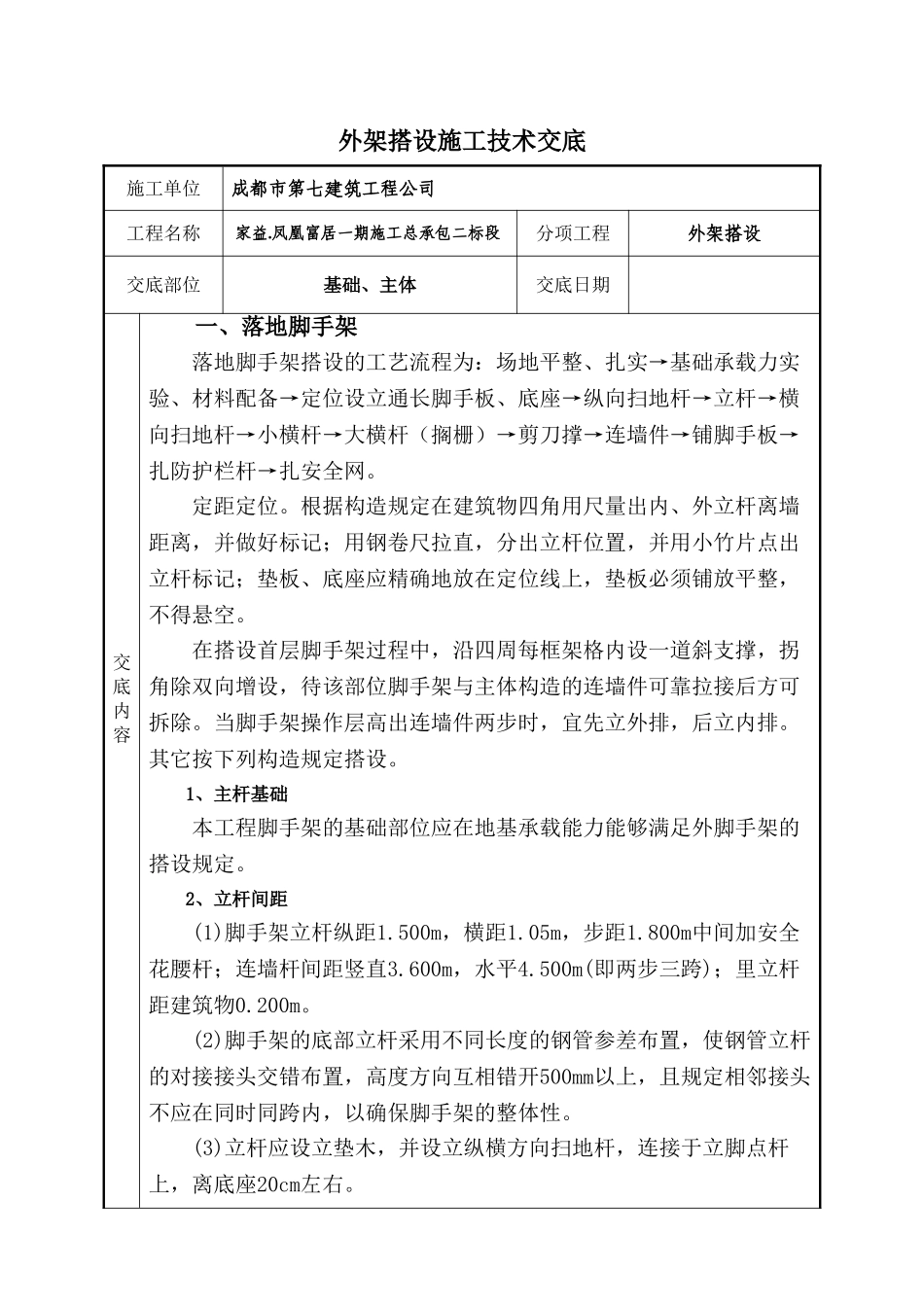

外架搭设施工技术交底施工单位成都市第七建筑工程公司工程名称家益
凤凰富居一期施工总承包二标段分项工程外架搭设交底部位基础、主体交底日期交底内容一、落地脚手架落地脚手架搭设的工艺流程为:场地平整、扎实→基础承载力实验、材料配备→定位设立通长脚手板、底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙件→铺脚手板→扎防护栏杆→扎安全网
根据构造规定在建筑物四角用尺量出内、外立杆离墙距离,并做好标记;用钢卷尺拉直,分出立杆位置,并用小竹片点出立杆标记;垫板、底座应精确地放在定位线上,垫板必须铺放平整,不得悬空
在搭设首层脚手架过程中,沿四周每框架格内设一道斜支撑,拐角除双向增设,待该部位脚手架与主体构造的连墙件可靠拉接后方可拆除
当脚手架操作层高出连墙件两步时,宜先立外排,后立内排
其它按下列构造规定搭设
1、主杆基础本工程脚手架的基础部位应在地基承载能力能够满足外脚手架的搭设规定
2、立杆间距(1)脚手架立杆纵距1
500m,横距1
05m,步距1
800m中间加安全花腰杆;连墙杆间距竖直3
600m,水平4
500m(即两步三跨);里立杆距建筑物0
(2)脚手架的底部立杆采用不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向互相错开500mm以上,且规定相邻接头不应在同时同跨内,以确保脚手架的整体性
(3)立杆应设立垫木,并设立纵横方向扫地杆,连接于立脚点杆上,离底座20cm左右

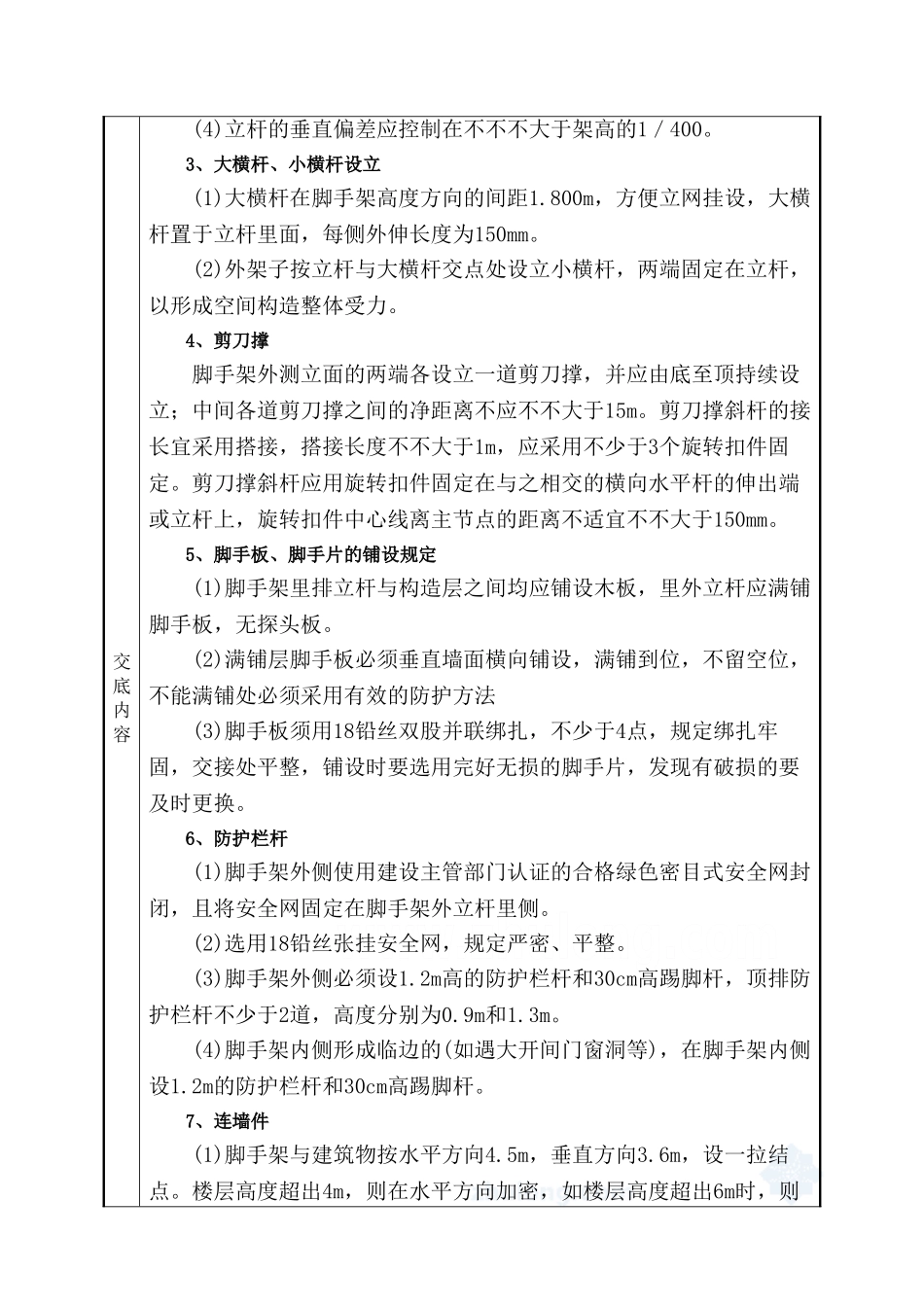

交底内容(4)立杆的垂直偏差应控制在不不不大于架高的1/400
3、大横杆、小横杆设立(1)大横杆在脚手架高度方向的间距1
800m,方便立网挂设,大横杆置于立杆里面,每侧外伸长度为150mm
(2)外架子按立杆与大横杆交点处设立小横杆,两端固定在立杆,以形成空间构造整体受力

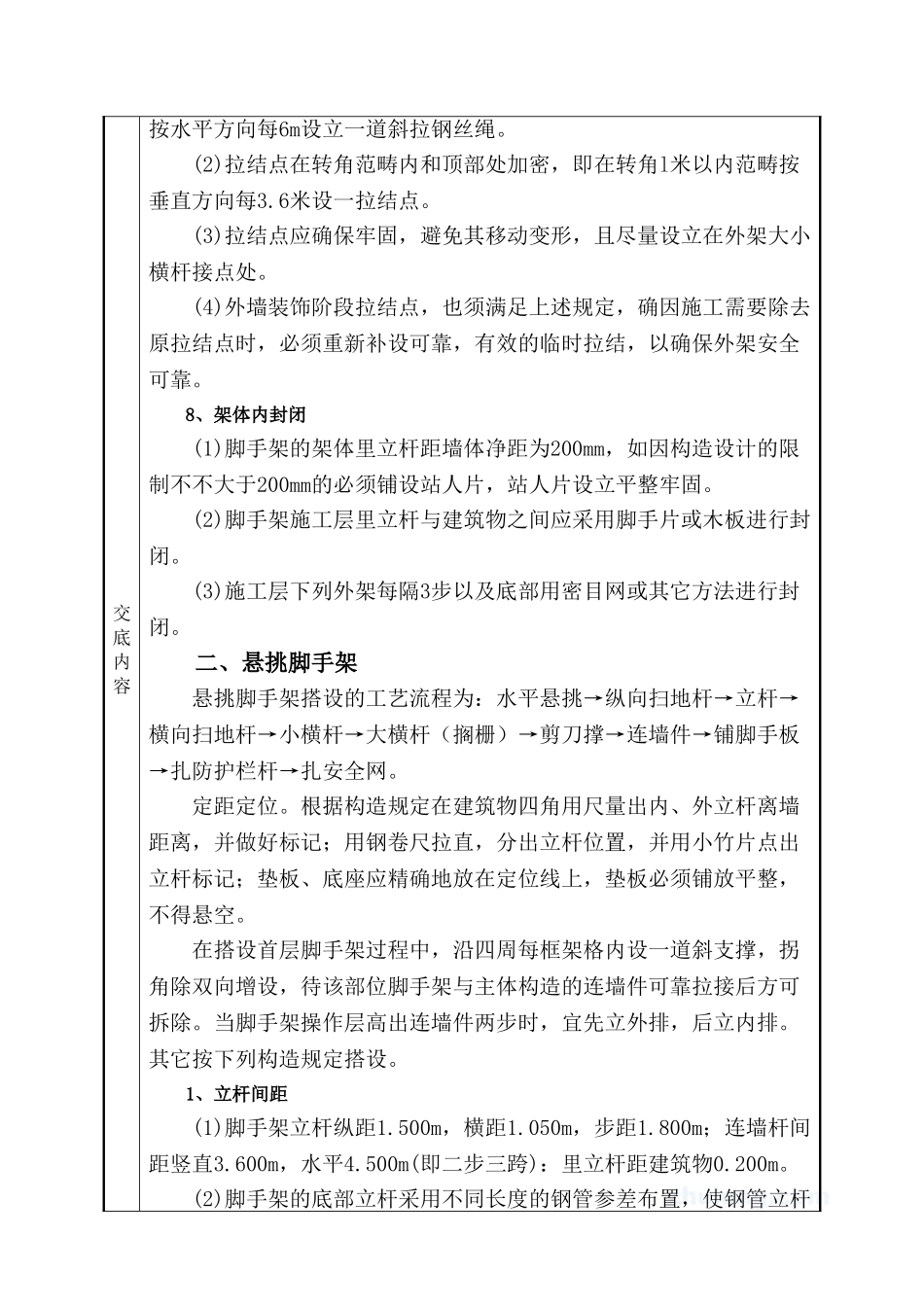

4、剪刀撑脚手架外测立面的两端各设立一道剪刀撑,并应由底至顶持续设立;中
