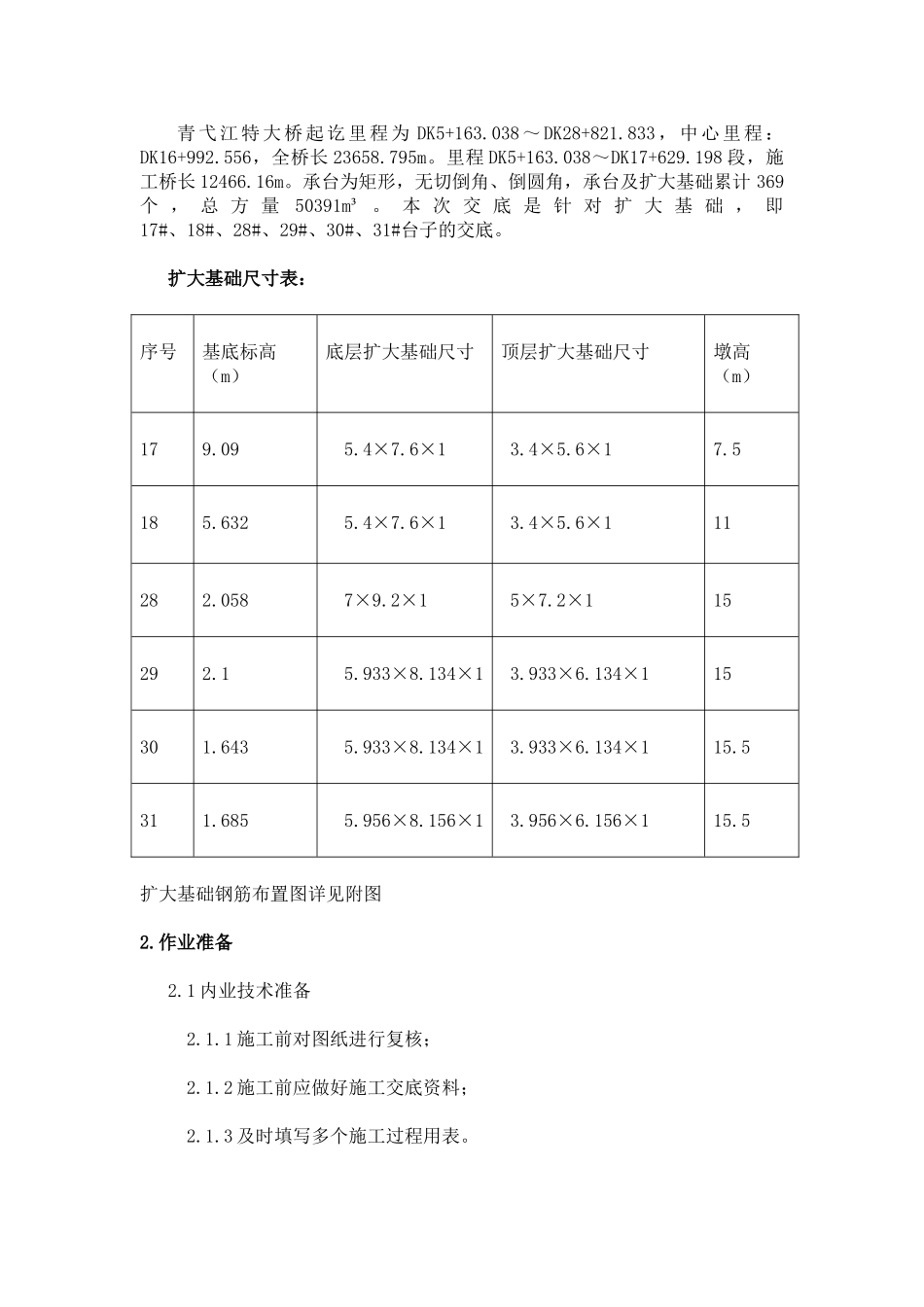

施工技术交底统计表工程名称:皖赣铁路扩能改造工程WGZQ-1标编号:1.工程概况分部工程名称青弋江特大桥扩大基础施工技术交底交底人交底日期年月日交底内容:附件:扩大基础配筋图编制者接底人复核者现场监理接底单位接底负责人青弋江特大桥起讫里程为DK5+163
038~DK28+821
833,中心里程:DK16+992
556,全桥长23658
里程DK5+163
038~DK17+629
198段,施工桥长12466
承台为矩形,无切倒角、倒圆角,承台及扩大基础累计369个,总方量50391m³
本次交底是针对扩大基础,即17#、18#、28#、29#、30#、31#台子的交底
扩大基础尺寸表:序号基底标高(m)底层扩大基础尺寸顶层扩大基础尺寸墩高(m)179
6×111282
0587×9
2×15×7
2×115292
134×13
134×115301
134×13
134×115
156×13
156×115
5扩大基础钢筋布置图详见附图2

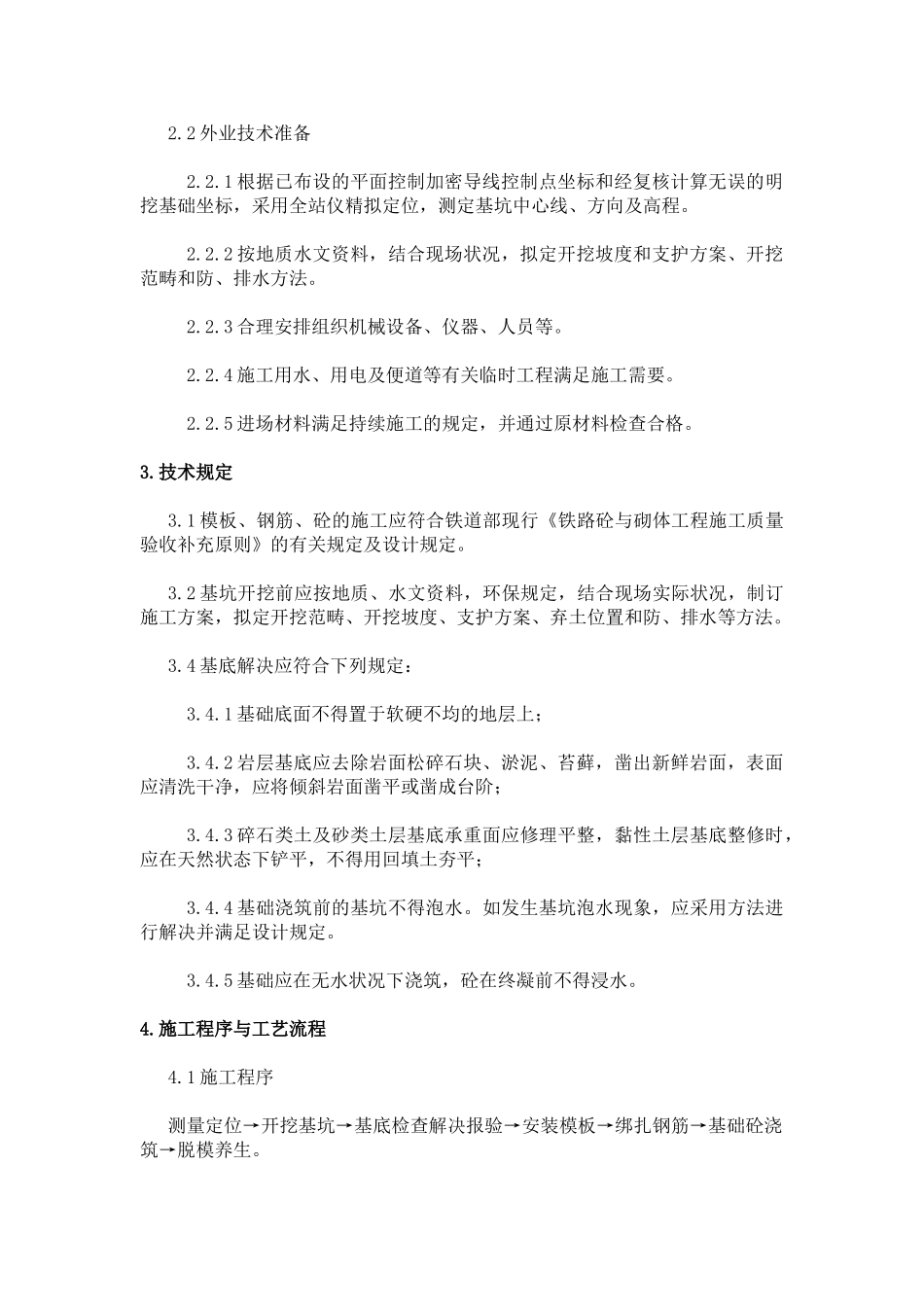

1内业技术准备2
1施工前对图纸进行复核;2
2施工前应做好施工交底资料;2
3及时填写多个施工过程用表
2外业技术准备2
1根据已布设的平面控制加密导线控制点坐标和经复核计算无误的明挖基础坐标,采用全站仪精拟定位,测定基坑中心线、方向及高程
2按地质水文资料,结合现场状况,拟定开挖坡度和支护方案、开挖范畴和防、排水方法
3合理安排组织机械设备、仪器、人员等
4施工用水、用电及便道等有关临时工程满足施工需要
5进场材料满足持续施工的规定,并通过原材料检查合
