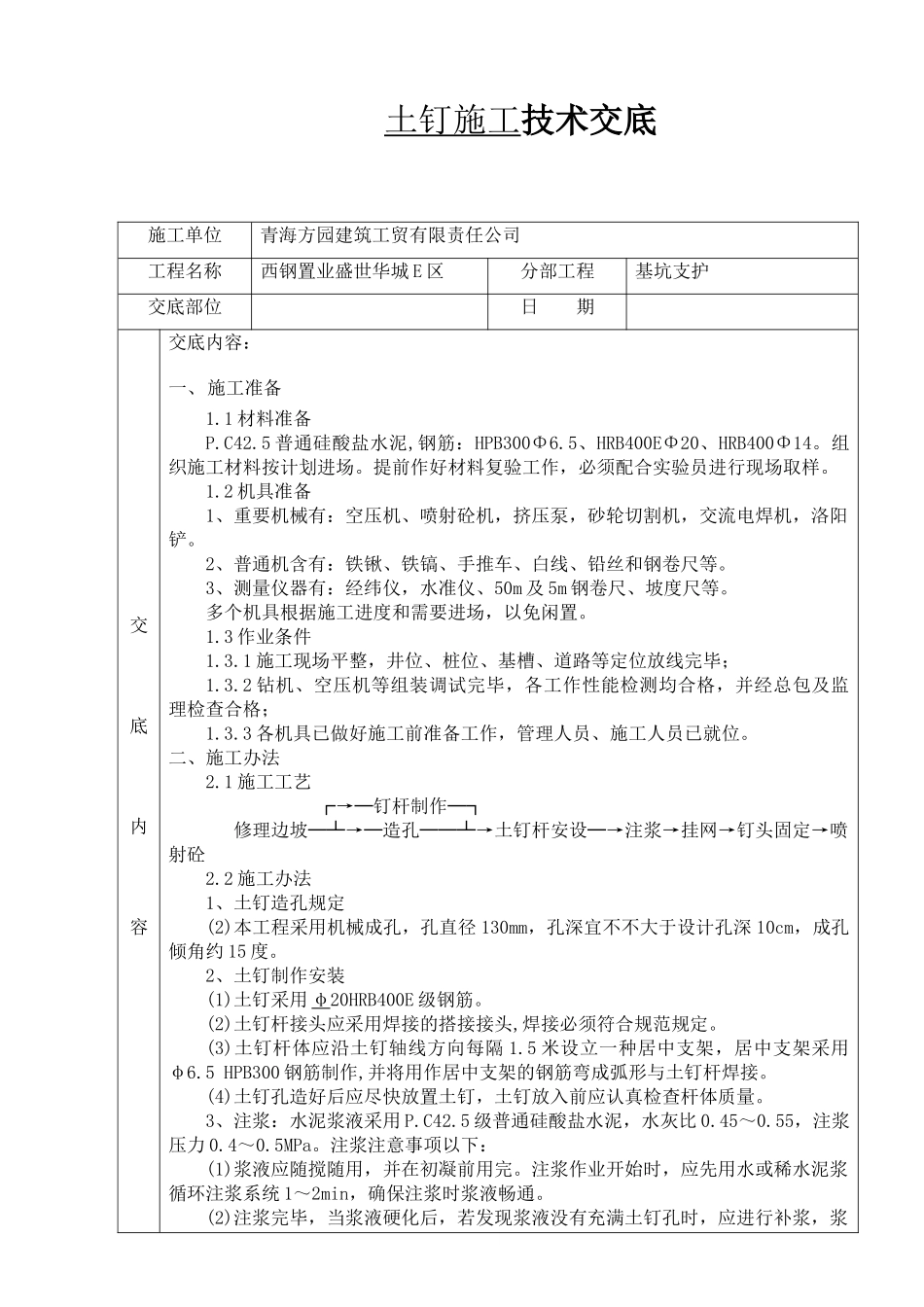

土钉施工技术交底施工单位青海方园建筑工贸有限责任公司工程名称西钢置业盛世华城E区分部工程基坑支护交底部位日期交底内容交底内容:一、施工准备1

1材料准备P
5普通硅酸盐水泥,钢筋:HPB300Φ6
5、HRB400EΦ20、HRB400Φ14
组织施工材料按计划进场
提前作好材料复验工作,必须配合实验员进行现场取样
2机具准备1、重要机械有:空压机、喷射砼机,挤压泵,砂轮切割机,交流电焊机,洛阳铲
2、普通机含有:铁锹、铁镐、手推车、白线、铅丝和钢卷尺等
3、测量仪器有:经纬仪,水准仪、50m及5m钢卷尺、坡度尺等
多个机具根据施工进度和需要进场,以免闲置
3作业条件1
1施工现场平整,井位、桩位、基槽、道路等定位放线完毕;1
2钻机、空压机等组装调试完毕,各工作性能检测均合格,并经总包及监理检查合格;1
3各机具已做好施工前准备工作,管理人员、施工人员已就位
二、施工办法2
1施工工艺┌→─钉杆制作─┐修理边坡─┴→─造孔──┴→土钉杆安设─→注浆→挂网→钉头固定→喷射砼2
2施工办法1、土钉造孔规定(2)本工程采用机械成孔,孔直径130mm,孔深宜不不大于设计孔深10cm,成孔倾角约15度
2、土钉制作安装(1)土钉采用φ20HRB400E级钢筋
(2)土钉杆接头应采用焊接的搭接接头,焊接必须符合规范规定
(3)土钉杆体应沿土钉轴线方向每隔1
5米设立一种居中支架,居中支架采用φ6
5HPB300钢筋制作,并将用作居中支架的钢筋弯成弧形与土钉杆焊接
(4)土钉孔造好后应尽快放置土钉,土钉放入前应认真检查杆体质量
3、注浆:水泥浆液采用P
5级普通硅酸盐水泥,水灰比0
55,注浆压力0
注浆注意事项以下:(1)浆液应随搅随用,并在初凝前用完
注浆作业开始时,应先用水或稀水泥浆循环注浆系统1~2min,确保注浆
