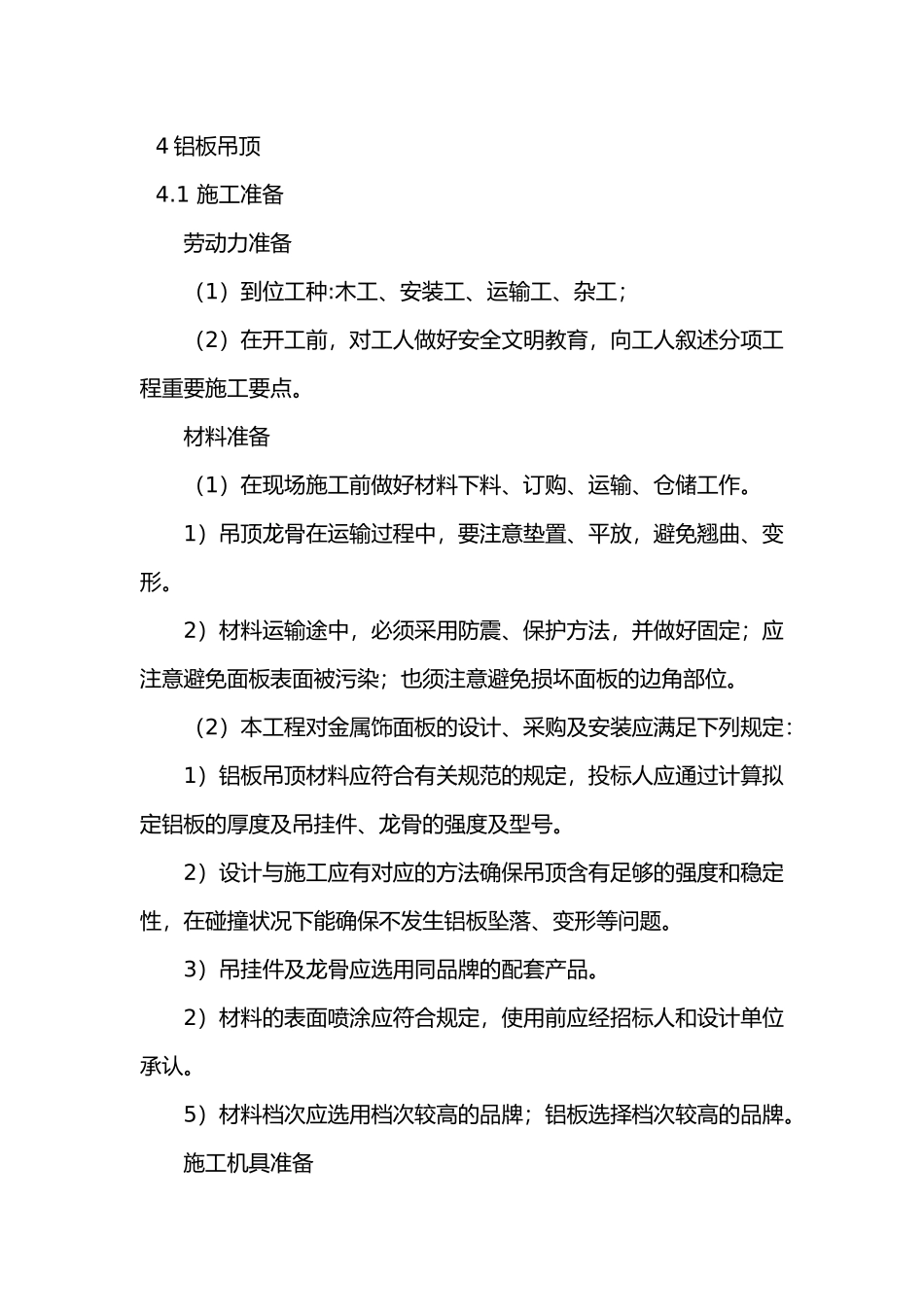

4铝板吊顶4
1施工准备劳动力准备(1)到位工种:木工、安装工、运输工、杂工;(2)在开工前,对工人做好安全文明教育,向工人叙述分项工程重要施工要点
材料准备(1)在现场施工前做好材料下料、订购、运输、仓储工作
1)吊顶龙骨在运输过程中,要注意垫置、平放,避免翘曲、变形
2)材料运输途中,必须采用防震、保护方法,并做好固定;应注意避免面板表面被污染;也须注意避免损坏面板的边角部位
(2)本工程对金属饰面板的设计、采购及安装应满足下列规定:1)铝板吊顶材料应符合有关规范的规定,投标人应通过计算拟定铝板的厚度及吊挂件、龙骨的强度及型号
2)设计与施工应有对应的方法确保吊顶含有足够的强度和稳定性,在碰撞状况下能确保不发生铝板坠落、变形等问题
3)吊挂件及龙骨应选用同品牌的配套产品
2)材料的表面喷涂应符合规定,使用前应经招标人和设计单位承认
5)材料档次应选用档次较高的品牌;铝板选择档次较高的品牌

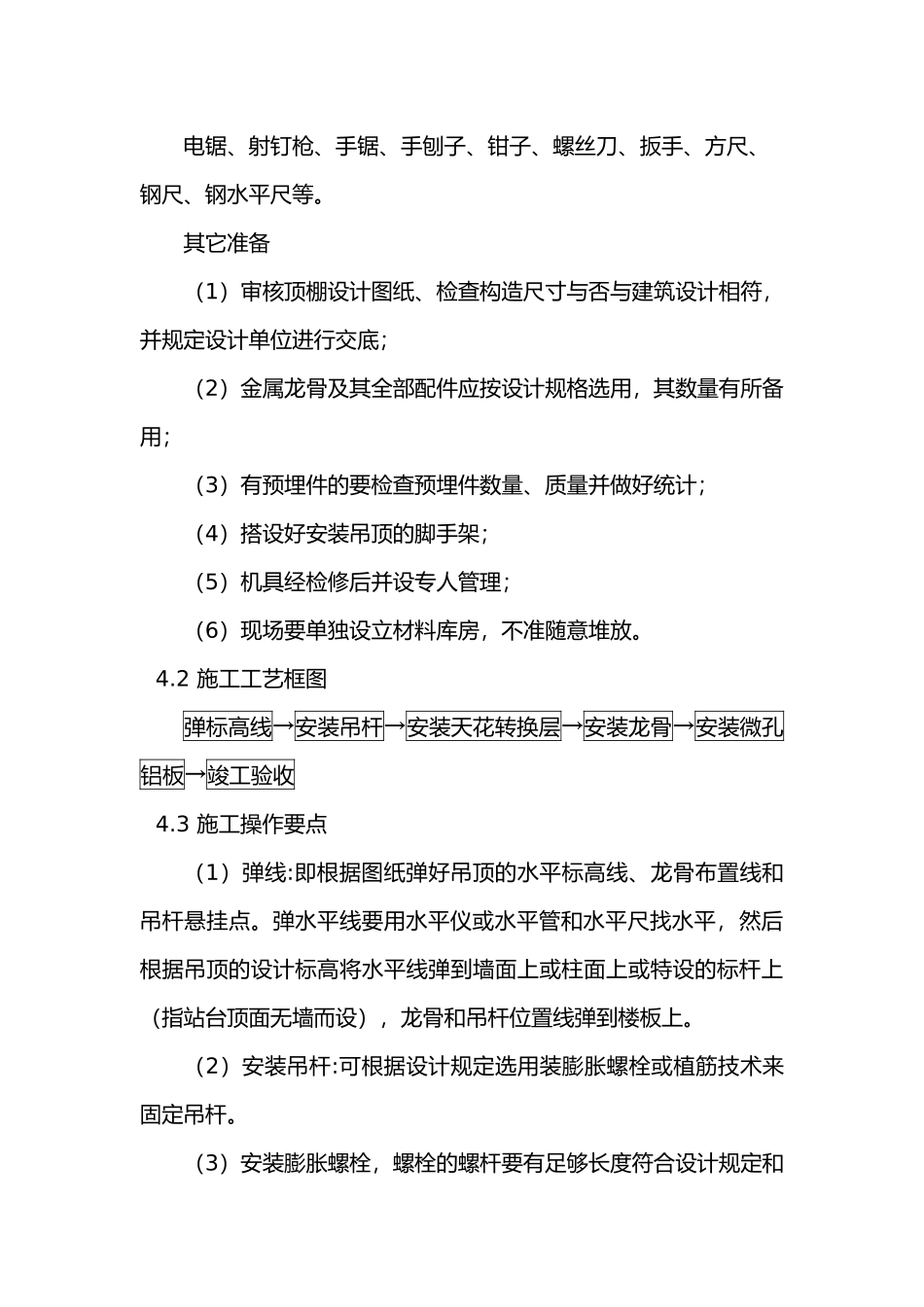

施工机具准备电锯、射钉枪、手锯、手刨子、钳子、螺丝刀、扳手、方尺、钢尺、钢水平尺等
其它准备(1)审核顶棚设计图纸、检查构造尺寸与否与建筑设计相符,并规定设计单位进行交底;(2)金属龙骨及其全部配件应按设计规格选用,其数量有所备用;(3)有预埋件的要检查预埋件数量、质量并做好统计;(4)搭设好安装吊顶的脚手架;(5)机具经检修后并设专人管理;(6)现场要单独设立材料库房,不准随意堆放
2施工工艺框图弹标高线→安装吊杆→安装天花转换层→安装龙骨→安装微孔铝板→竣工验收4
3施工操作要点(1)弹线:即根据图纸弹好吊顶的水平标高线、龙骨布置线和吊杆悬挂点
弹水平线要用水平仪或水平管和水平尺找水平,然后根据吊顶的设计标高将水平线弹到墙面上或柱面上或特设的标杆上(指站台顶面无墙而设),龙骨和吊杆位置线弹到楼板上
(2)安装吊杆:可根据设计规定选用装膨胀螺栓或植筋技术来固定吊杆

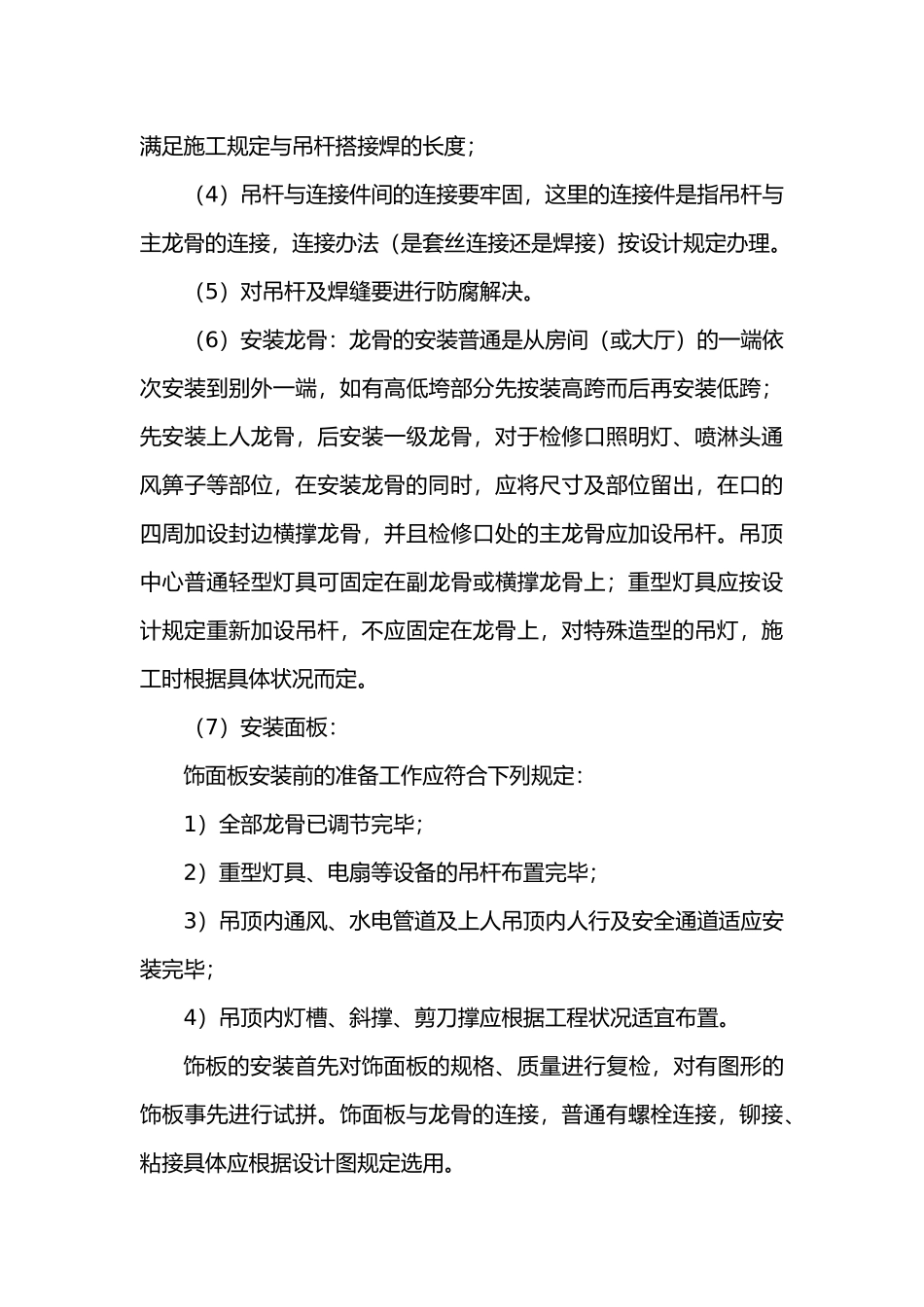

(3)安装膨胀
