机耕桥施工工艺1、基础施工按设计规定,挖到设计深度和基岩部位,如遇软基,必需进行换填及扎实解决,据实际状况进行加固解决,然后进行C20砼垫层的浇筑
2、模板的施工办法模板:采用木模板,模板表面光洁平整,接缝严密、不易产生漏浆,确保砼构造拆模后外表光滑平整,模板及支架含有足够的强度,刚度及稳定性,确保砼构造形状、尺寸和互相位置符合设计规定
安装模板:模板在砼施工中,不仅起成形作用并且将承受多个外力作用
因此,选配模板构造和支撑方式时,应高度重视,必要时需进行设计计算
根据本工程的构造特点和外部形体,拟采用木模板施工,要有足够的强度和刚度,以确保成品砼尺寸精确
是同规定拼装严密,表面光滑、平整,构造力求简朴、拆装方便,用料合理,减少成本
模板安装按照放样、立模、支撑、加固、吊正找平、尺寸校核、堵塞缝隙及清仓去污的程序进行,并注意与砼浇捣等工序的配合
模板设计制作和安装必须使砼得以正常浇筑和捣实,使其形成精确的形状尺寸和位置,模板拆除后应使砼表面光滑美观
模板及其支撑必须有足够的强度和刚度,能承受浇筑和捣固的侧压力和振动力,模板的安装位置必须精确、牢固、不变形、不移位,模板在拆除后必须清理、涂油,变性的模板须校正后才可使用,模板别作安装的允许偏差不得不不大于技术规范的规定
模板拆除:模板应优先考虑整体拆除,便于整体转移后,重复进行整体安装
柱子模板拆除:先拆掉住斜拉杆或斜支撑,卸掉柱箍,在把链接每片柱模板的U形卡拆掉,然后用撬棍轻轻撬动模板,使模板与混凝土脱离
拆下的模板及时清理粘连物,涂刷脱模剂,拆下的扣件及时集中收集管
底模拆除本工程柱网跨度比分不大于8m,因此板的底模在砼强度达成设计强度的75%后来方可拆除

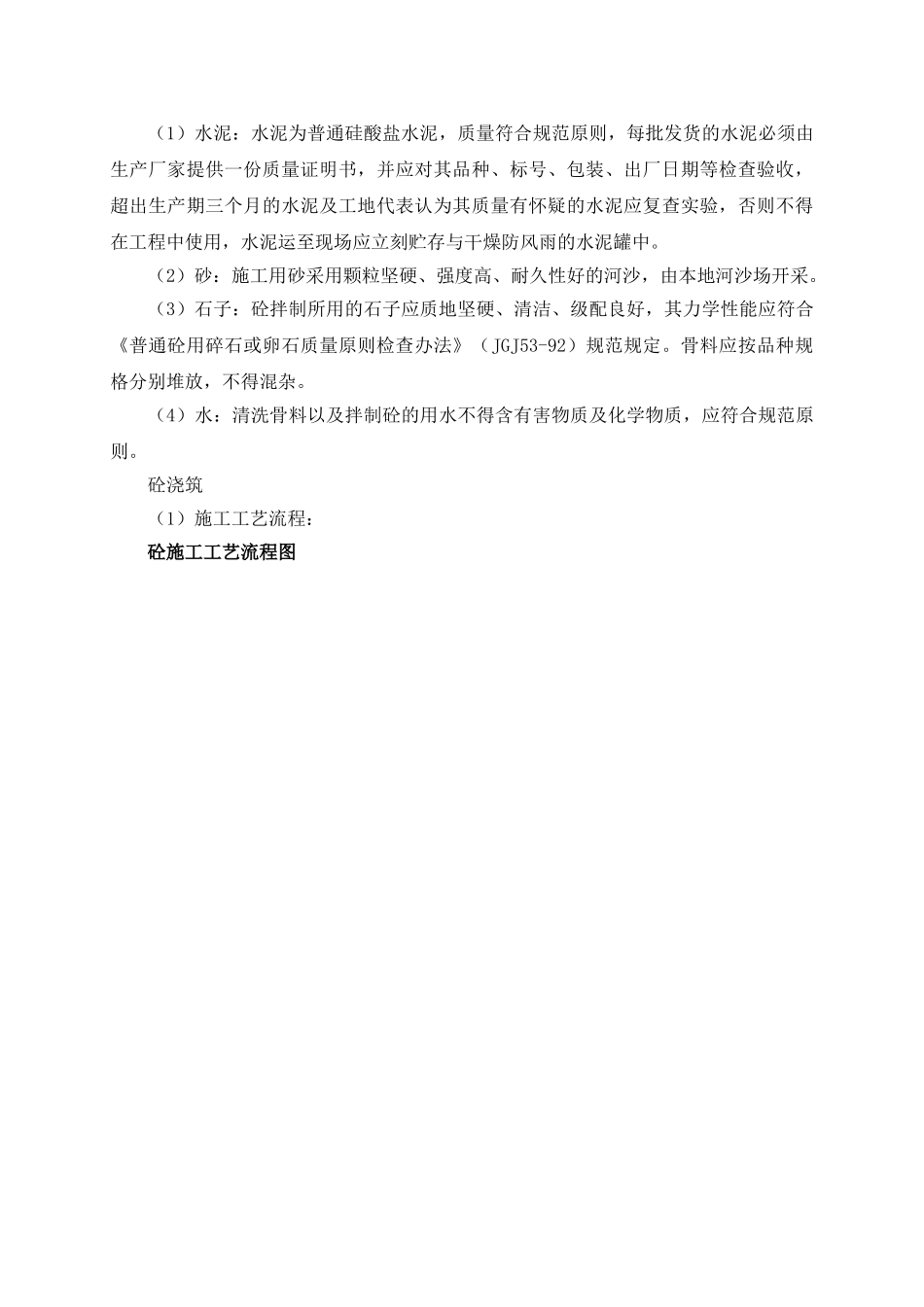

3、砼及钢筋工程施工同时供必须严格按照有关的规范规程及招标文献的有关技术规定进行,为确保砼的施工质量,必须从砼的原材料,立模,钢筋制安,砼制备及浇筑等方面进行全方面控制
