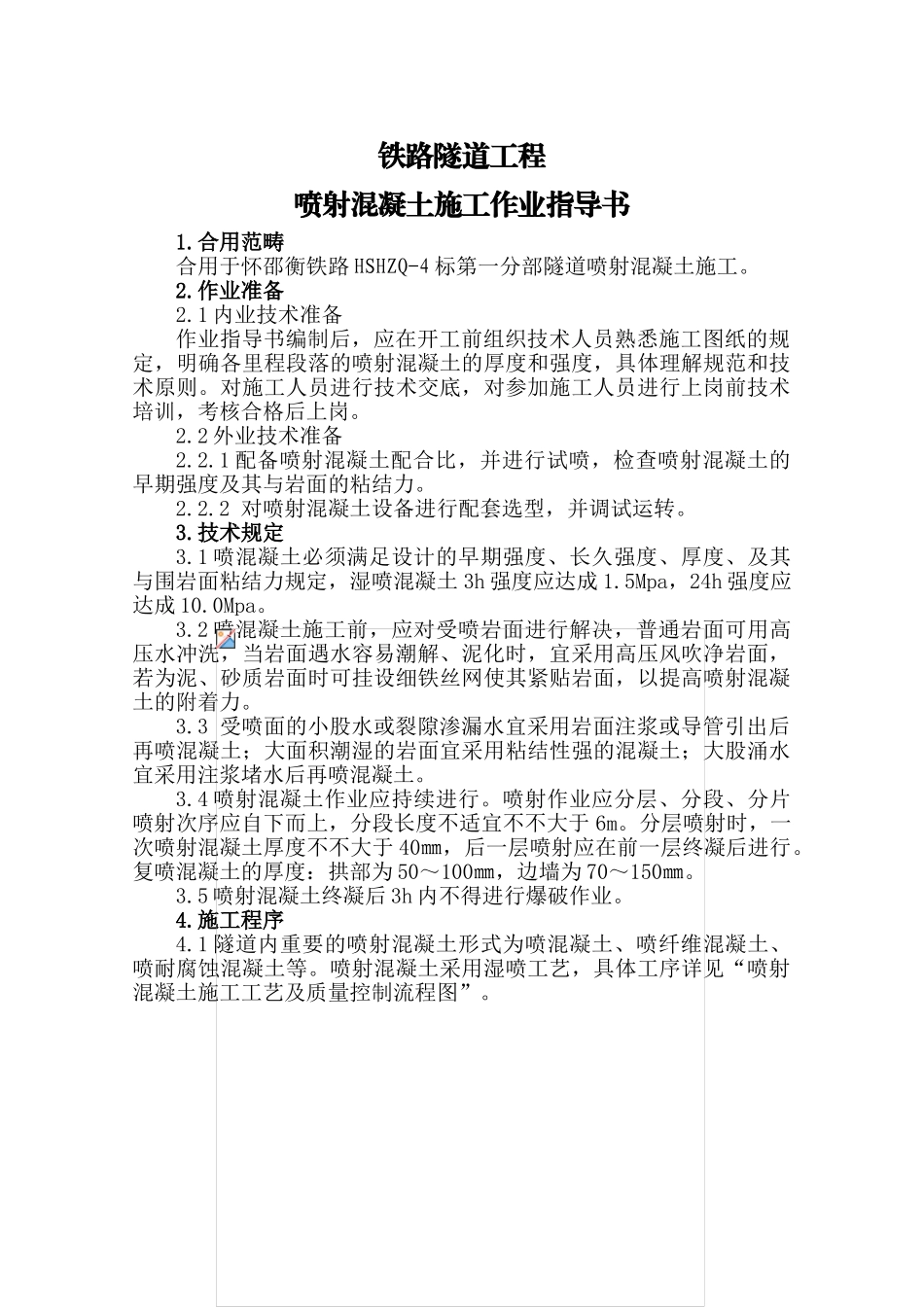

铁路隧道工程喷射混凝土施工作业指导书1
合用范畴合用于怀邵衡铁路HSHZQ-4标第一分部隧道喷射混凝土施工
1内业技术准备作业指导书编制后,应在开工前组织技术人员熟悉施工图纸的规定,明确各里程段落的喷射混凝土的厚度和强度,具体理解规范和技术原则
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后上岗
2外业技术准备2
1配备喷射混凝土配合比,并进行试喷,检查喷射混凝土的早期强度及其与岩面的粘结力
2对喷射混凝土设备进行配套选型,并调试运转
1喷混凝土必须满足设计的早期强度、长久强度、厚度、及其与围岩面粘结力规定,湿喷混凝土3h强度应达成1
5Mpa,24h强度应达成10
2喷混凝土施工前,应对受喷岩面进行解决,普通岩面可用高压水冲洗,当岩面遇水容易潮解、泥化时,宜采用高压风吹净岩面,若为泥、砂质岩面时可挂设细铁丝网使其紧贴岩面,以提高喷射混凝土的附着力
3受喷面的小股水或裂隙渗漏水宜采用岩面注浆或导管引出后再喷混凝土;大面积潮湿的岩面宜采用粘结性强的混凝土;大股涌水宜采用注浆堵水后再喷混凝土
4喷射混凝土作业应持续进行
喷射作业应分层、分段、分片喷射次序应自下而上,分段长度不适宜不不大于6m
分层喷射时,一次喷射混凝土厚度不不大于40㎜,后一层喷射应在前一层终凝后进行
复喷混凝土的厚度:拱部为50~100㎜,边墙为70~150㎜
5喷射混凝土终凝后3h内不得进行爆破作业

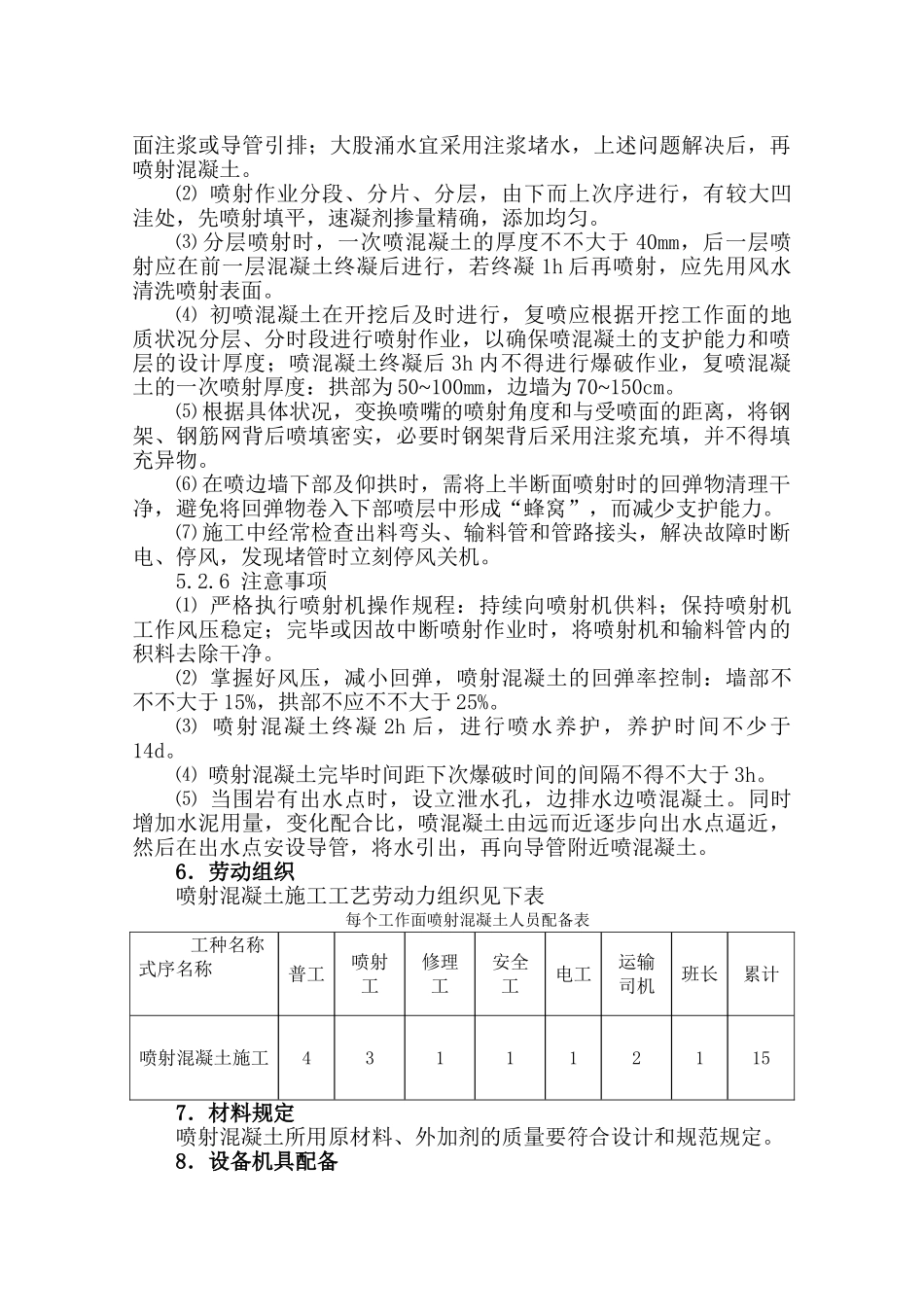

1隧道内重要的喷射混凝土形式为喷混凝土、喷纤维混凝土、喷耐腐蚀混凝土等
喷射混凝土采用湿喷工艺,具体工序详见“喷射混凝土施工工艺及质量控制流程图”

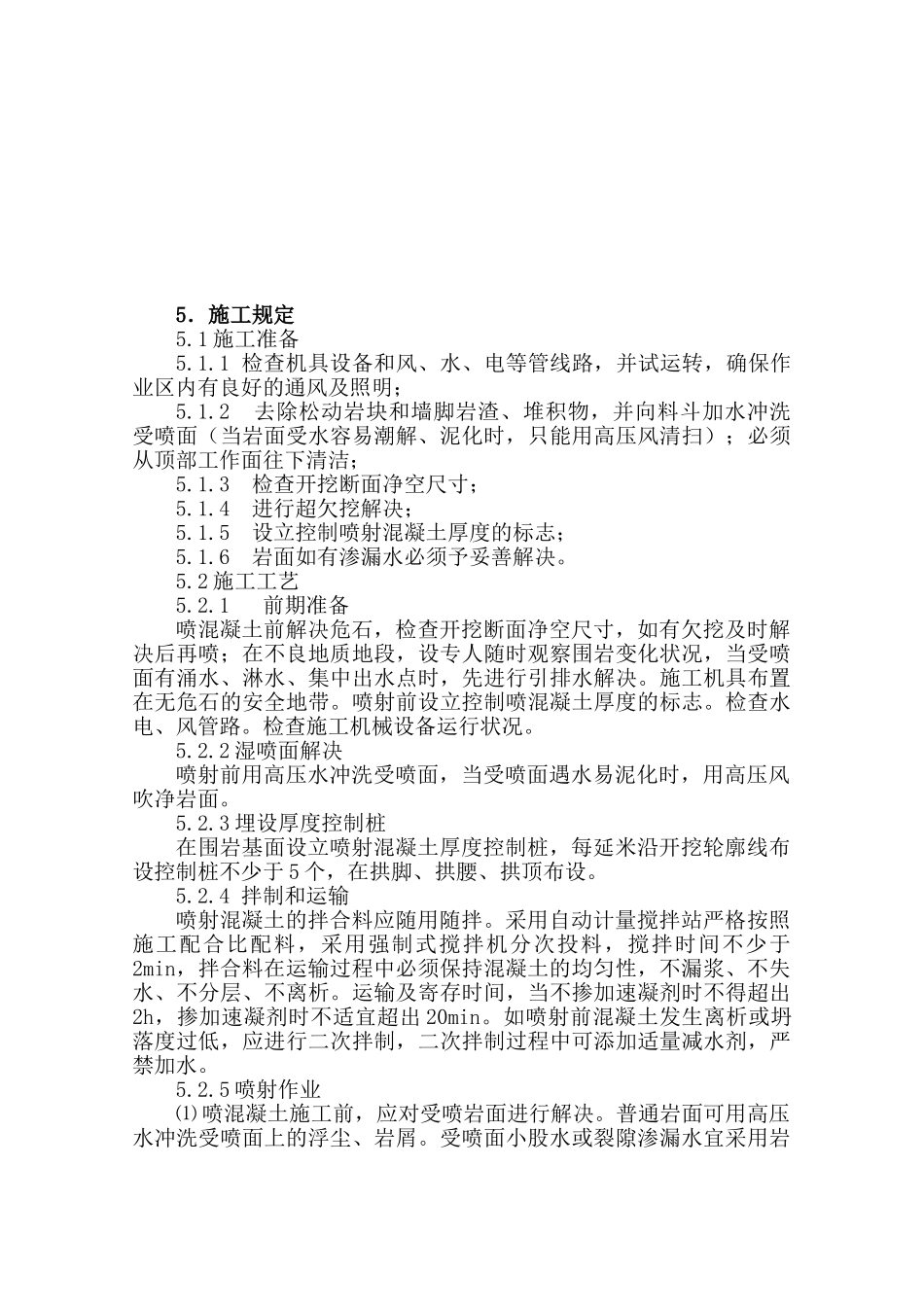

5.施工规定5
1施工准备5
1检查机具设备和风、水、电等管线路,并试运转,确保作业区内有良好的通风及照明;5
2去除松动岩块和墙脚岩渣、堆积物,
