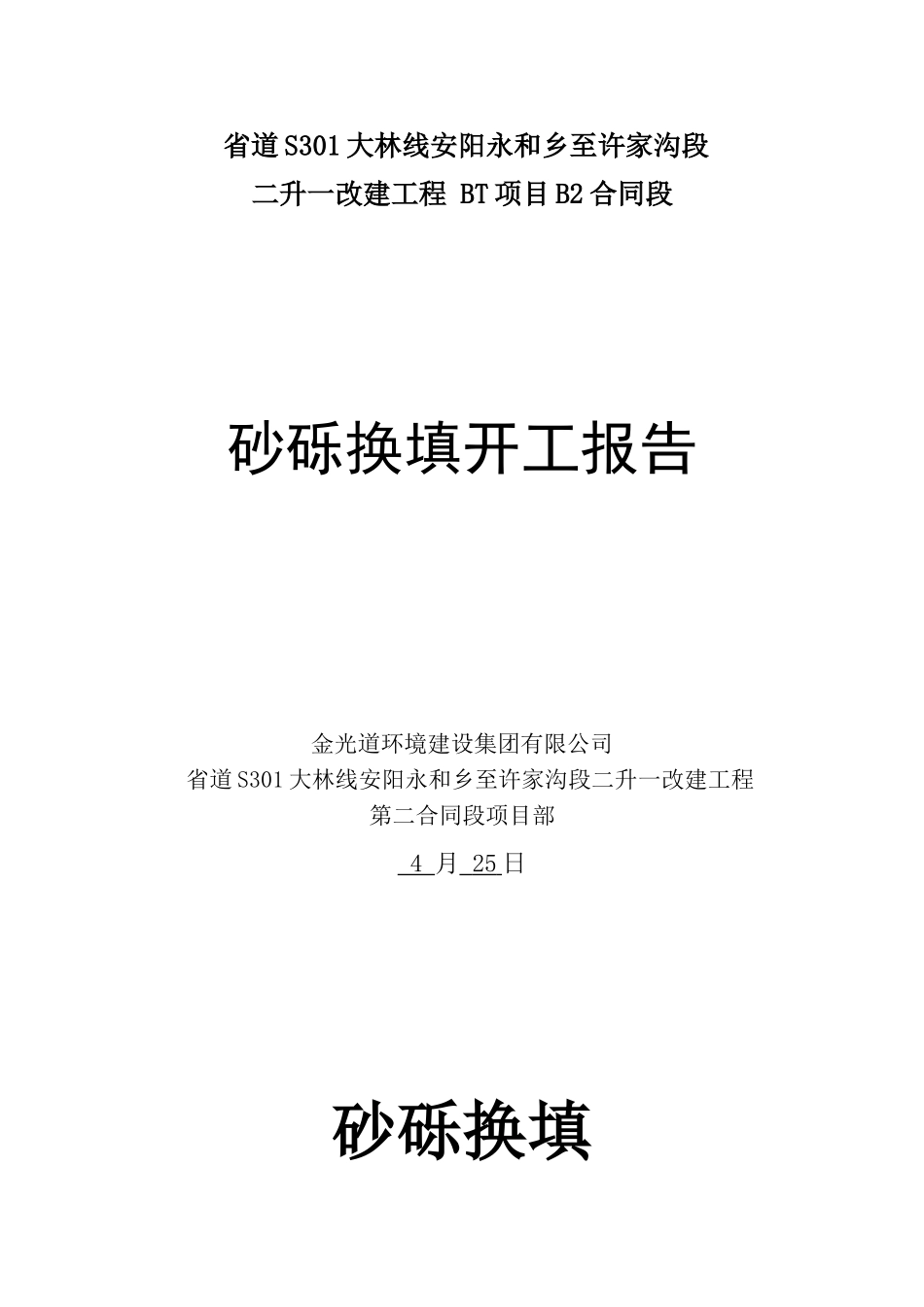

省道S301大林线安阳永和乡至许家沟段二升一改建工程BT项目B2合同段砂砾换填开工报告金光道环境建设集团有限公司省道S301大林线安阳永和乡至许家沟段二升一改建工程第二合同段项目部4月25日砂砾换填施工技术方案金光道环境建设集团有限公司省道S301大林线安阳永和乡至许家沟段二升一改建工程第二合同段项目部4月20日施工方案一、工程概况由于本标段多为农田路段,部分路基地表下列含水量过大,经多次翻犁晾晒效果不佳,路基填前碾压仍然出现大面积翻浆,原土碾压后出现翻浆弹软且土质含水率超18
4%(详见含水率实验报告),根据路基压实度表(上路床规定0-30cm压实度≥96%,下路床30-80cm压实度≥96%)无法满足设计规范规定和施工规范规定
鉴于该工程项目工期较紧,通过业主方、设计方、监理方与我施工方的多次勘察论证,对部分软土路基进行换填40cm的天然砂砾

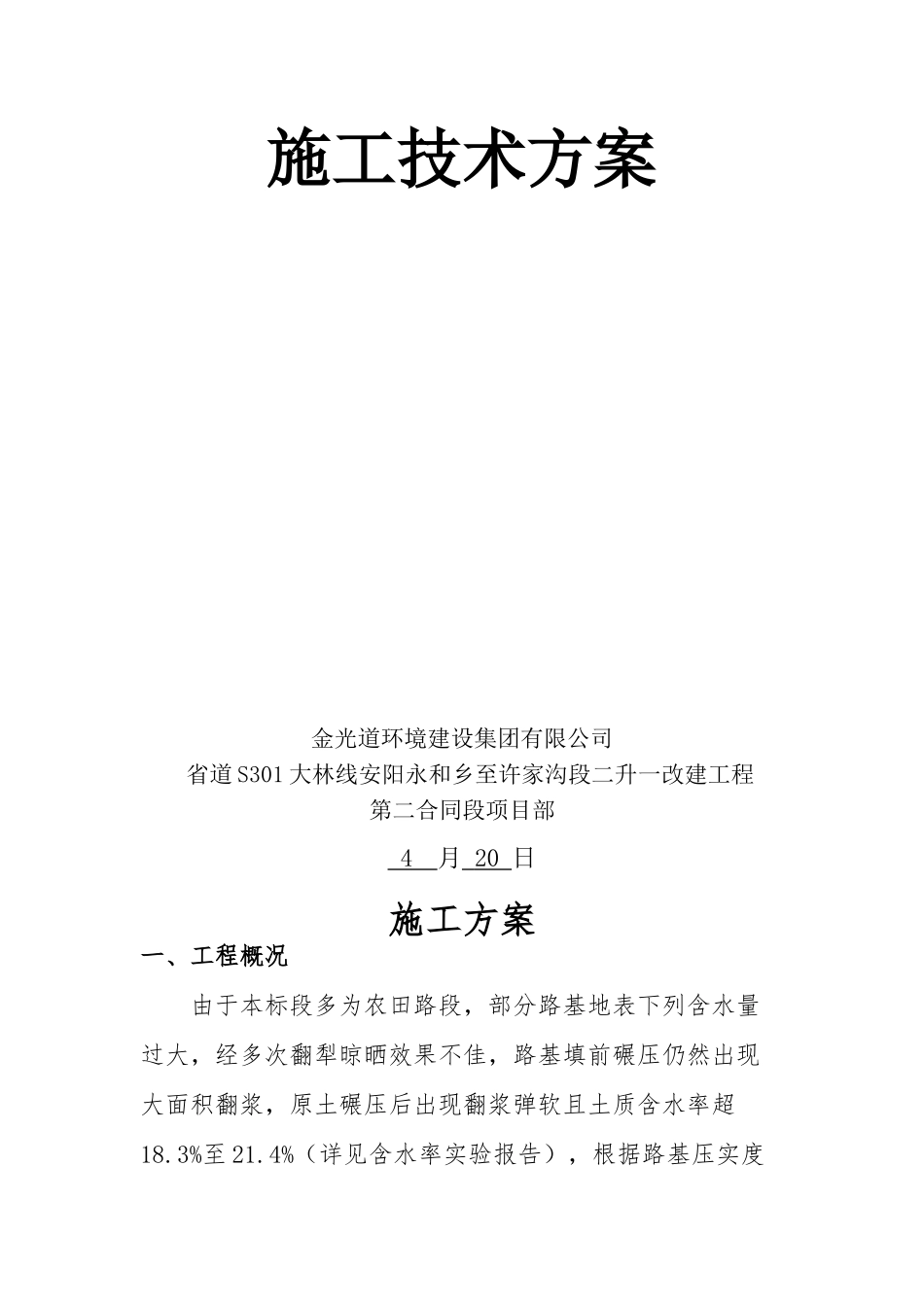

二、准备工作:2
1材料及重要机具:2
1天然级配砂石:宜采用质地坚硬的中砂、粗砂、砾砂、碎(卵)石、石屑,颗粒级配应良好
2级配砂石材料,不得含有草根、树叶、塑料袋等有机杂物及垃圾
3重要机具:挖机3台,装载机4台,20T的压路机2台,自卸车6辆等
2作业条件:填筑前,把软土地基按变更进行开挖外运,保持无水状态
应组织有关单位共同验槽,涉及轴线尺寸、水平标高、地质状况
3、操作工艺3
1工艺流程:检查砂石质量→铺筑砂石→扎实或碾压→找平验收3
2对级配砂石进行技术鉴定,如是人工级配砂石,应将砂石拌合均匀,其质量均应达成设计规定或规范的规定
3铺筑的砂石应级配均匀
如发现砂窝或石子成堆现象,应将该处砂子或石子挖出,分别填入级配好的砂石
4扎实或碾压;扎实或碾压的遍数,由现场实验拟定
采用压路机往复碾压,普通碾压不少于4遍,其轮距搭接不不大于50cm
边沿和转角处应用人工或蛙式打夯机补夯密
