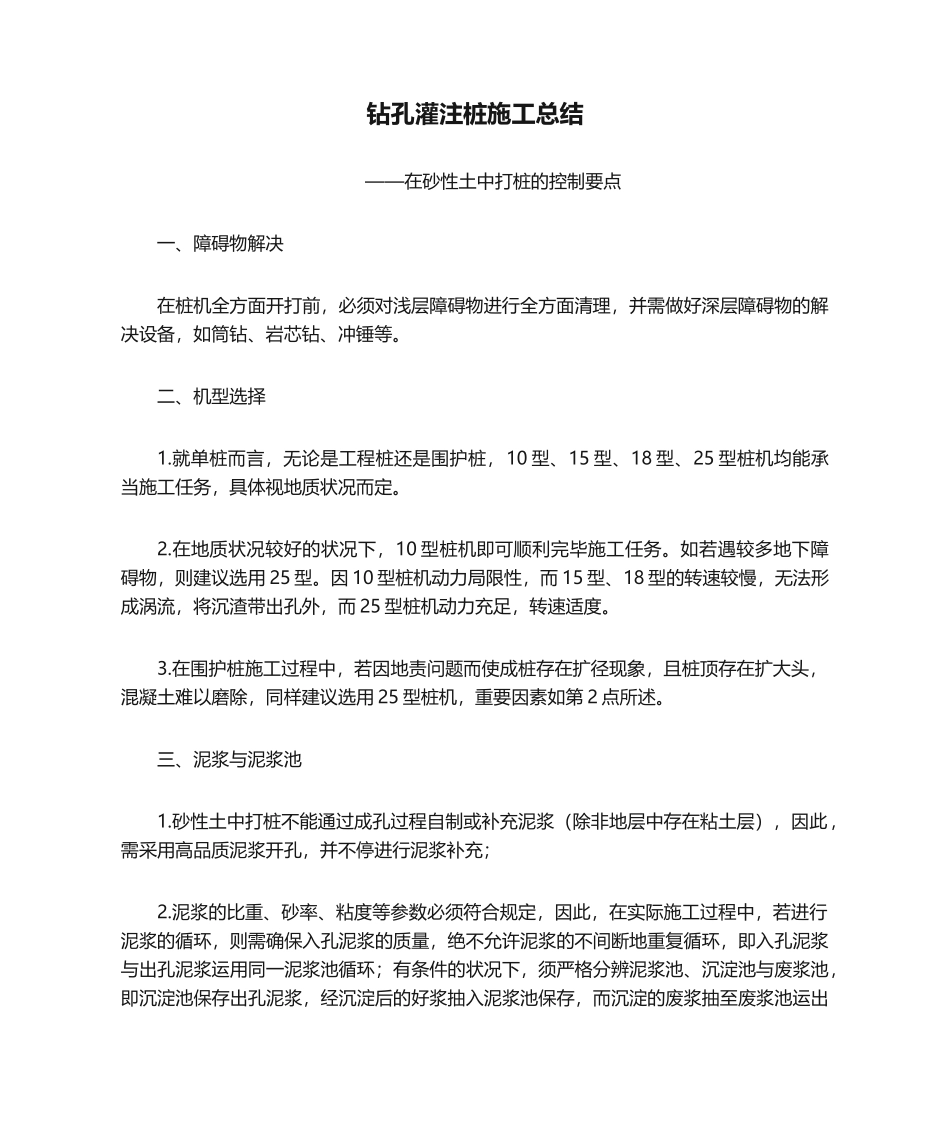

钻孔灌注桩施工总结——在砂性土中打桩的控制要点一、障碍物解决在桩机全方面开打前,必须对浅层障碍物进行全方面清理,并需做好深层障碍物的解决设备,如筒钻、岩芯钻、冲锤等
二、机型选择1
就单桩而言,无论是工程桩还是围护桩,10型、15型、18型、25型桩机均能承当施工任务,具体视地质状况而定
在地质状况较好的状况下,10型桩机即可顺利完毕施工任务
如若遇较多地下障碍物,则建议选用25型
因10型桩机动力局限性,而15型、18型的转速较慢,无法形成涡流,将沉渣带出孔外,而25型桩机动力充足,转速适度
在围护桩施工过程中,若因地责问题而使成桩存在扩径现象,且桩顶存在扩大头,混凝土难以磨除,同样建议选用25型桩机,重要因素如第2点所述

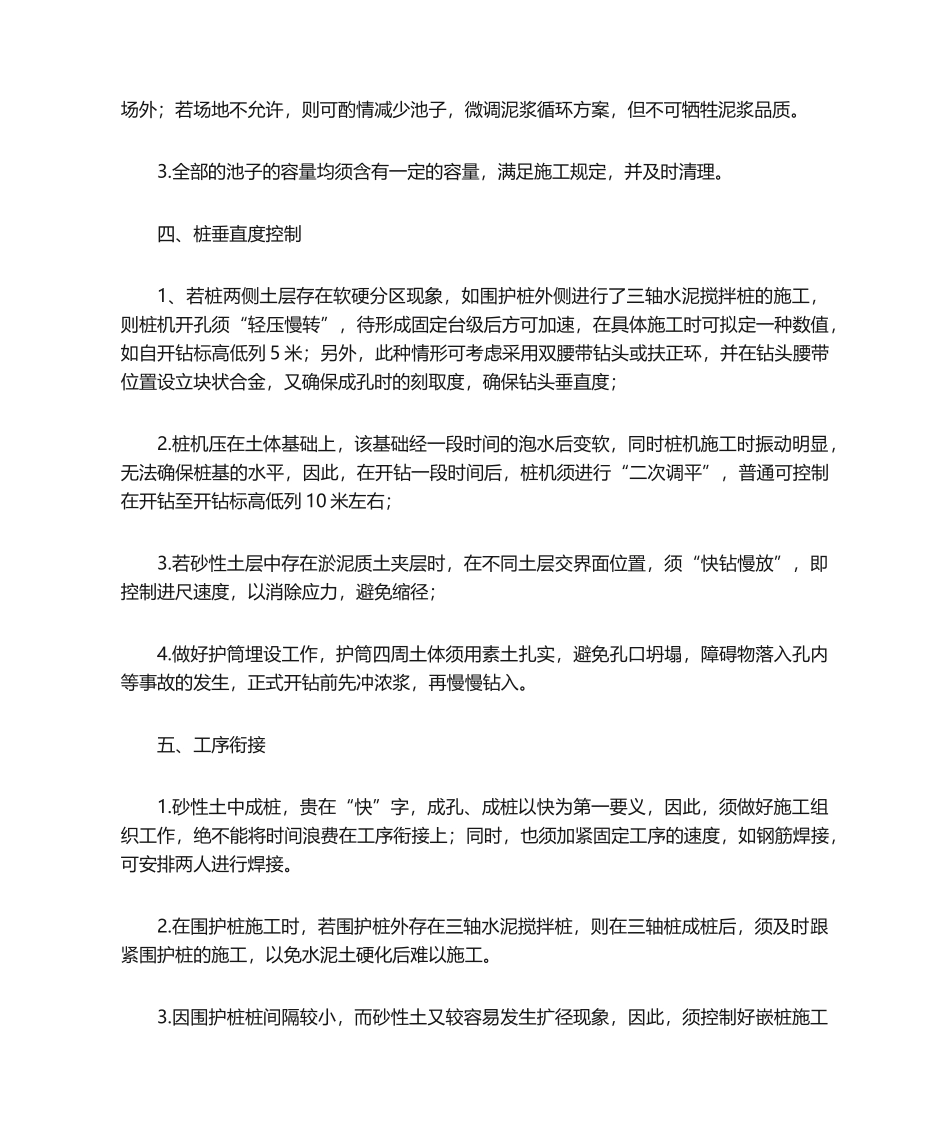

三、泥浆与泥浆池1
砂性土中打桩不能通过成孔过程自制或补充泥浆(除非地层中存在粘土层),因此,需采用高品质泥浆开孔,并不停进行泥浆补充;2
泥浆的比重、砂率、粘度等参数必须符合规定,因此,在实际施工过程中,若进行泥浆的循环,则需确保入孔泥浆的质量,绝不允许泥浆的不间断地重复循环,即入孔泥浆与出孔泥浆运用同一泥浆池循环;有条件的状况下,须严格分辨泥浆池、沉淀池与废浆池,即沉淀池保存出孔泥浆,经沉淀后的好浆抽入泥浆池保存,而沉淀的废浆抽至废浆池运出场外;若场地不允许,则可酌情减少池子,微调泥浆循环方案,但不可牺牲泥浆品质
全部的池子的容量均须含有一定的容量,满足施工规定,并及时清理
四、桩垂直度控制1、若桩两侧土层存在软硬分区现象,如围护桩外侧进行了三轴水泥搅拌桩的施工,则桩机开孔须“轻压慢转”,待形成固定台级后方可加速,在具体施工时可拟定一种数值,如自开钻标高低列5米;另外,此种情形可考虑采用双腰带钻头或扶正环,并在钻头腰带位置设立块状合金,又确保成孔时的刻取度,确保钻头垂直度;2
桩机压在土体基础上,该基础经一段时间的泡水后变软,同时桩机施
