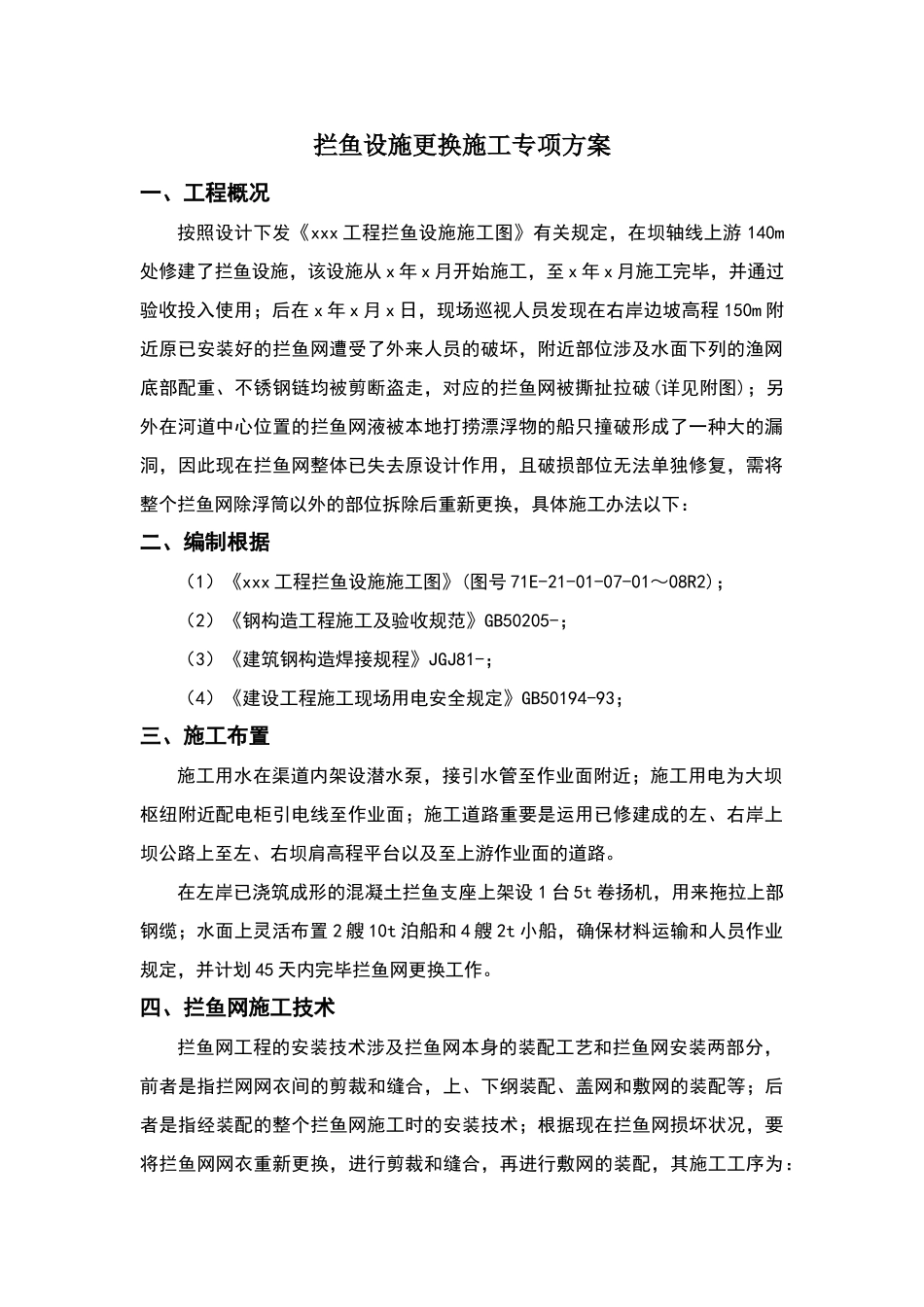

拦鱼设施更换施工专项方案一、工程概况按照设计下发《xxx工程拦鱼设施施工图》有关规定,在坝轴线上游140m处修建了拦鱼设施,该设施从x年x月开始施工,至x年x月施工完毕,并通过验收投入使用;后在x年x月x日,现场巡视人员发现在右岸边坡高程150m附近原已安装好的拦鱼网遭受了外来人员的破坏,附近部位涉及水面下列的渔网底部配重、不锈钢链均被剪断盗走,对应的拦鱼网被撕扯拉破(详见附图);另外在河道中心位置的拦鱼网液被本地打捞漂浮物的船只撞破形成了一种大的漏洞,因此现在拦鱼网整体已失去原设计作用,且破损部位无法单独修复,需将整个拦鱼网除浮筒以外的部位拆除后重新更换,具体施工办法以下:二、编制根据(1)《xxx工程拦鱼设施施工图》(图号71E-21-01-07-01~08R2);(2)《钢构造工程施工及验收规范》GB50205-;(3)《建筑钢构造焊接规程》JGJ81-;(4)《建设工程施工现场用电安全规定》GB50194-93;三、施工布置施工用水在渠道内架设潜水泵,接引水管至作业面附近;施工用电为大坝枢纽附近配电柜引电线至作业面;施工道路重要是运用已修建成的左、右岸上坝公路上至左、右坝肩高程平台以及至上游作业面的道路
在左岸已浇筑成形的混凝土拦鱼支座上架设1台5t卷扬机,用来拖拉上部钢缆;水面上灵活布置2艘10t泊船和4艘2t小船,确保材料运输和人员作业规定,并计划45天内完毕拦鱼网更换工作

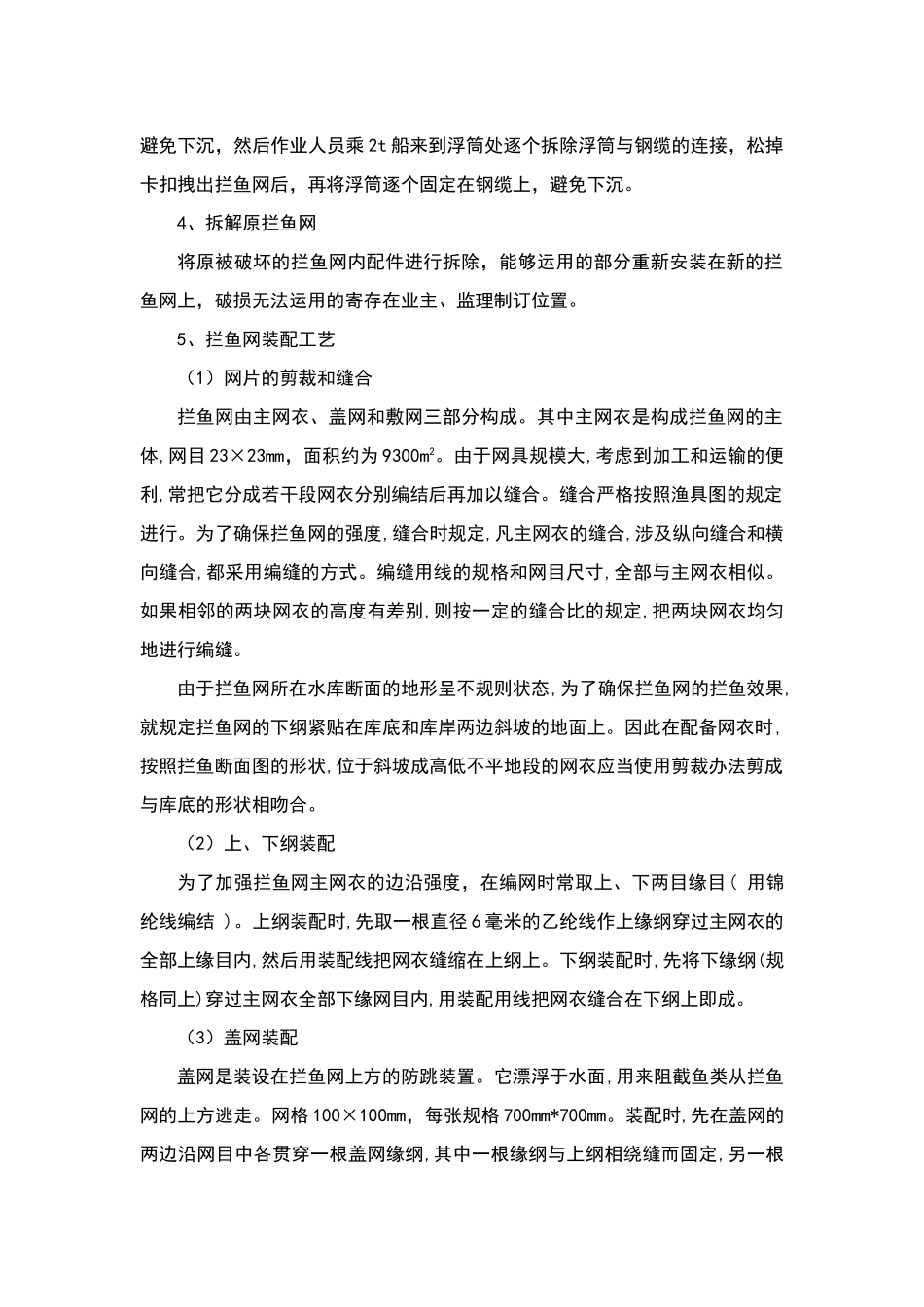

四、拦鱼网施工技术拦鱼网工程的安装技术涉及拦鱼网本身的装配工艺和拦鱼网安装两部分,前者是指拦网网衣间的剪裁和缝合,上、下纲装配、盖网和敷网的装配等;后者是指经装配的整个拦鱼网施工时的安装技术;根据现在拦鱼网损坏状况,要将拦鱼网网衣重新更换,进行剪裁和缝合,再进行敷网的装配,其施工工序为:清理坡面→拆除原浮筒下列拦鱼网→对拦鱼网进行拆解→拦鱼网重新装配→拦鱼网安装
1、清理坡面、回拉钢缆先对两
