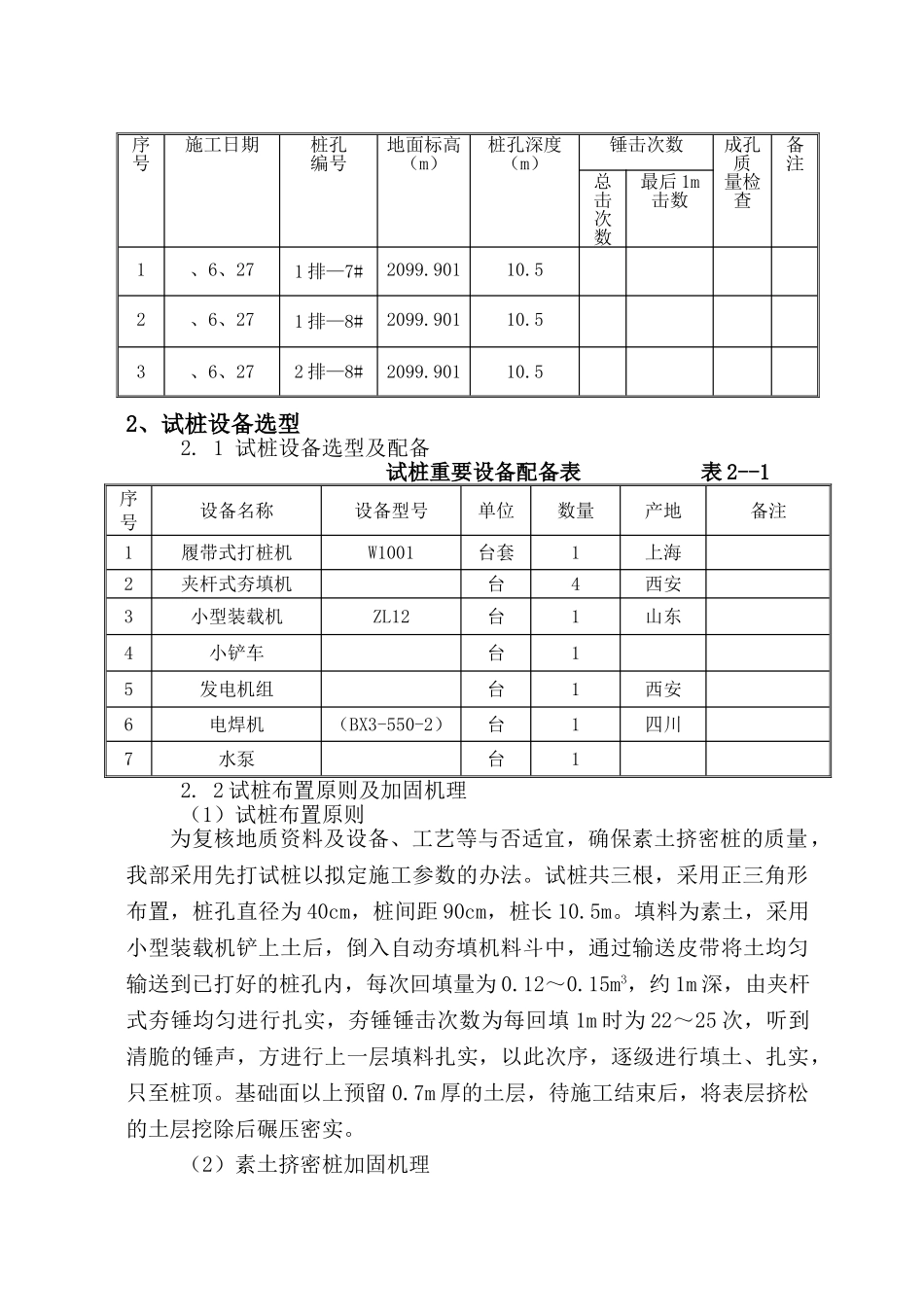

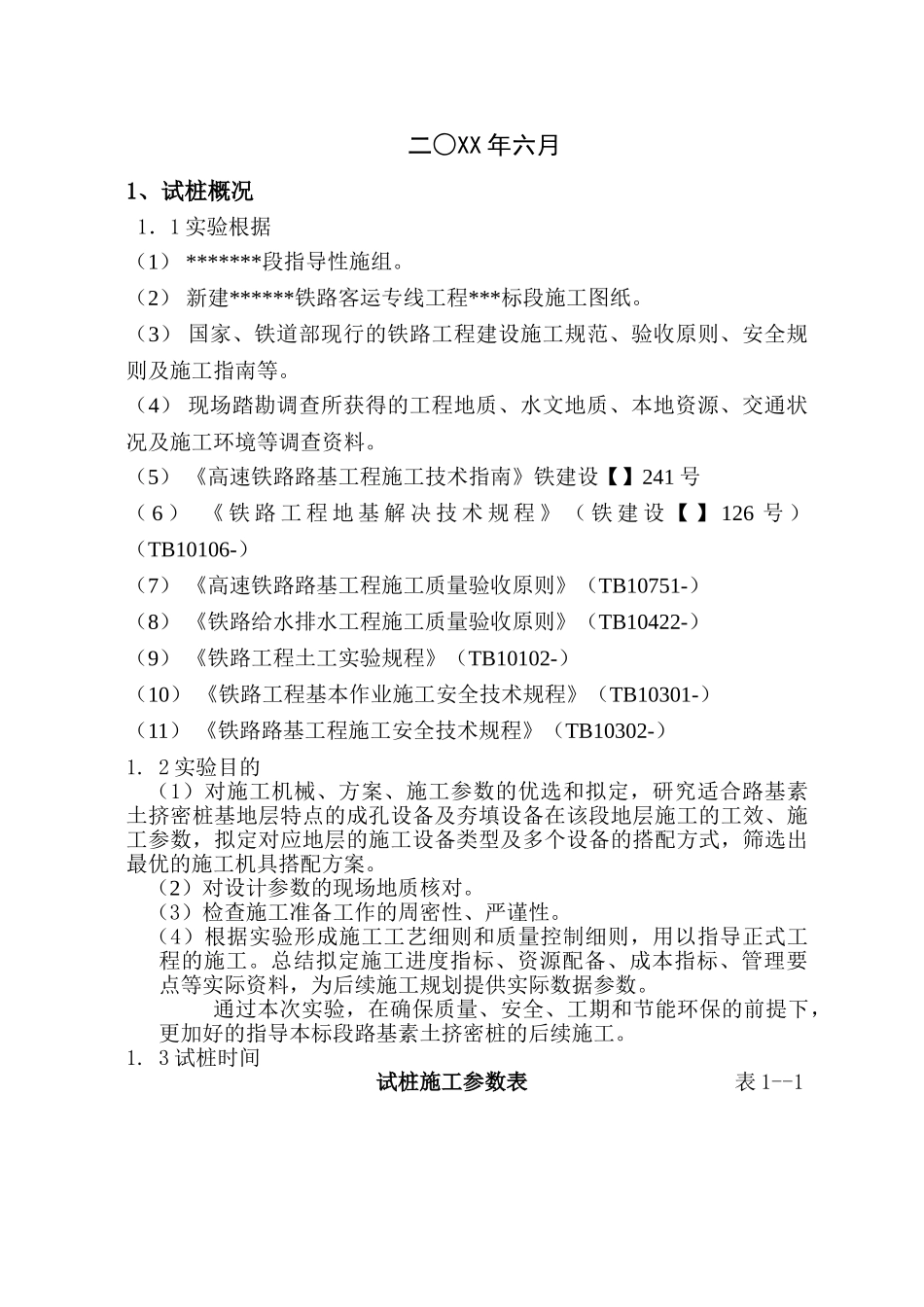

新建铁路XX至XX客运专线甘肃段BLTJ-9标素土挤密桩工艺性实验总结编制:复核:审核:中铁一局XX客专甘肃段项目经理部二○XX年六月1、试桩概况1.1实验根据(1)*******段指导性施组。(2)新建******铁路客运专线工程***标段施工图纸。(3)国家、铁道部现行的铁路工程建设施工规范、验收原则、安全规则及施工指南等。(4)现场踏勘调查所获得的工程地质、水文地质、本地资源、交通状况及施工环境等调查资料。(5)《高速铁路路基工程施工技术指南》铁建设【】241号(6)《铁路工程地基解决技术规程》(铁建设【】126号)(TB10106-)(7)《高速铁路路基工程施工质量验收原则》(TB10751-)(8)《铁路给水排水工程施工质量验收原则》(TB10422-)(9)《铁路工程土工实验规程》(TB10102-)(10)《铁路工程基本作业施工安全技术规程》(TB10301-)(11)《铁路路基工程施工安全技术规程》(TB10302-)1.2实验目的(1)对施工机械、方案、施工参数的优选和拟定,研究适合路基素土挤密桩基地层特点的成孔设备及夯填设备在该段地层施工的工效、施工参数,拟定对应地层的施工设备类型及多个设备的搭配方式,筛选出最优的施工机具搭配方案。(2)对设计参数的现场地质核对。(3)检查施工准备工作的周密性、严谨性。(4)根据实验形成施工工艺细则和质量控制细则,用以指导正式工程的施工。总结拟定施工进度指标、资源配备、成本指标、管理要点等实际资料,为后续施工规划提供实际数据参数。通过本次实验,在确保质量、安全、工期和节能环保的前提下,更加好的指导本标段路基素土挤密桩的后续施工。1.3试桩时间试桩施工参数表表1--12、试桩设备选型2.1试桩设备选型及配备试桩重要设备配备表表2--1序号设备名称设备型号单位数量产地备注1履带式打桩机W1001台套1上海2夹杆式夯填机台4西安3小型装载机ZL12台1山东4小铲车台15发电机组台1西安6电焊机(BX3-550-2)台1四川7水泵台12.2试桩布置原则及加固机理(1)试桩布置原则为复核地质资料及设备、工艺等与否适宜,确保素土挤密桩的质量,我部采用先打试桩以拟定施工参数的办法。试桩共三根,采用正三角形布置,桩孔直径为40cm,桩间距90cm,桩长10.5m。填料为素土,采用小型装载机铲上土后,倒入自动夯填机料斗中,通过输送皮带将土均匀输送到已打好的桩孔内,每次回填量为0.12~0.15m3,约1m深,由夹杆式夯锤均匀进行扎实,夯锤锤击次数为每回填1m时为22~25次,听到清脆的锤声,方进行上一层填料扎实,以此次序,逐级进行填土、扎实,只至桩顶。基础面以上预留0.7m厚的土层,待施工结束后,将表层挤松的土层挖除后碾压密实。(2)素土挤密桩加固机理序号施工日期桩孔编号地面标高(m)桩孔深度(m)锤击次数成孔质量检查备注总击次数最后1m击数1、6、271排—7#2099.90110.52、6、271排—8#2099.90110.53、6、272排—8#2099.90110.51、通过挤密作用提高桩间(周)地基土的密实度。未解决的地基土孔隙率大、压缩性高、承载力低、湿陷性高,打入土挤密桩后,桩体周边土密度增加、孔隙率减少、压缩性减少、承载力提高、抗剪强度增大、湿陷性减少或消失。2、通过地基土的挤密,提高了地基土的隔水性。欠密实的湿陷性黄土,,浸水渗入很快,渗水速度能够达成每昼夜几十厘米到几米。经挤密解决后,防水隔水性能明显增强,使地基土成为不透水或弱透水的,下卧层的未解决土层不会自上向下浸水,这对湿陷性黄土特别重要。3、通过桩孔内土料的夯填,使挤密地基承载力得到进一步加强3、试桩采集到的工艺参数通过对现场工艺试桩各项施工原始资料进行统计,整顿后见下表。素土挤密桩桩孔成孔施工统计表表3—1素土挤密桩桩孔分填施工统计表表3—24、数据分析解决序号施工日期桩孔编号地面标高(m)桩孔深度(m)锤击次数成孔质量检查备注总击次数最后1m击数1.6.271排—7#2099.90110.5176合格2.6.271排—8#2099.90110.5178合格3.6.272排—8#2099.90110.5175合格序号施工日期桩孔编号地面标高(m)桩孔深度(m)桩孔直径(m)设计填料(m3)实际填料(m3)夯填时间(分)质量检查备注16.271排-7#2099.90110.50.418合格26.271排-8#2099.90110.50.420合格36....
