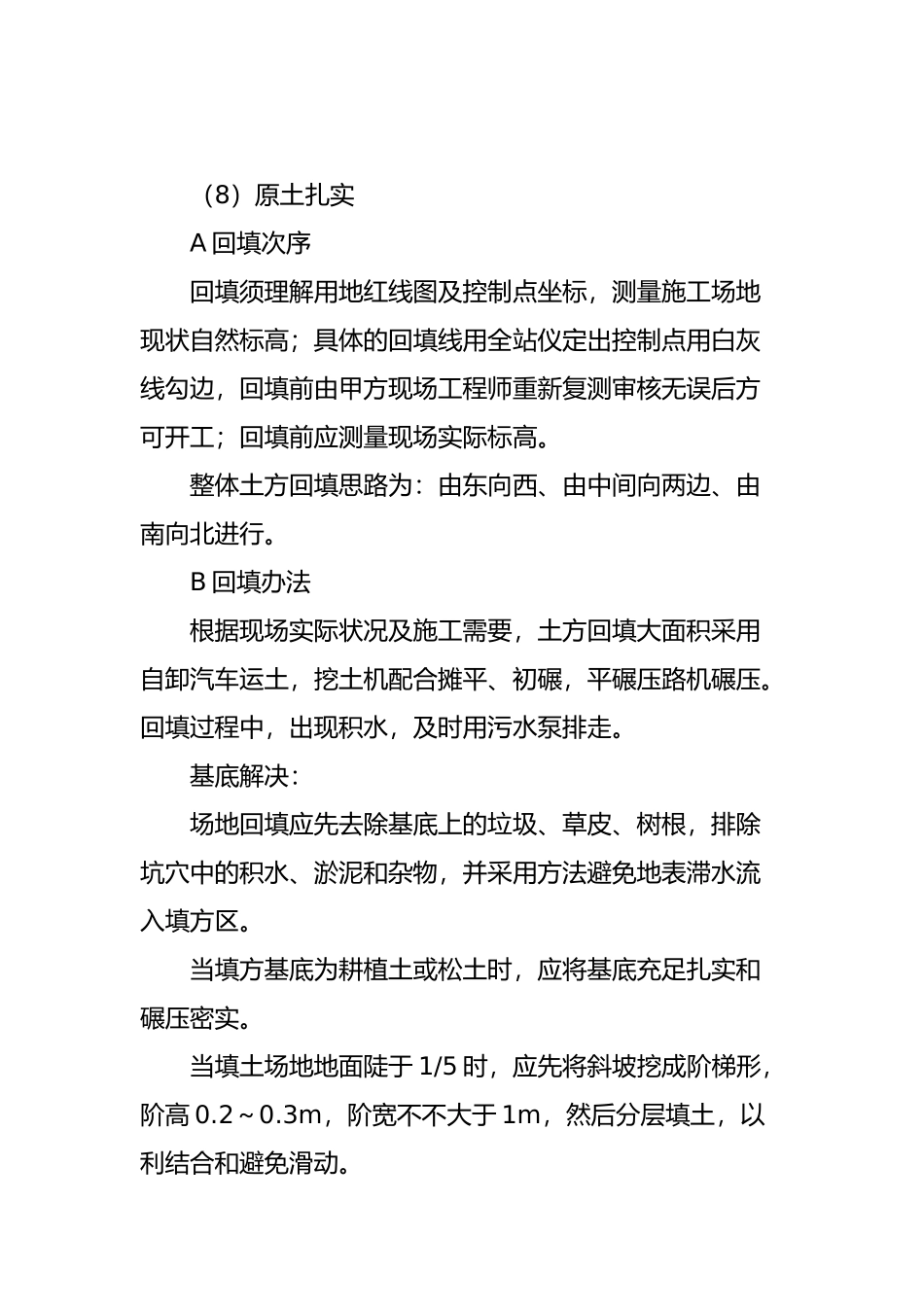

(8)原土扎实A回填次序回填须理解用地红线图及控制点坐标,测量施工场地现状自然标高;具体的回填线用全站仪定出控制点用白灰线勾边,回填前由甲方现场工程师重新复测审核无误后方可开工;回填前应测量现场实际标高
整体土方回填思路为:由东向西、由中间向两边、由南向北进行
B回填办法根据现场实际状况及施工需要,土方回填大面积采用自卸汽车运土,挖土机配合摊平、初碾,平碾压路机碾压
回填过程中,出现积水,及时用污水泵排走
基底解决:场地回填应先去除基底上的垃圾、草皮、树根,排除坑穴中的积水、淤泥和杂物,并采用方法避免地表滞水流入填方区
当填方基底为耕植土或松土时,应将基底充足扎实和碾压密实
当填土场地地面陡于1/5时,应先将斜坡挖成阶梯形,阶高0
3m,阶宽不不大于1m,然后分层填土,以利结合和避免滑动

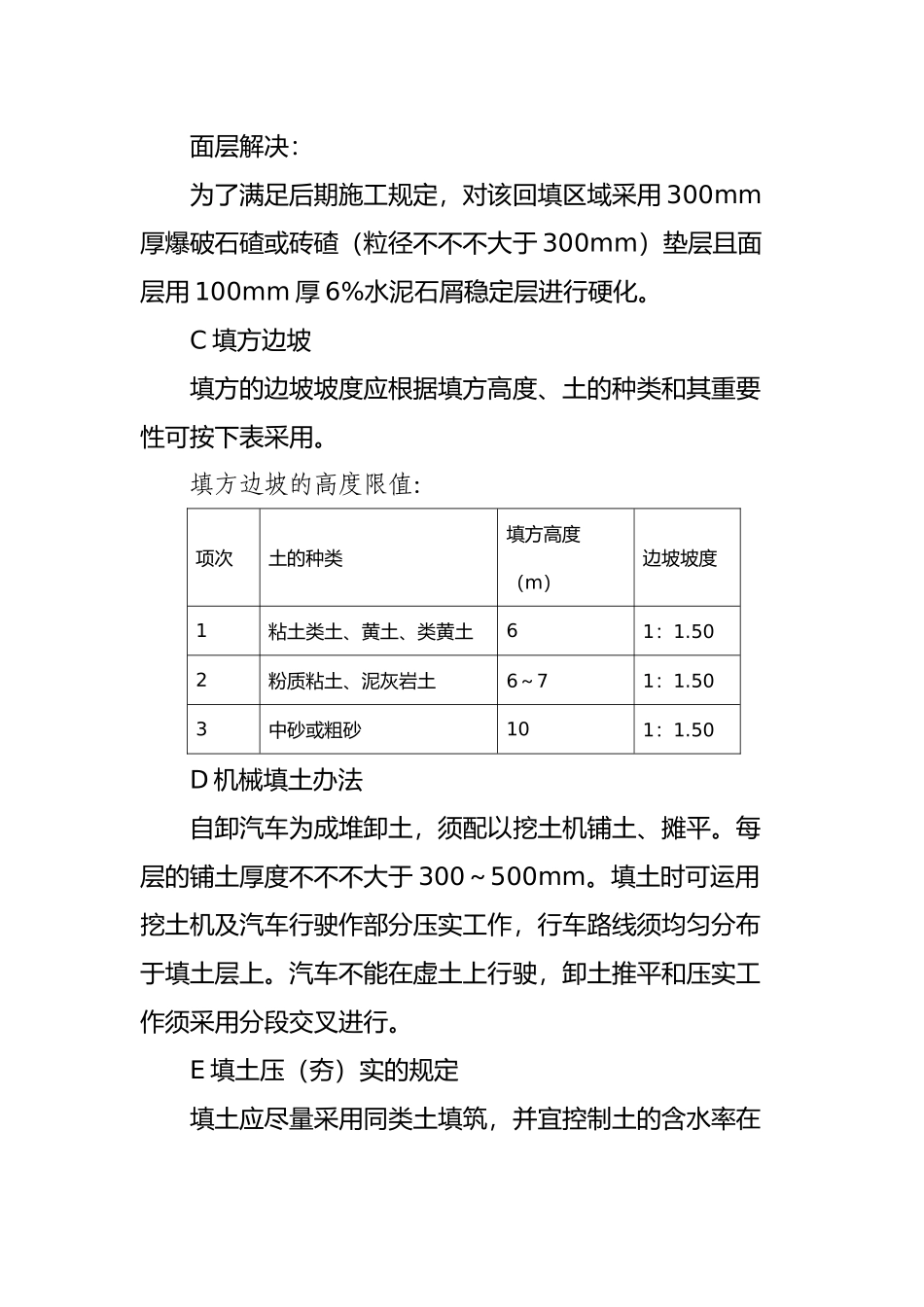

面层解决:为了满足后期施工规定,对该回填区域采用300mm厚爆破石碴或砖碴(粒径不不不大于300mm)垫层且面层用100mm厚6%水泥石屑稳定层进行硬化
C填方边坡填方的边坡坡度应根据填方高度、土的种类和其重要性可按下表采用
填方边坡的高度限值:项次土的种类填方高度(m)边坡坡度1粘土类土、黄土、类黄土61:1
502粉质粘土、泥灰岩土6~71:1
503中砂或粗砂101:1
50D机械填土办法自卸汽车为成堆卸土,须配以挖土机铺土、摊平
每层的铺土厚度不不不大于300~500mm
填土时可运用挖土机及汽车行驶作部分压实工作,行车路线须均匀分布于填土层上
汽车不能在虚土上行驶,卸土推平和压实工作须采用分段交叉进行
E填土压(夯)实的规定填土应尽量采用同类土填筑,并宜控制土的含水率在最优含水量范畴内

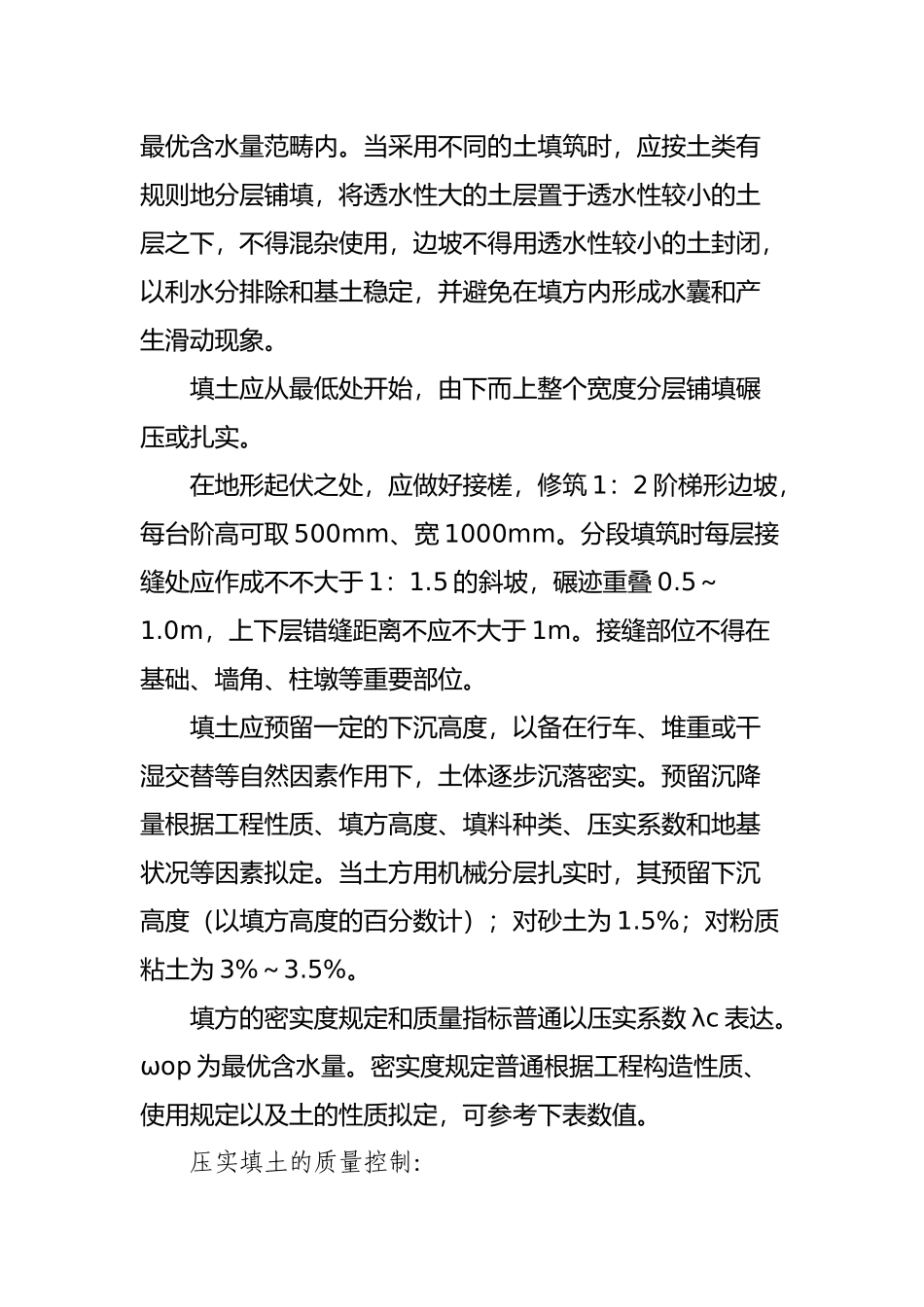

当采用不同的土填筑时,应按土类有规则地分层铺填,将透水性大的土层置于透水性较小的土层之下,不得混杂使用,边坡不得用透水性较小的土封闭,以利水分排除和基土稳定,并避免在填方内形成水囊和产生滑
