施工组织设计一、工程概况1、本工程为兴仁县屯脚镇九头山村生态沟渠工程,项目业主为兴仁县屯脚镇人民政府,项目合同价为贰拾玖万玖仟元整(¥:299000
2、项目区水资源概况项目区属于浇灌渠,水源丰富,渠道浇灌用水有保障,但雨季时渠道流水面不够,雨水冲刷农田重,造成本地农民农产品产量大大减少,急需进行渠系整治
二、施工条件2
1工程地理位置及交通屯脚镇九头山村生态沟渠工程位于兴仁县南部的屯脚镇境,距屯脚镇5km,兴仁县城15km,市90km,兴仁县位于省黔西南州中部,东邻贞丰县,南接安龙县、市,313省道通过屯脚镇,村通公路告知九头三,交通便利
2工程构成兴仁县屯脚镇九头山村生态沟渠工程重要工程容见表4-1
表4-1重要工程容表序号工程名称1土开挖2人工修整护坡3人工铺设生态毯4种植土回填5沿沟渠步道基础扎实6浇筑10cm厚C20混凝土垫层7铺设不规则青板8播撒花草籽2
3自然条件(1)地形条件拟建场地原为沟渠走线,地形为平整
地表相对高差在5m以
4市场条件(1)建筑材料工程所需的砂料、水泥及不规则青板就近采购,运距18公里以
(2)重要外来材料本工程重要外购商品材料(生态毯、花草籽)需在省按市价购置,汽车运至工地仓库堆放
(3)施工电源及修配条件工程施工用电采用采油发电机发电,屯脚含有机械设备修配和汽车修理能力,能承当施工机械的修配任务
(4)施工供水工程施工用水,可直接在附件居民生活区取用
(5)工程施工期兴仁县屯脚镇九头山村生态沟渠工程施工总工期为1个月,其中准备工期为一种,主体工程施工期1个月
三、天然建筑材料3

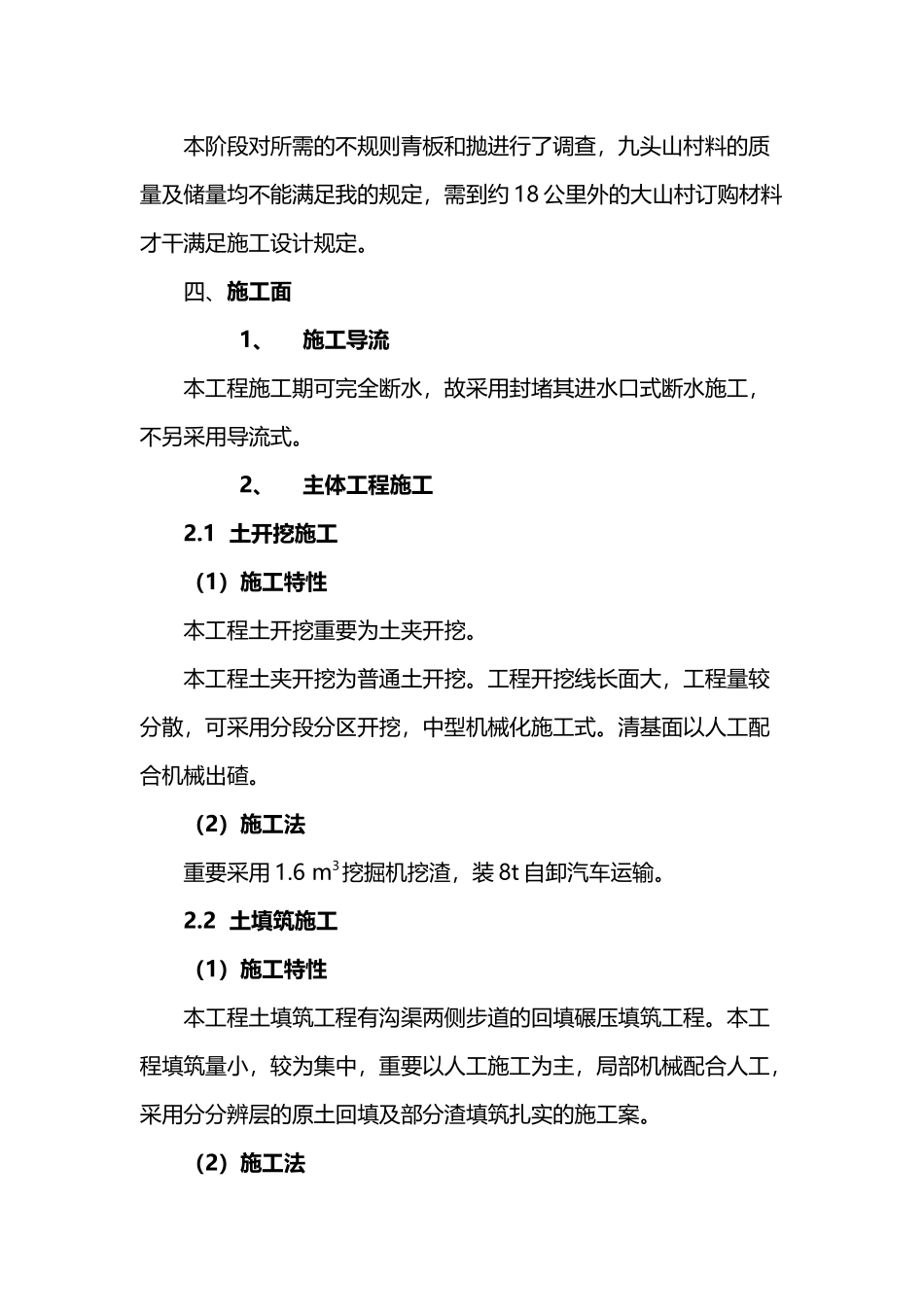

1概况本阶段对所需的不规则青板和抛进行了调查,九头山村料的质量及储量均不能满足我的规定,需到约18公里外的大山村订购材料才干满足施工设计规定
四、施工面1、施工导流本工程施工期可完全断水,故采用封堵其进水口式断水施工,不另采用导流式
