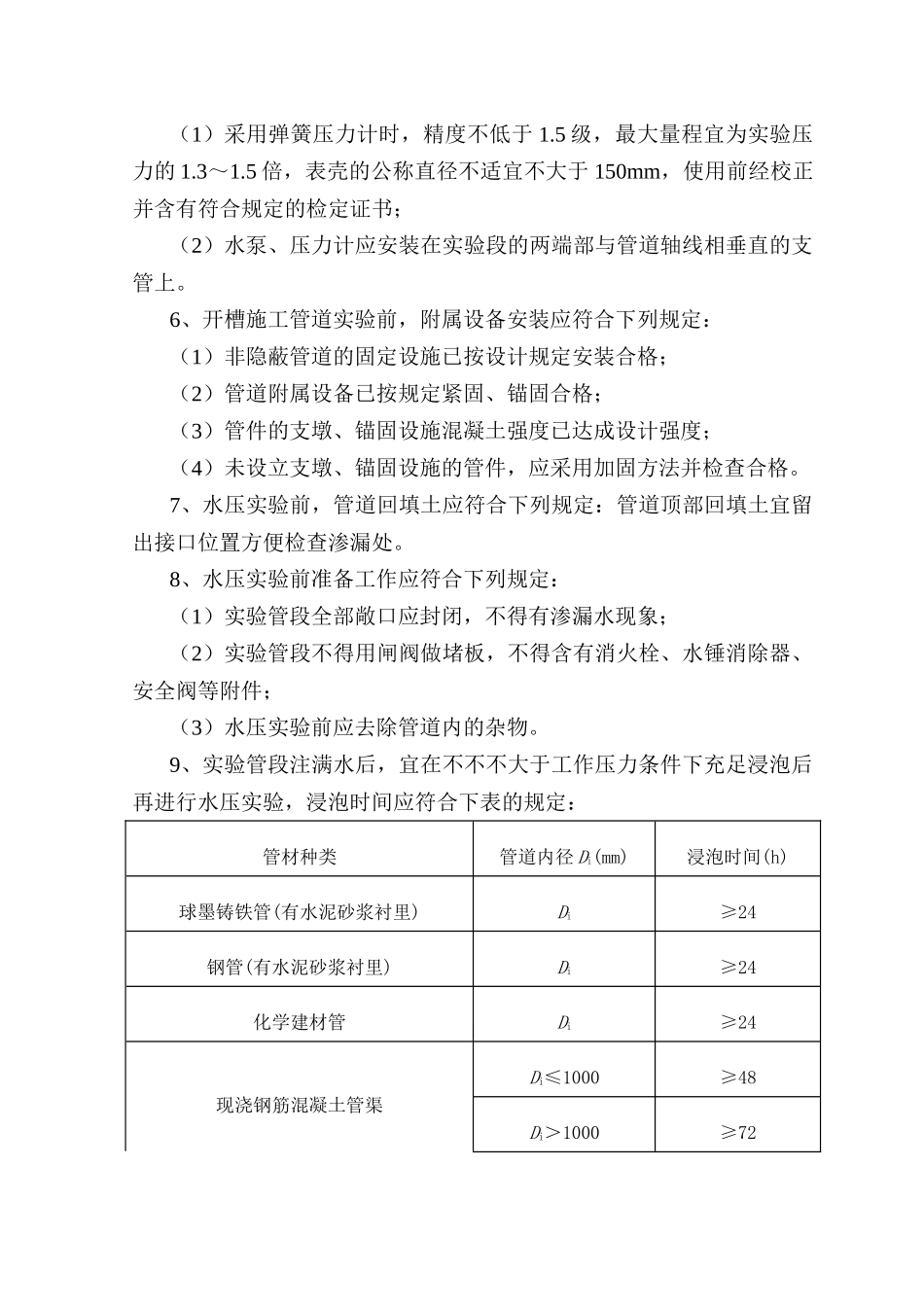

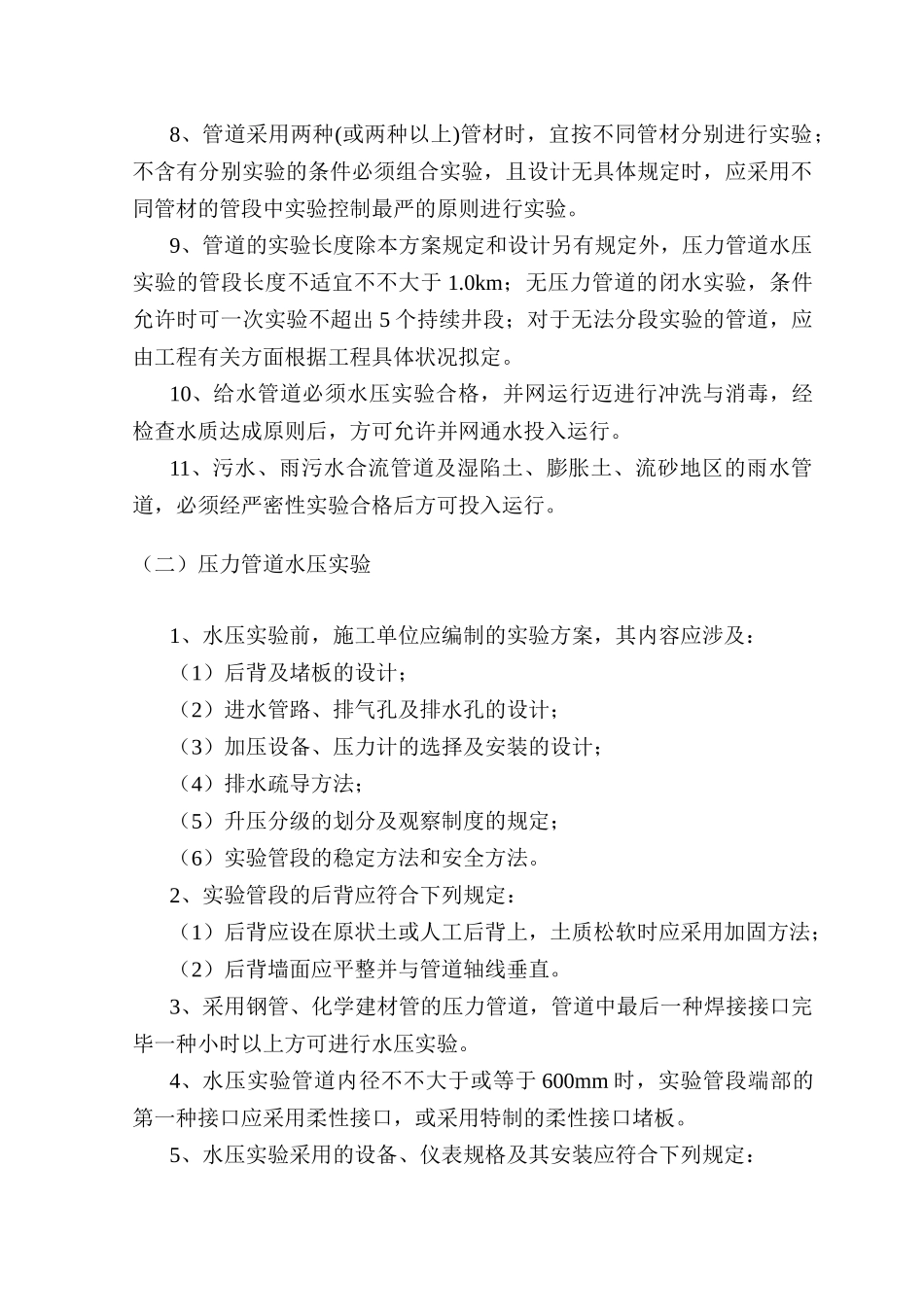

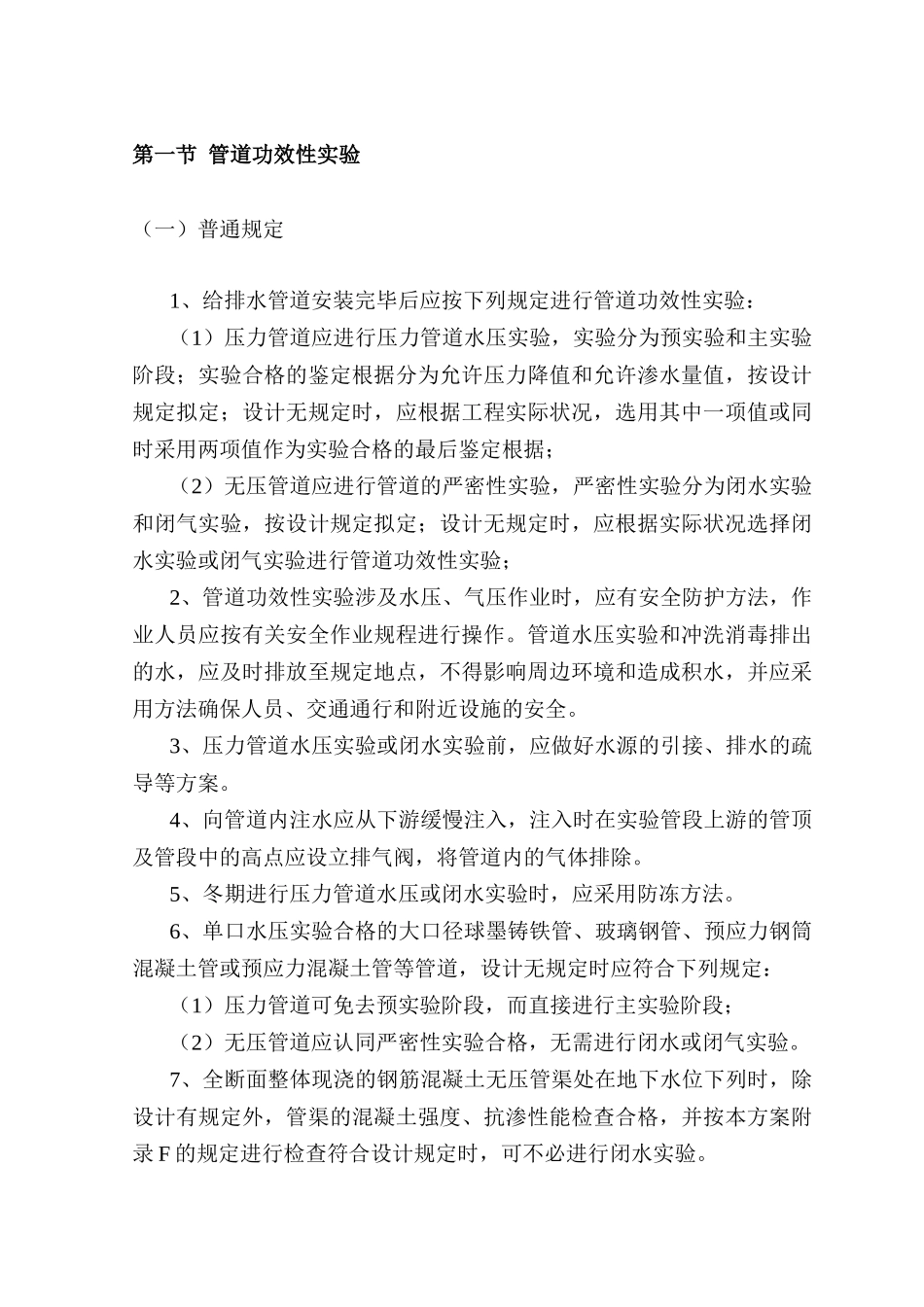

第一节管道功效性实验(一)普通规定1、给排水管道安装完毕后应按下列规定进行管道功效性实验:(1)压力管道应进行压力管道水压实验,实验分为预实验和主实验阶段;实验合格的鉴定根据分为允许压力降值和允许渗水量值,按设计规定拟定;设计无规定时,应根据工程实际状况,选用其中一项值或同时采用两项值作为实验合格的最后鉴定根据;(2)无压管道应进行管道的严密性实验,严密性实验分为闭水实验和闭气实验,按设计规定拟定;设计无规定时,应根据实际状况选择闭水实验或闭气实验进行管道功效性实验;2、管道功效性实验涉及水压、气压作业时,应有安全防护方法,作业人员应按有关安全作业规程进行操作。管道水压实验和冲洗消毒排出的水,应及时排放至规定地点,不得影响周边环境和造成积水,并应采用方法确保人员、交通通行和附近设施的安全。3、压力管道水压实验或闭水实验前,应做好水源的引接、排水的疏导等方案。4、向管道内注水应从下游缓慢注入,注入时在实验管段上游的管顶及管段中的高点应设立排气阀,将管道内的气体排除。5、冬期进行压力管道水压或闭水实验时,应采用防冻方法。6、单口水压实验合格的大口径球墨铸铁管、玻璃钢管、预应力钢筒混凝土管或预应力混凝土管等管道,设计无规定时应符合下列规定:(1)压力管道可免去预实验阶段,而直接进行主实验阶段;(2)无压管道应认同严密性实验合格,无需进行闭水或闭气实验。7、全断面整体现浇的钢筋混凝土无压管渠处在地下水位下列时,除设计有规定外,管渠的混凝土强度、抗渗性能检查合格,并按本方案附录F的规定进行检查符合设计规定时,可不必进行闭水实验。8、管道采用两种(或两种以上)管材时,宜按不同管材分别进行实验;不含有分别实验的条件必须组合实验,且设计无具体规定时,应采用不同管材的管段中实验控制最严的原则进行实验。9、管道的实验长度除本方案规定和设计另有规定外,压力管道水压实验的管段长度不适宜不不大于1.0km;无压力管道的闭水实验,条件允许时可一次实验不超出5个持续井段;对于无法分段实验的管道,应由工程有关方面根据工程具体状况拟定。10、给水管道必须水压实验合格,并网运行迈进行冲洗与消毒,经检查水质达成原则后,方可允许并网通水投入运行。11、污水、雨污水合流管道及湿陷土、膨胀土、流砂地区的雨水管道,必须经严密性实验合格后方可投入运行。(二)压力管道水压实验1、水压实验前,施工单位应编制的实验方案,其内容应涉及:(1)后背及堵板的设计;(2)进水管路、排气孔及排水孔的设计;(3)加压设备、压力计的选择及安装的设计;(4)排水疏导方法;(5)升压分级的划分及观察制度的规定;(6)实验管段的稳定方法和安全方法。2、实验管段的后背应符合下列规定:(1)后背应设在原状土或人工后背上,土质松软时应采用加固方法;(2)后背墙面应平整并与管道轴线垂直。3、采用钢管、化学建材管的压力管道,管道中最后一种焊接接口完毕一种小时以上方可进行水压实验。4、水压实验管道内径不不大于或等于600mm时,实验管段端部的第一种接口应采用柔性接口,或采用特制的柔性接口堵板。5、水压实验采用的设备、仪表规格及其安装应符合下列规定:(1)采用弹簧压力计时,精度不低于1.5级,最大量程宜为实验压力的1.3~1.5倍,表壳的公称直径不适宜不大于150mm,使用前经校正并含有符合规定的检定证书;(2)水泵、压力计应安装在实验段的两端部与管道轴线相垂直的支管上。6、开槽施工管道实验前,附属设备安装应符合下列规定:(1)非隐蔽管道的固定设施已按设计规定安装合格;(2)管道附属设备已按规定紧固、锚固合格;(3)管件的支墩、锚固设施混凝土强度已达成设计强度;(4)未设立支墩、锚固设施的管件,应采用加固方法并检查合格。7、水压实验前,管道回填土应符合下列规定:管道顶部回填土宜留出接口位置方便检查渗漏处。8、水压实验前准备工作应符合下列规定:(1)实验管段全部敞口应封闭,不得有渗漏水现象;(2)实验管段不得用闸阀做堵板,不得含有消火栓、水锤消除器、安全阀等附件;(3)水压实验前应去除管道内的杂物。9、实验管段注满水后,宜在不...
