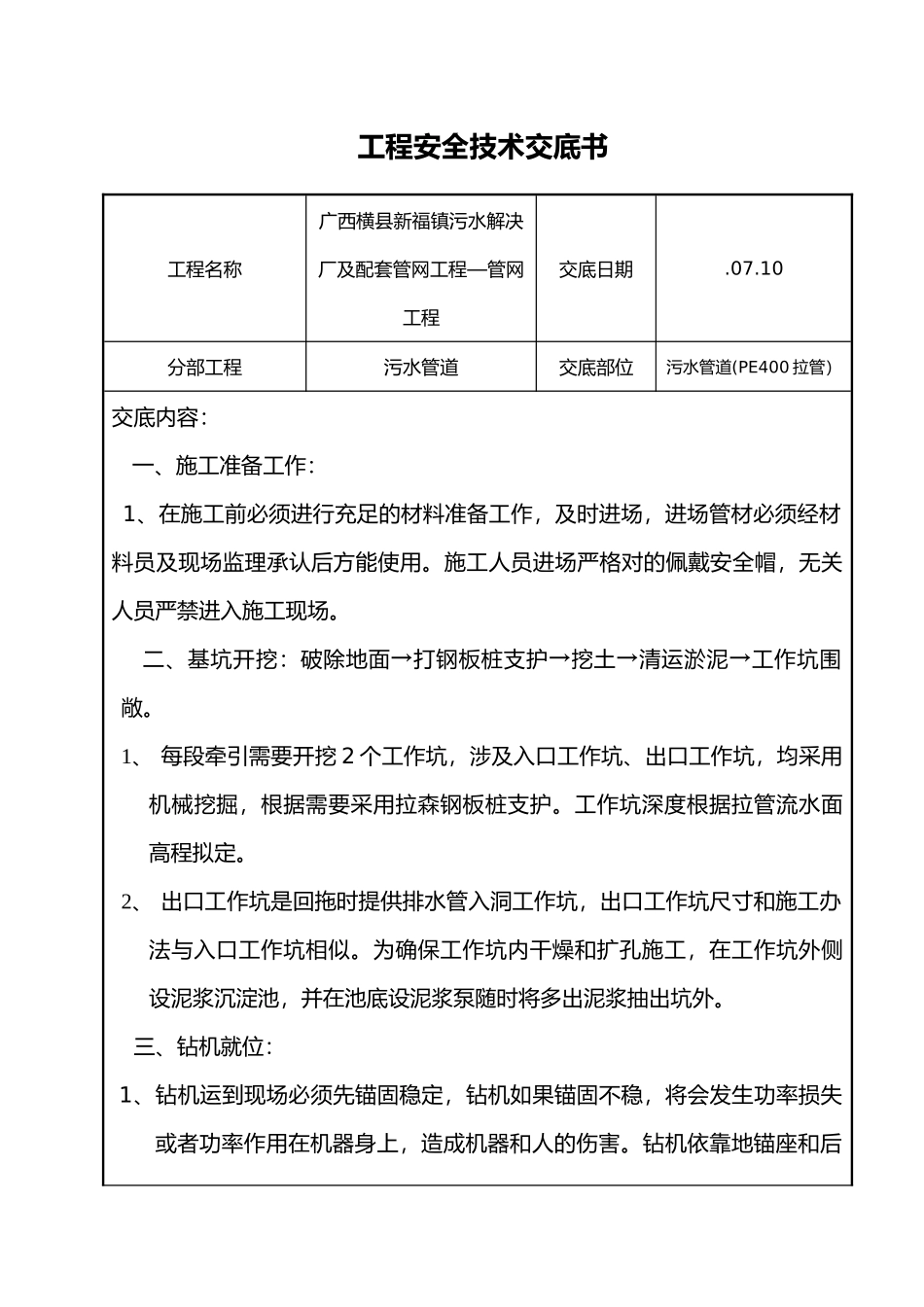

工程安全技术交底书工程名称广西横县新福镇污水解决厂及配套管网工程—管网工程交底日期
10分部工程污水管道交底部位污水管道(PE400拉管)交底内容:一、施工准备工作:1、在施工前必须进行充足的材料准备工作,及时进场,进场管材必须经材料员及现场监理承认后方能使用
施工人员进场严格对的佩戴安全帽,无关人员严禁进入施工现场
二、基坑开挖:破除地面→打钢板桩支护→挖土→清运淤泥→工作坑围敞
1、每段牵引需要开挖2个工作坑,涉及入口工作坑、出口工作坑,均采用机械挖掘,根据需要采用拉森钢板桩支护
工作坑深度根据拉管流水面高程拟定
2、出口工作坑是回拖时提供排水管入洞工作坑,出口工作坑尺寸和施工办法与入口工作坑相似
为确保工作坑内干燥和扩孔施工,在工作坑外侧设泥浆沉淀池,并在池底设泥浆泵随时将多出泥浆抽出坑外
三、钻机就位:1、钻机运到现场必须先锚固稳定,钻机如果锚固不稳,将会发生功率损失或者功率作用在机器身上,造成机器和人的伤害
钻机依靠地锚座和后支撑与地基固定的,安放钻机前应先平整场地,根据预先设计的钻机倾斜角度进行调节,依靠钻机动力将锚杆打入土中,使后支撑和前底座锚与地层固结稳定
2、钻机就位后,调节钻机导向杆到略高于设计管位中心高程的位置,水平钻入土中
在导向钻头安装发射器,通过地面接受器,测的钻头的深度,鸭板嘴的面对角,钻头顶角,钻头温度和电池状况等参数,将测的参数与钻孔轨迹进行对比,方便及时纠正
地面接受器含有显示与发射功效,将接受到的空底信息无限传送至钻机的接受器并显示,操作手根据信号反馈操纵钻间按对的的轨迹钻进
在导向钻孔过程中技术人员根据探测器所发回的信号,判断导向位置与钻进路线图的偏差,随时调节
并把调节数值统计在(钻进位置)对应的表格中
3、为了确保导向头能严格按照操作人员发出的指令迈进,需要在管道线路初步布点后加密加细
间隔3m设中线、高程控制点,用红漆喷出
