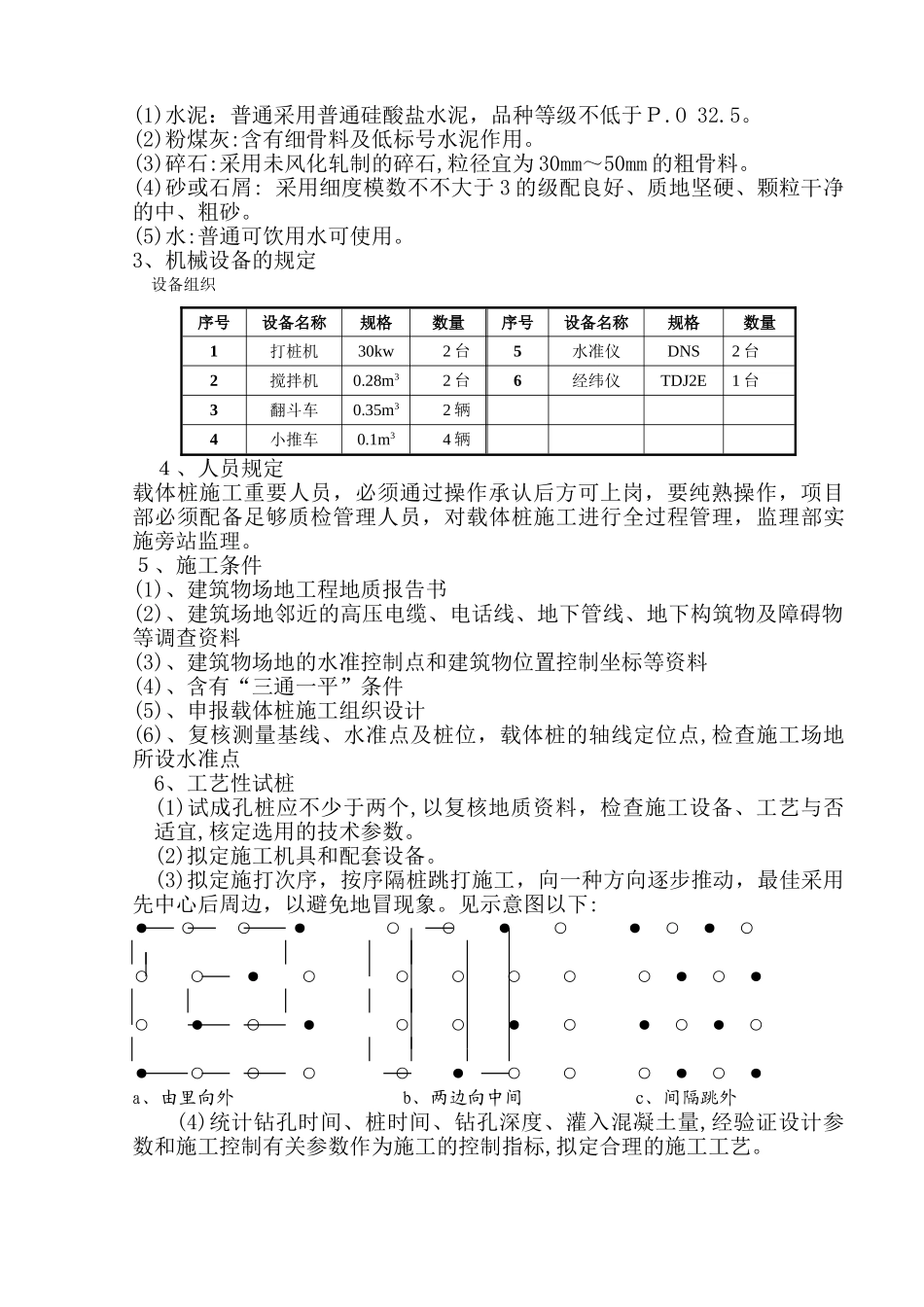

金地•褐石庄园项目载体桩监理细则编制人:审核人:编制日期:武汉中建工程管理有限公司第二十三监理处载体桩工程监理实施细则一、编制根据:1、国家和地方政府有关工程建设法律、法规及规定2、监理合同3、施工合同4、本工程桩基设计图纸及《金地褐石庄园一期岩土工程勘察报告》5、《载体夯扩桩施工规程》QB-016、《武汉市夯扩桩设计施工技术规定》WBJ8-977、《地基与基础工程施工质量验收规范》GB50202-8、《建筑桩基技术规范》JGJ94-949、《建筑工程施工质量验收统一原则》GB50300-10、《载体桩设计规程》JGJ/T135-二、工程特点及目的值本工程为武汉金地慧谷置业有限公司投资兴建的金地·褐石庄园商住社区,占地面积约260亩,总建筑面积约为425000平方米。工程位于武汉市东湖开发区高新四路,本工程涉及载体桩施工的共有2栋框剪构造小高层,住宅1、2#楼以及小学和幼儿园工程。本工程采用的载体桩基础,持力层为(3)层粘土(fak=420Kpa,Es=15.5Mpa)为持力层。桩径D=400mm,砼强度为C30,桩纵筋保护层厚度为50mm,桩砼的充盈系数不得不大于1.25,桩身混凝土超灌高度不得不大于0.6m。单桩承载力特性值为800KN。桩长拟定原则以三击贯入度为主,设计估算为辅。三、施工前准备阶段监理1、概述“复合载体夯扩桩”不同于普通意义上的桩,它是由上部桩身和下部“复合载体”两部分构成。桩身普通为现浇(钢筋)混凝土构造或高强预应力混凝土管桩;“复合载体”是位于桩端底部、经深层填料扎实的复合体,它是该种桩型的技术核心。技术发明点:它是以桩端土层为研究对象,运用重锤的自由落体运动对桩端深层土体进行重复地填料扎实挤密操作,使桩端下列一定范畴内的土体得到最为有效地加固挤密,形成“复合载体”。它是一种呈层状分布、由不同材料构成的复合载体,如图1所示。图1“复合载体”的构造图2“复合载体”受力分析图“复合载体”的这种特殊的构造能够使桩端的应力水平逐级地进行扩散和减少,直至减少到与“复合载体”以外的原状土体承载力相似的程度,如图2所示。这样,变化了传统的桩端与地基土体之间的作用关系,充足地调动了桩端地基土体的承载力,从而使桩的承载能力大大提高,现在已将“复合载体夯扩桩”的单桩竖向承载力极限值达到8000kN。2、原材料的规定(1)水泥:普通采用普通硅酸盐水泥,品种等级不低于P.O32.5。(2)粉煤灰:含有细骨料及低标号水泥作用。(3)碎石:采用未风化轧制的碎石,粒径宜为30mm~50mm的粗骨料。(4)砂或石屑:采用细度模数不不大于3的级配良好、质地坚硬、颗粒干净的中、粗砂。(5)水:普通可饮用水可使用。3、机械设备的规定设备组织序号设备名称规格数量序号设备名称规格数量1打桩机30kw2台5水准仪DNS2台2搅拌机0.28m32台6经纬仪TDJ2E1台3翻斗车0.35m32辆4小推车0.1m34辆4、人员规定载体桩施工重要人员,必须通过操作承认后方可上岗,要纯熟操作,项目部必须配备足够质检管理人员,对载体桩施工进行全过程管理,监理部实施旁站监理。5、施工条件(1)、建筑物场地工程地质报告书(2)、建筑场地邻近的高压电缆、电话线、地下管线、地下构筑物及障碍物等调查资料(3)、建筑物场地的水准控制点和建筑物位置控制坐标等资料(4)、含有“三通一平”条件(5)、申报载体桩施工组织设计(6)、复核测量基线、水准点及桩位,载体桩的轴线定位点,检查施工场地所设水准点6、工艺性试桩(1)试成孔桩应不少于两个,以复核地质资料,检查施工设备、工艺与否适宜,核定选用的技术参数。(2)拟定施工机具和配套设备。(3)拟定施打次序,按序隔桩跳打施工,向一种方向逐步推动,最佳采用先中心后周边,以避免地冒现象。见示意图以下:●○○●○○●○●○●○○○●○○○○○○●○●○●○●○○●○●○●○●○○○○●○○○●○●a、由里向外b、两边向中间c、间隔跳外(4)统计钻孔时间、桩时间、钻孔深度、灌入混凝土量,经验证设计参数和施工控制有关参数作为施工的控制指标,拟定合理的施工工艺。四、施工阶段监理1、测量放线复测桩位线移桩机就位锤击成孔沉护筒至桩底标高填料夯击(锤出护筒5~10cm)测三击贯入度不满足设计规定满足设计规定夯填干硬性混凝土放置钢筋笼浇筑混...
