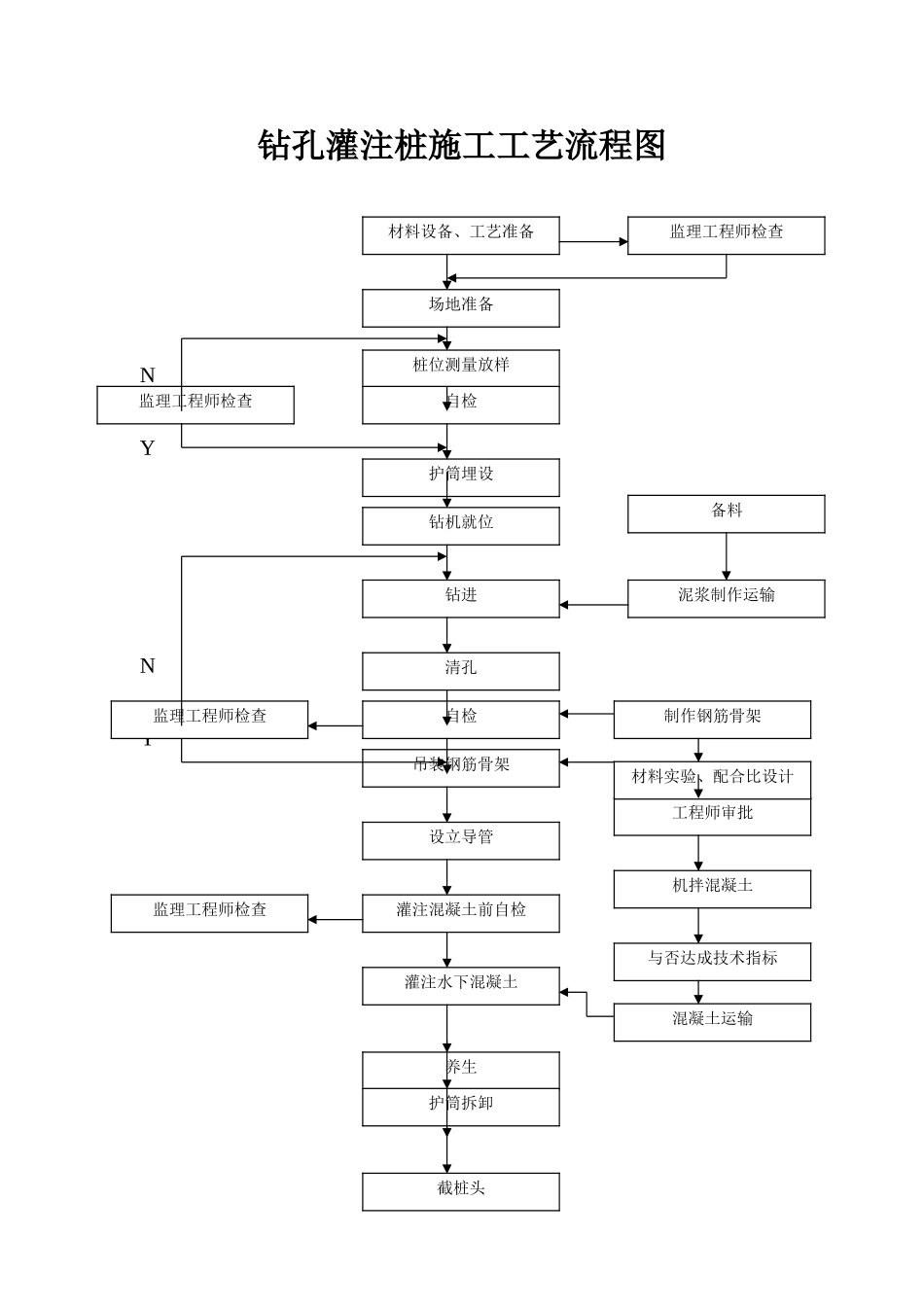

钻孔灌注桩施工工艺流程图NYNY桩位测量放样养生材料设备、工艺准备自检场地准备钻机就位钻进清孔自检工程师审批设立导管灌注混凝土前自检灌注水下混凝土护筒埋设护筒拆卸截桩头混凝土运输监理工程师检查监理工程师检查监理工程师检查监理工程师检查材料实验、配合比设计吊装钢筋骨架机拌混凝土与否达成技术指标制作钢筋骨架泥浆制作运输备料水下砼采用灌浆导管法灌注,导管直径30cm,管间连接为法兰盘;隔水采用拔球法。导管在使用前要对其规格、质量和拼接构造进行压水试验。要求压水试验时的压力应不小于灌注砼时导管可能承受的最大压力。灌注砼时,在大灌浆斗颈部设置一个隔水木球栓,下面垫一层塑料布,球栓由细钢丝绳栓住挂在横梁上,大灌浆斗装满足够的混凝土,起拔球栓,利用初灌砼的压力排水,以保证导管埋深,从而保证水下砼的质量。进行水下砼的灌注时,导管接头不得漏水或漏气;提升导管时,不得有摇动,要维持孔内静水状态,起拔导管要保证导管底部埋深不少于2m,并不得大于6m,灌注完成后的钻孔桩桩顶应比设计高度至少高出50cm,以便清除桩头浮浆砼后,保证截面处砼有良好的质量。(5)钻孔灌注桩工程施工隐蔽在河床底下,属于特殊过程。施工中,必须严格按照特殊过程的要求进行施工质量控制,对每一道工序的施工质量实行严格监控,确保大桥钻孔灌注桩这一分项工程的施工质量达到优良等级标准。监理工程师检查竣工检查钢筋混凝土灌注桩施工完毕无破损检侧或钻取芯样
