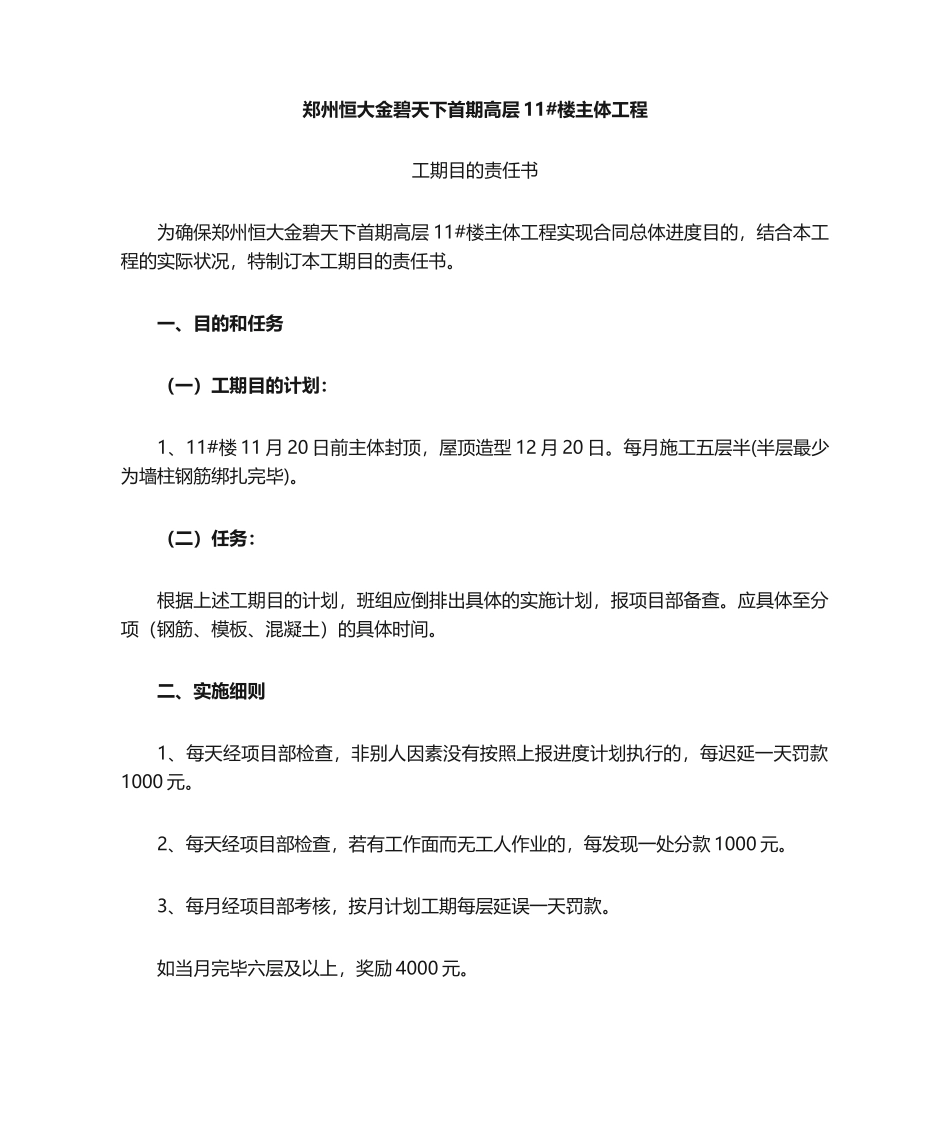

郑州恒大金碧天下首期高层11#楼主体工程工期目的责任书为确保郑州恒大金碧天下首期高层11#楼主体工程实现合同总体进度目的,结合本工程的实际状况,特制订本工期目的责任书
一、目的和任务(一)工期目的计划:1、11#楼11月20日前主体封顶,屋顶造型12月20日
每月施工五层半(半层最少为墙柱钢筋绑扎完毕)
(二)任务:根据上述工期目的计划,班组应倒排出具体的实施计划,报项目部备查
应具体至分项(钢筋、模板、混凝土)的具体时间
二、实施细则1、每天经项目部检查,非别人因素没有按照上报进度计划执行的,每迟延一天罚款1000元
2、每天经项目部检查,若有工作面而无工人作业的,每发现一处分款1000元
3、每月经项目部考核,按月计划工期每层延误一天罚款
如当月完毕六层及以上,奖励4000元

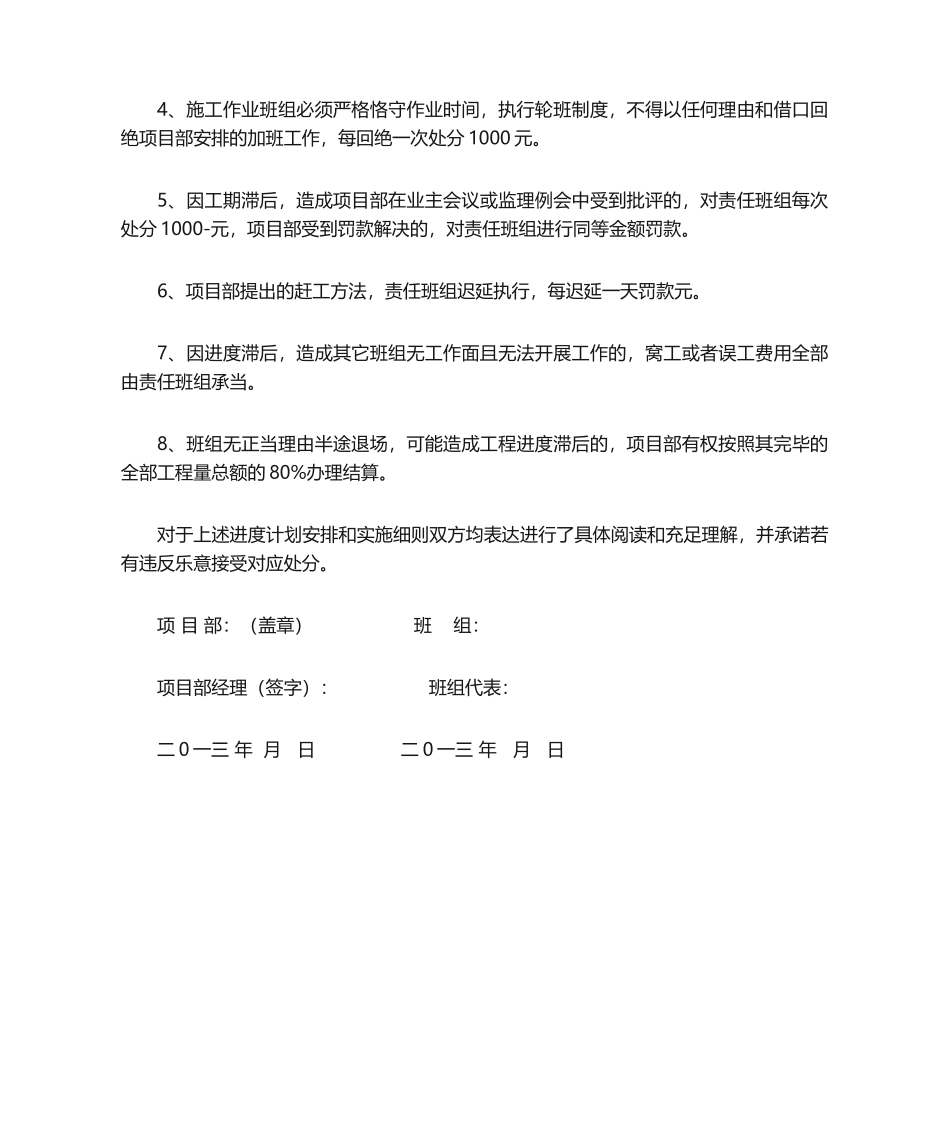

4、施工作业班组必须严格恪守作业时间,执行轮班制度,不得以任何理由和借口回绝项目部安排的加班工作,每回绝一次处分1000元
5、因工期滞后,造成项目部在业主会议或监理例会中受到批评的,对责任班组每次处分1000-元,项目部受到罚款解决的,对责任班组进行同等金额罚款
6、项目部提出的赶工方法,责任班组迟延执行,每迟延一天罚款元
7、因进度滞后,造成其它班组无工作面且无法开展工作的,窝工或者误工费用全部由责任班组承当
8、班组无正当理由半途退场,可能造成工程进度滞后的,项目部有权按照其完毕的全部工程量总额的80%办理结算
对于上述进度计划安排和实施细则双方均表达进行了具体阅读和充足理解,并承诺若有违反乐意接受对应处分
项目部:(盖章)班组:项目部经理(签字):班组代表:二0一三年月日二0一三年月日
