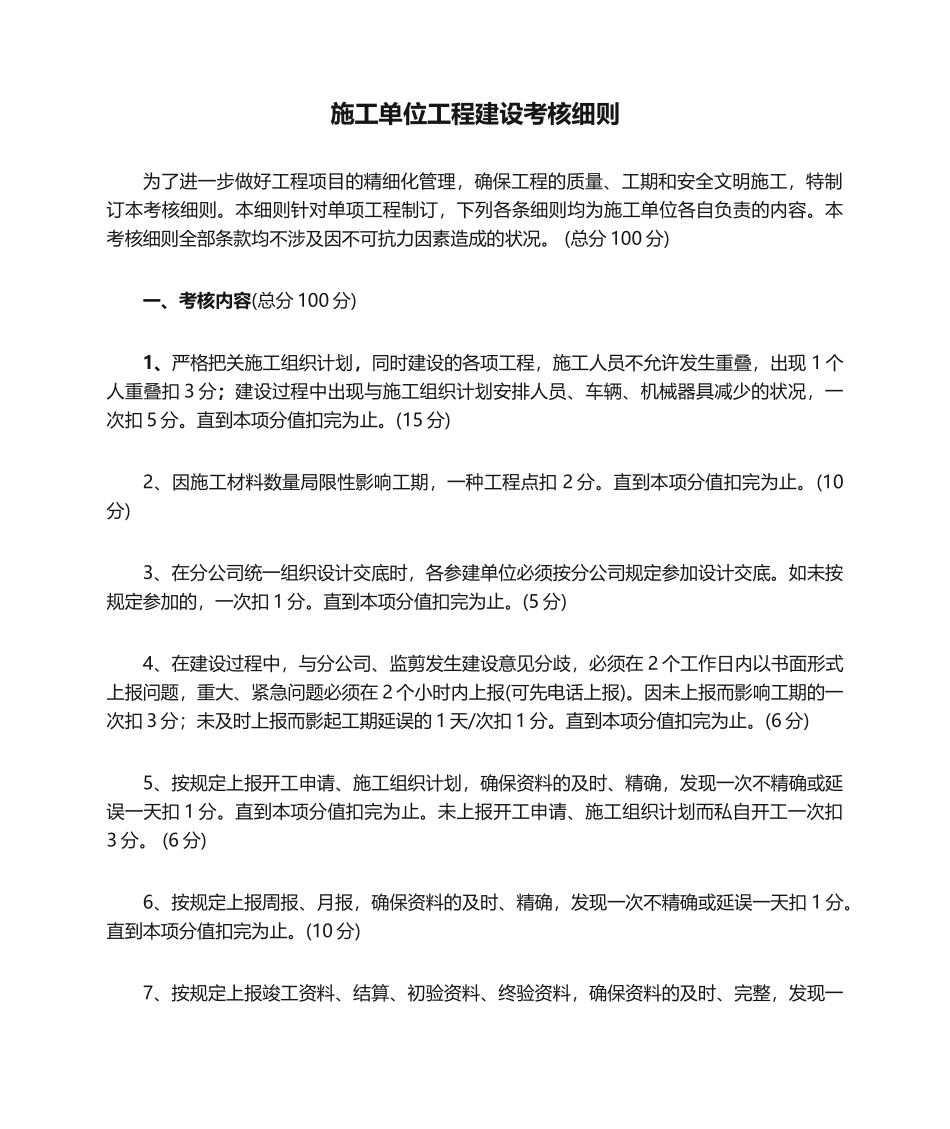

施工单位工程建设考核细则为了进一步做好工程项目的精细化管理,确保工程的质量、工期和安全文明施工,特制订本考核细则
本细则针对单项工程制订,下列各条细则均为施工单位各自负责的内容
本考核细则全部条款均不涉及因不可抗力因素造成的状况
(总分100分)一、考核内容(总分100分)1、严格把关施工组织计划,同时建设的各项工程,施工人员不允许发生重叠,出现1个人重叠扣3分;建设过程中出现与施工组织计划安排人员、车辆、机械器具减少的状况,一次扣5分
直到本项分值扣完为止
(15分)2、因施工材料数量局限性影响工期,一种工程点扣2分
直到本项分值扣完为止
(10分)3、在分公司统一组织设计交底时,各参建单位必须按分公司规定参加设计交底
如未按规定参加的,一次扣1分
直到本项分值扣完为止
(5分)4、在建设过程中,与分公司、监剪发生建设意见分歧,必须在2个工作日内以书面形式上报问题,重大、紧急问题必须在2个小时内上报(可先电话上报)
因未上报而影响工期的一次扣3分;未及时上报而影起工期延误的1天/次扣1分
直到本项分值扣完为止
(6分)5、按规定上报开工申请、施工组织计划,确保资料的及时、精确,发现一次不精确或延误一天扣1分
直到本项分值扣完为止
未上报开工申请、施工组织计划而私自开工一次扣3分
(6分)6、按规定上报周报、月报,确保资料的及时、精确,发现一次不精确或延误一天扣1分
直到本项分值扣完为止
(10分)7、按规定上报竣工资料、结算、初验资料、终验资料,确保资料的及时、完整,发现一次不完整或延误一天扣1分

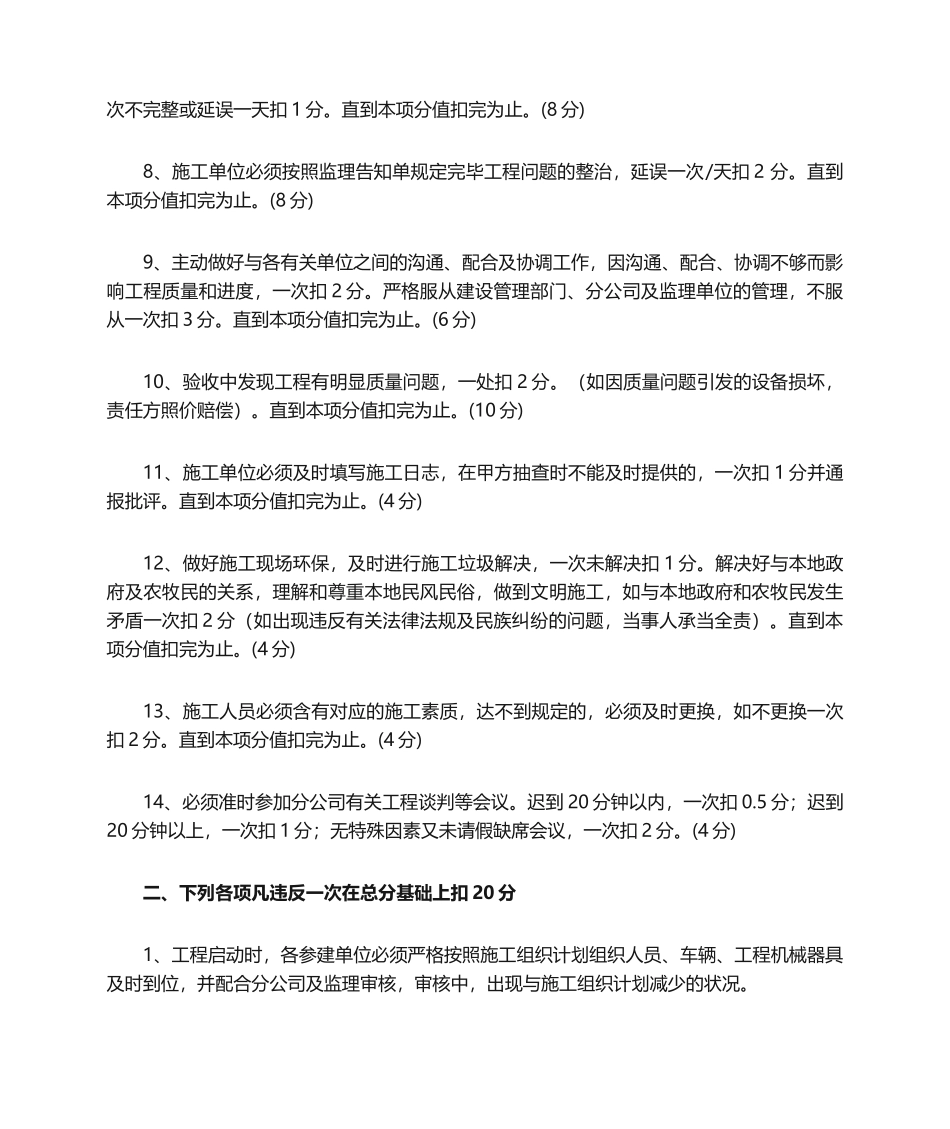

直到本项分值扣完为止
(8分)8、施工单位必须按照监理告知单规定完毕工程问题的整治,延误一次/天扣2分
直到本项分值扣完为止
(8分)9、主动做好与各有关单位之间的沟通、配合及协调工作,因沟通、配合、协调不够而影响工程质量和进度,一次扣2分

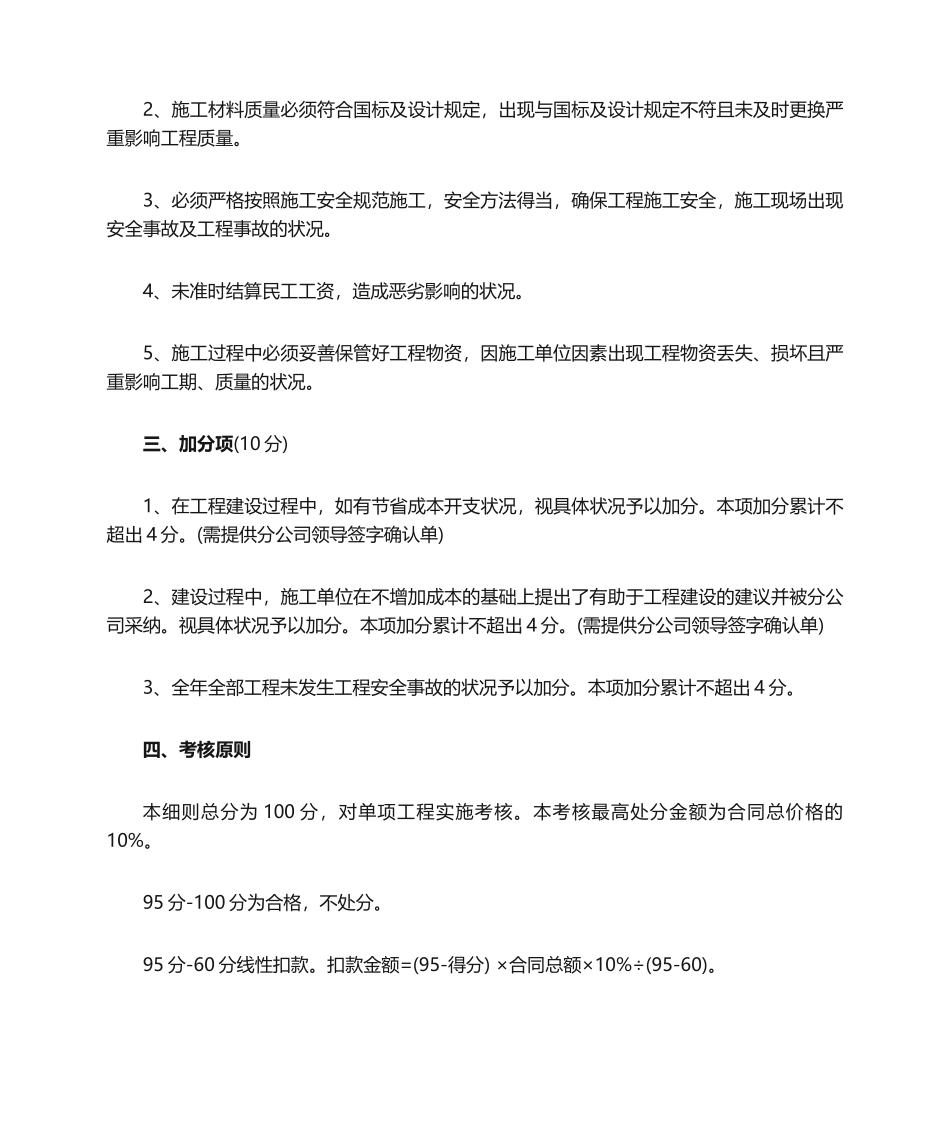

严格服从建设管理部门、分公司及监理单
