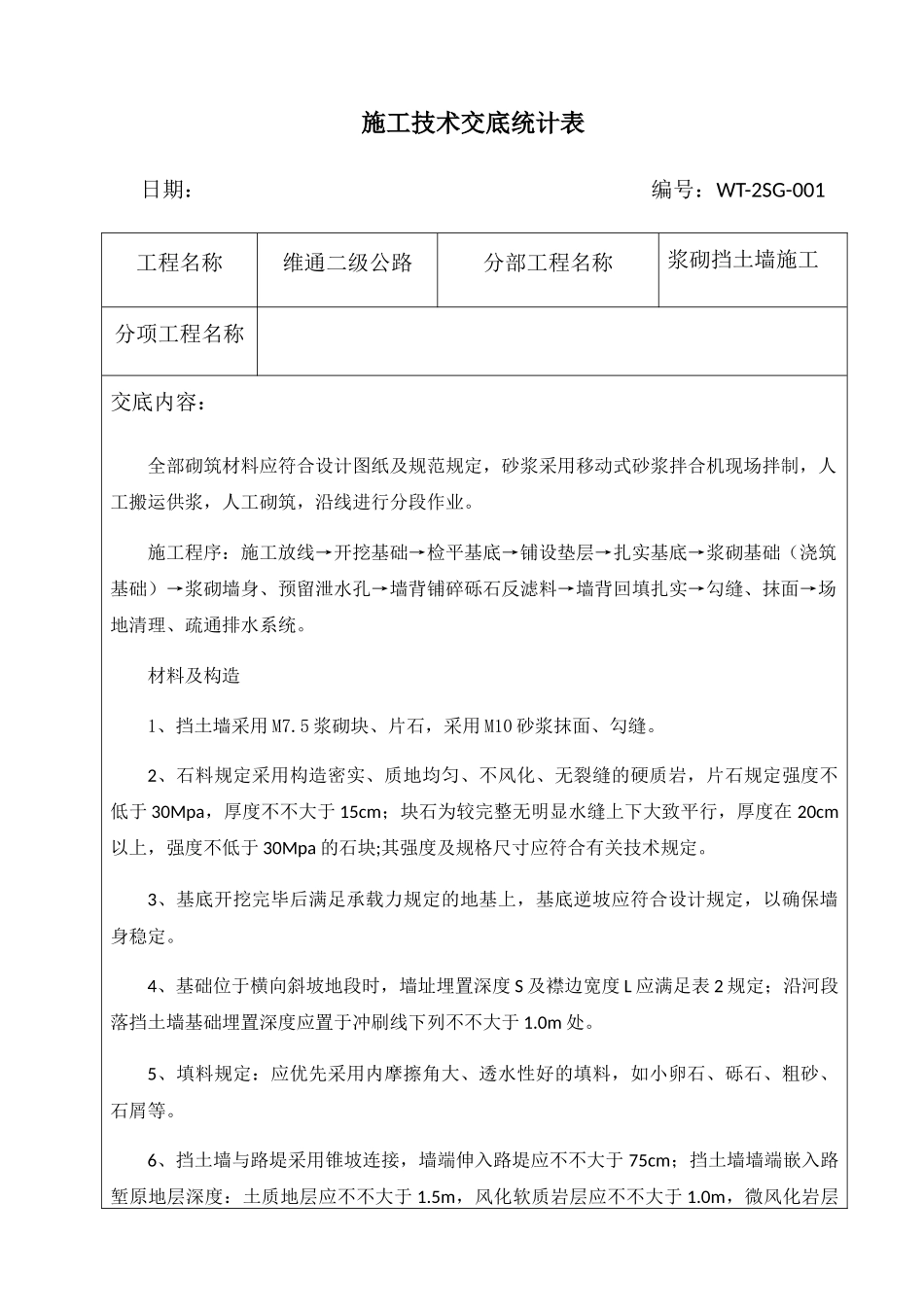

施工技术交底统计表日期:编号:WT-2SG-001工程名称维通二级公路分部工程名称浆砌挡土墙施工分项工程名称交底内容:全部砌筑材料应符合设计图纸及规范规定,砂浆采用移动式砂浆拌合机现场拌制,人工搬运供浆,人工砌筑,沿线进行分段作业
施工程序:施工放线→开挖基础→检平基底→铺设垫层→扎实基底→浆砌基础(浇筑基础)→浆砌墙身、预留泄水孔→墙背铺碎砾石反滤料→墙背回填扎实→勾缝、抹面→场地清理、疏通排水系统
材料及构造1、挡土墙采用M7
5浆砌块、片石,采用M10砂浆抹面、勾缝
2、石料规定采用构造密实、质地均匀、不风化、无裂缝的硬质岩,片石规定强度不低于30Mpa,厚度不不大于15cm;块石为较完整无明显水缝上下大致平行,厚度在20cm以上,强度不低于30Mpa的石块;其强度及规格尺寸应符合有关技术规定
3、基底开挖完毕后满足承载力规定的地基上,基底逆坡应符合设计规定,以确保墙身稳定

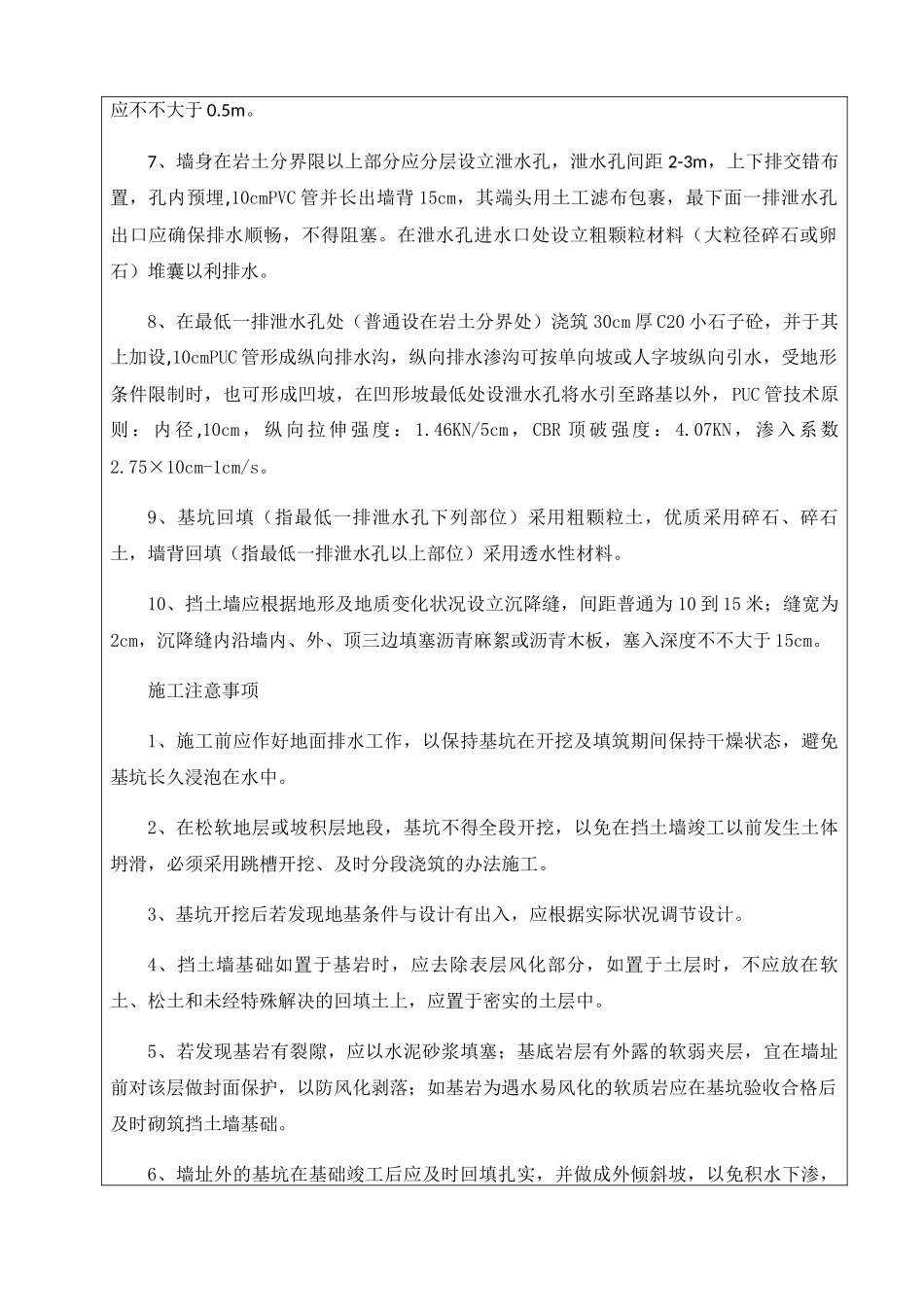

4、基础位于横向斜坡地段时,墙址埋置深度S及襟边宽度L应满足表2规定;沿河段落挡土墙基础埋置深度应置于冲刷线下列不不大于1
5、填料规定:应优先采用内摩擦角大、透水性好的填料,如小卵石、砾石、粗砂、石屑等
6、挡土墙与路堤采用锥坡连接,墙端伸入路堤应不不大于75cm;挡土墙墙端嵌入路堑原地层深度:土质地层应不不大于1
5m,风化软质岩层应不不大于1
0m,微风化岩层应不不大于0
7、墙身在岩土分界限以上部分应分层设立泄水孔,泄水孔间距2-3m,上下排交错布置,孔内预埋,10cmPVC管并长出墙背15cm,其端头用土工滤布包裹,最下面一排泄水孔出口应确保排水顺畅,不得阻塞
在泄水孔进水口处设立粗颗粒材料(大粒径碎石或卵石)堆囊以利排水
8、在最低一排泄水孔处(普通设在岩土分界处)浇筑30cm厚C20小石子砼,并于其上加设,10cmPUC管形成纵向排水沟,纵向排水渗沟可按单向坡或人字坡纵
