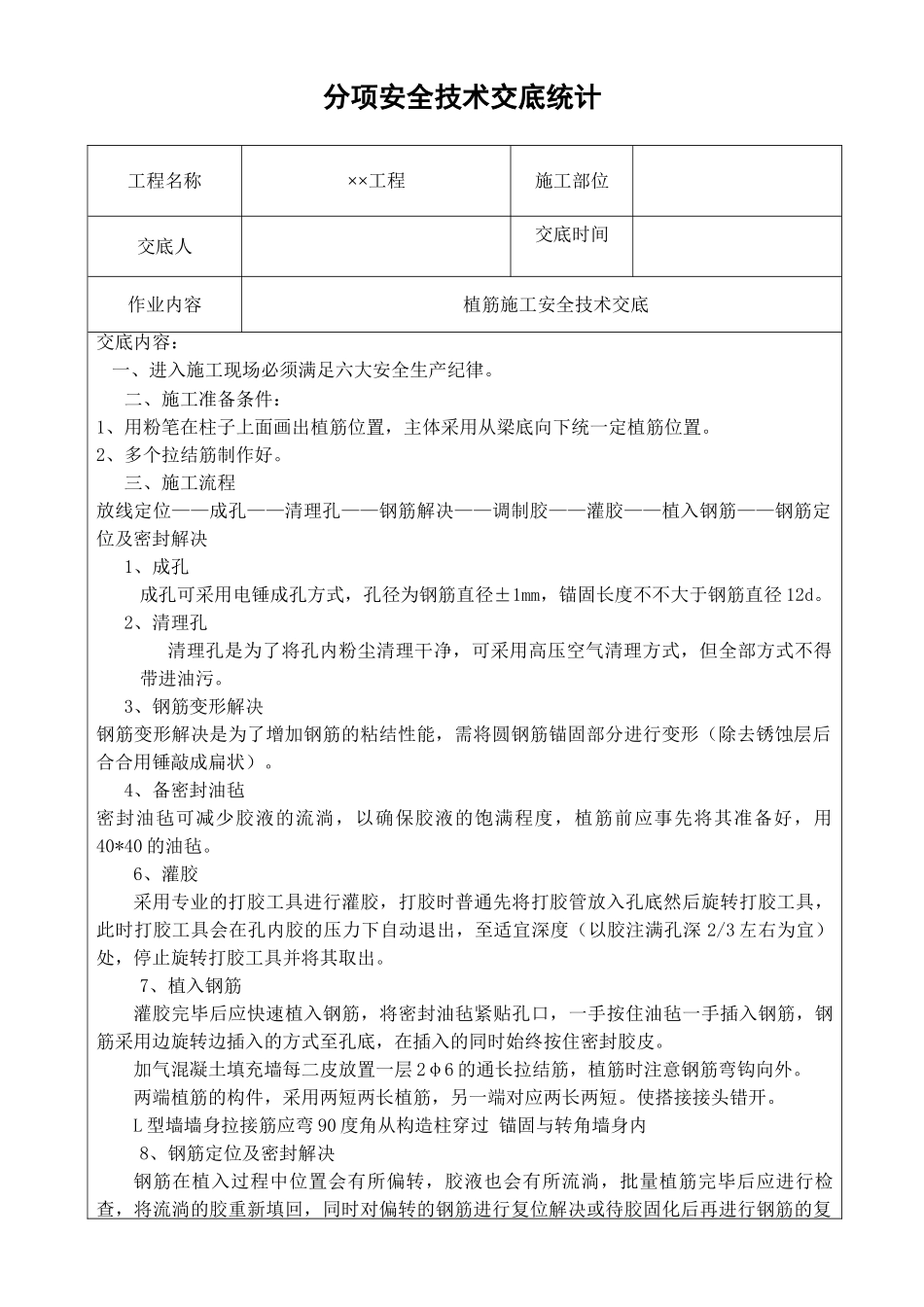

分项安全技术交底统计工程名称××工程施工部位交底人交底时间作业内容植筋施工安全技术交底交底内容:一、进入施工现场必须满足六大安全生产纪律
二、施工准备条件:1、用粉笔在柱子上面画出植筋位置,主体采用从梁底向下统一定植筋位置
2、多个拉结筋制作好
三、施工流程放线定位——成孔——清理孔——钢筋解决——调制胶——灌胶——植入钢筋——钢筋定位及密封解决1、成孔成孔可采用电锤成孔方式,孔径为钢筋直径±1mm,锚固长度不不大于钢筋直径12d
2、清理孔清理孔是为了将孔内粉尘清理干净,可采用高压空气清理方式,但全部方式不得带进油污
3、钢筋变形解决钢筋变形解决是为了增加钢筋的粘结性能,需将圆钢筋锚固部分进行变形(除去锈蚀层后合合用锤敲成扁状)
4、备密封油毡密封油毡可减少胶液的流淌,以确保胶液的饱满程度,植筋前应事先将其准备好,用40*40的油毡
6、灌胶采用专业的打胶工具进行灌胶,打胶时普通先将打胶管放入孔底然后旋转打胶工具,此时打胶工具会在孔内胶的压力下自动退出,至适宜深度(以胶注满孔深2/3左右为宜)处,停止旋转打胶工具并将其取出
7、植入钢筋灌胶完毕后应快速植入钢筋,将密封油毡紧贴孔口,一手按住油毡一手插入钢筋,钢筋采用边旋转边插入的方式至孔底,在插入的同时始终按住密封胶皮
加气混凝土填充墙每二皮放置一层2φ6的通长拉结筋,植筋时注意钢筋弯钩向外
两端植筋的构件,采用两短两长植筋,另一端对应两长两短
使搭接接头错开
L型墙墙身拉接筋应弯90度角从构造柱穿过锚固与转角墙身内8、钢筋定位及密封解决钢筋在植入过程中位置会有所偏转,胶液也会有所流淌,批量植筋完毕后应进行检查,将流淌的胶重新填回,同时对偏转的钢筋进行复位解决或待胶固化后再进行钢筋的复位解决

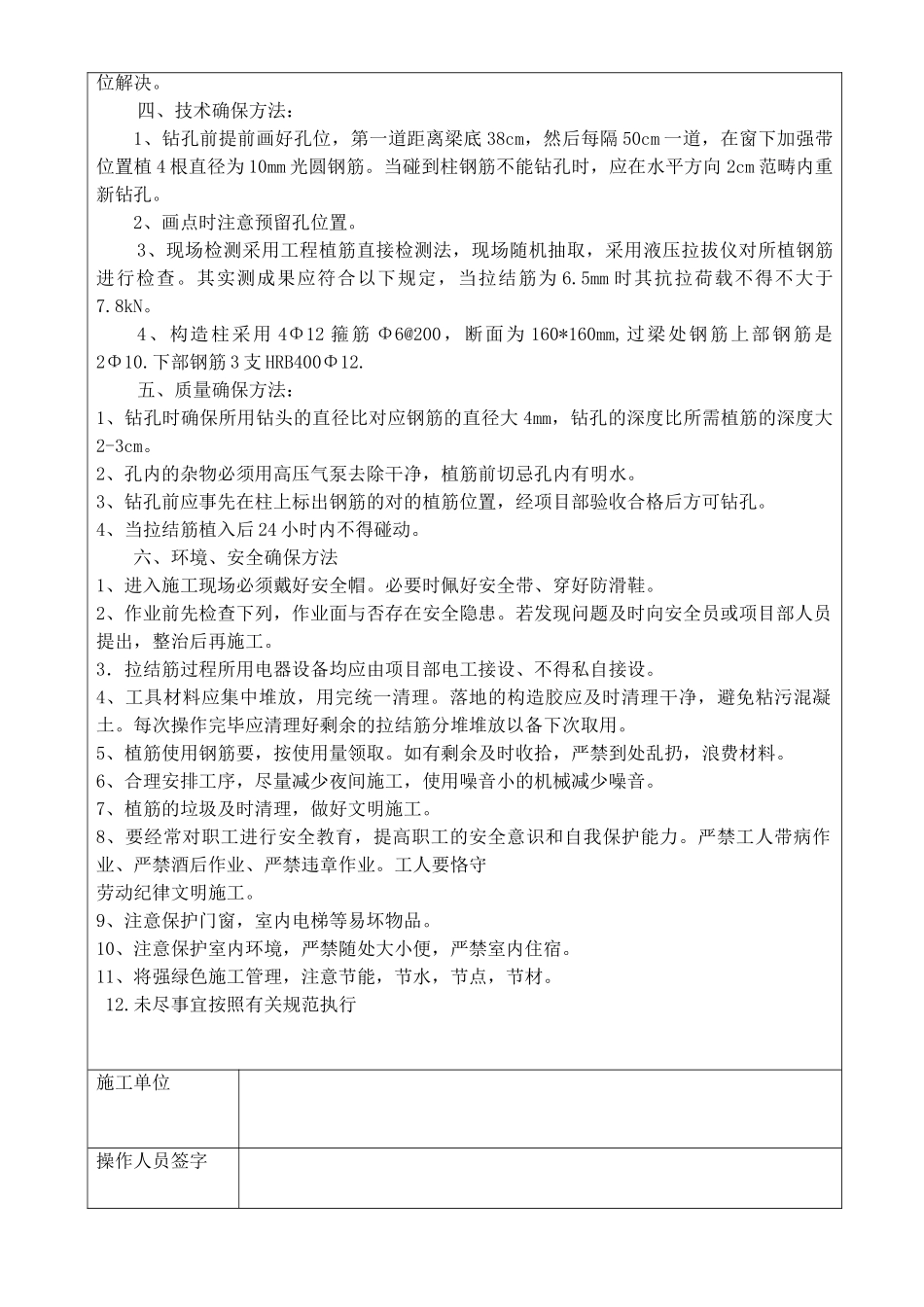

四、技术确保方法:1、钻孔前提前画好孔位,第一道距离梁底38cm,然后每隔50cm一道,在窗下加强带位置植4根直径为10mm光圆钢筋
