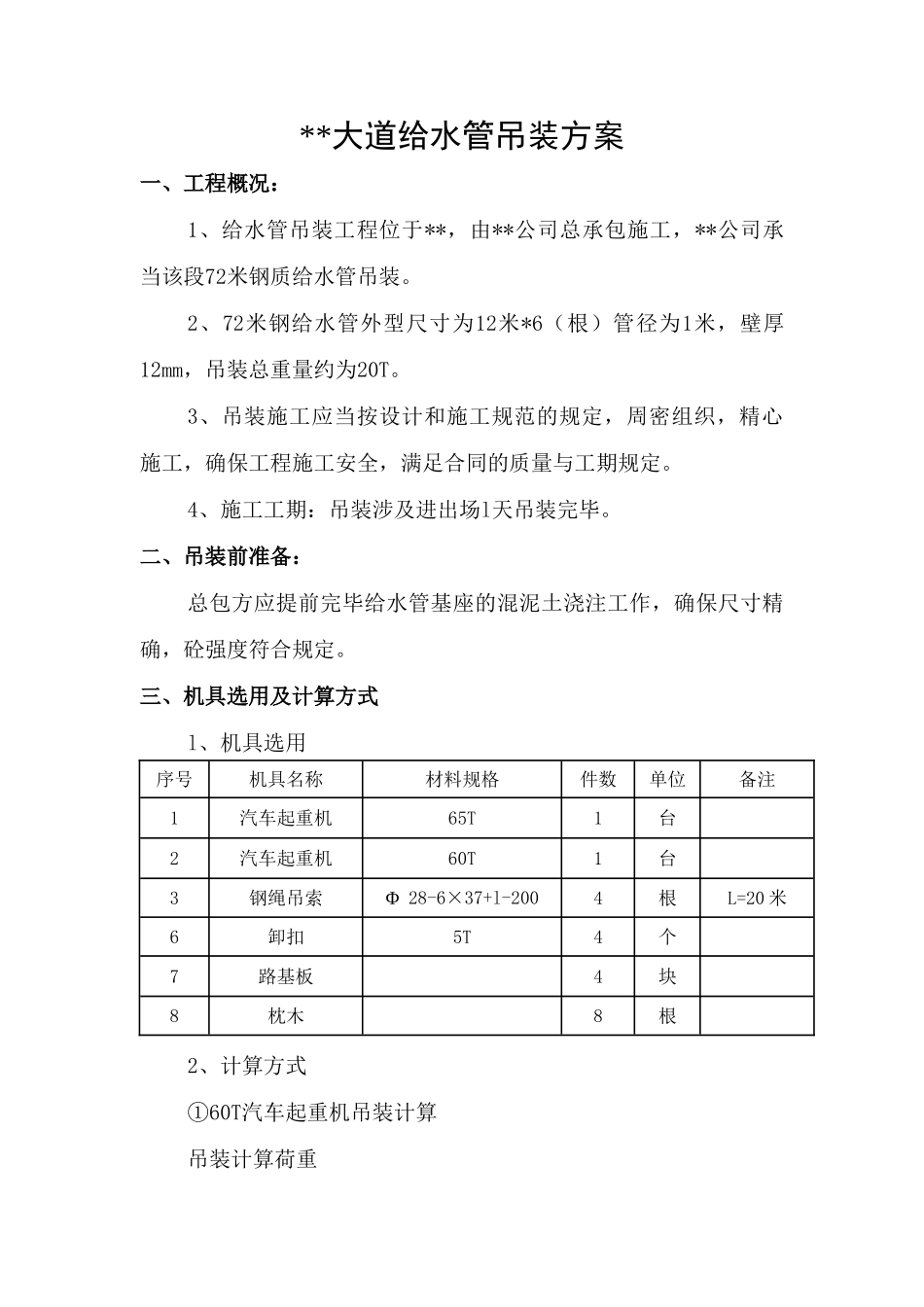

**大道给水管吊装方案一、工程概况:1、给水管吊装工程位于**,由**公司总承包施工,**公司承当该段72米钢质给水管吊装
2、72米钢给水管外型尺寸为12米*6(根)管径为1米,壁厚12mm,吊装总重量约为20T
3、吊装施工应当按设计和施工规范的规定,周密组织,精心施工,确保工程施工安全,满足合同的质量与工期规定
4、施工工期:吊装涉及进出场l天吊装完毕
二、吊装前准备:总包方应提前完毕给水管基座的混泥土浇注工作,确保尺寸精确,砼强度符合规定

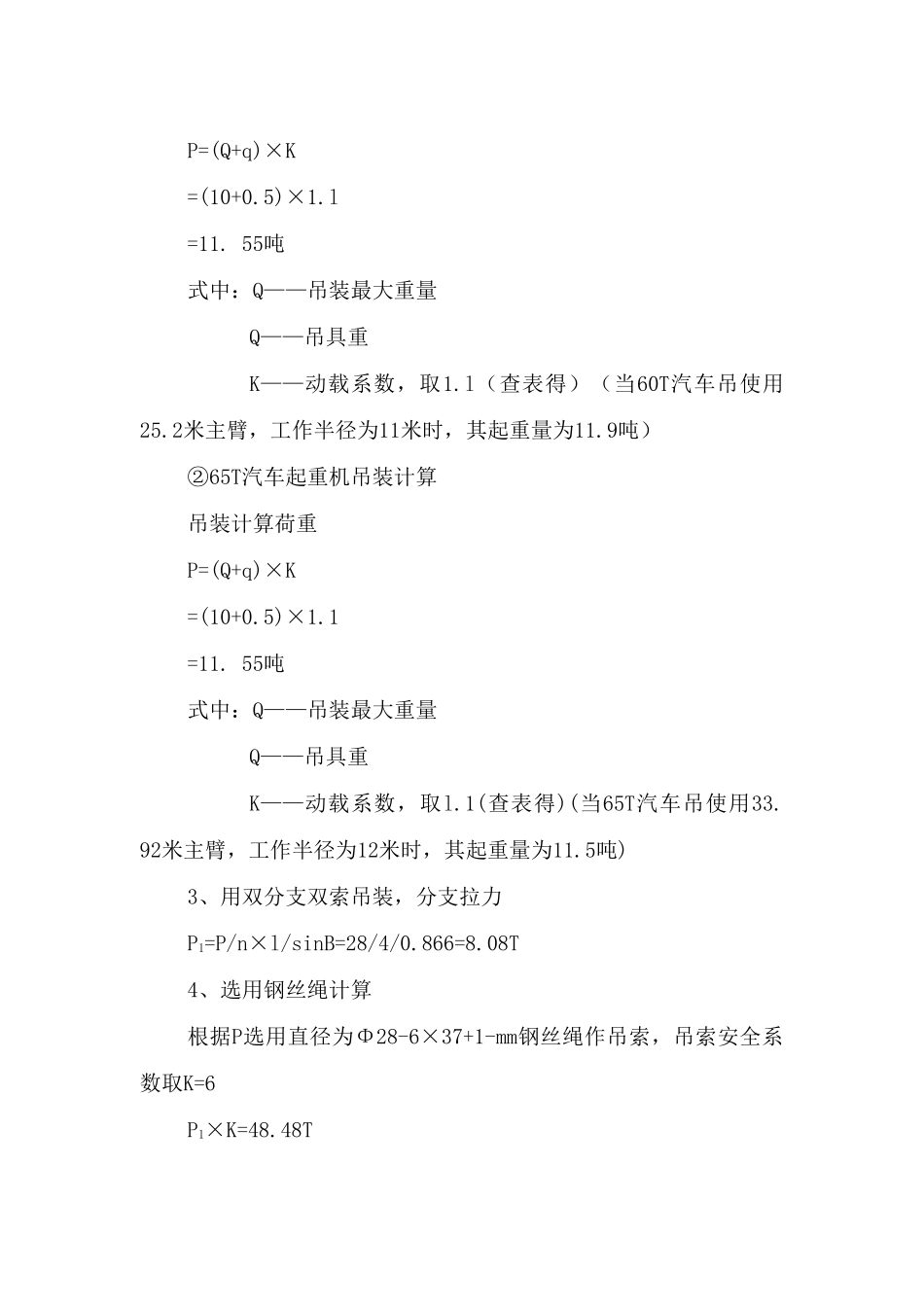

三、机具选用及计算方式l、机具选用序号机具名称材料规格件数单位备注1汽车起重机65T1台2汽车起重机60T1台3钢绳吊索Φ28-6×37+l-2004根L=20米6卸扣5T4个7路基板4块8枕木8根2、计算方式①60T汽车起重机吊装计算吊装计算荷重P=(Q+q)×K=(10+0
55吨式中:Q——吊装最大重量Q——吊具重K——动载系数,取1
l(查表得)(当60T汽车吊使用25
2米主臂,工作半径为11米时,其起重量为11
9吨)②65T汽车起重机吊装计算吊装计算荷重P=(Q+q)×K=(10+0
55吨式中:Q——吊装最大重量Q——吊具重K——动载系数,取l
1(查表得)(当65T汽车吊使用33
92米主臂,工作半径为12米时,其起重量为11
5吨)3、用双分支双索吊装,分支拉力P1=P/n×l/sinB=28/4/0
08T4、选用钢丝绳计算根据P选用直径为Φ28-6×37+1-mm钢丝绳作吊索,吊索安全系数取K=6P1×K=48

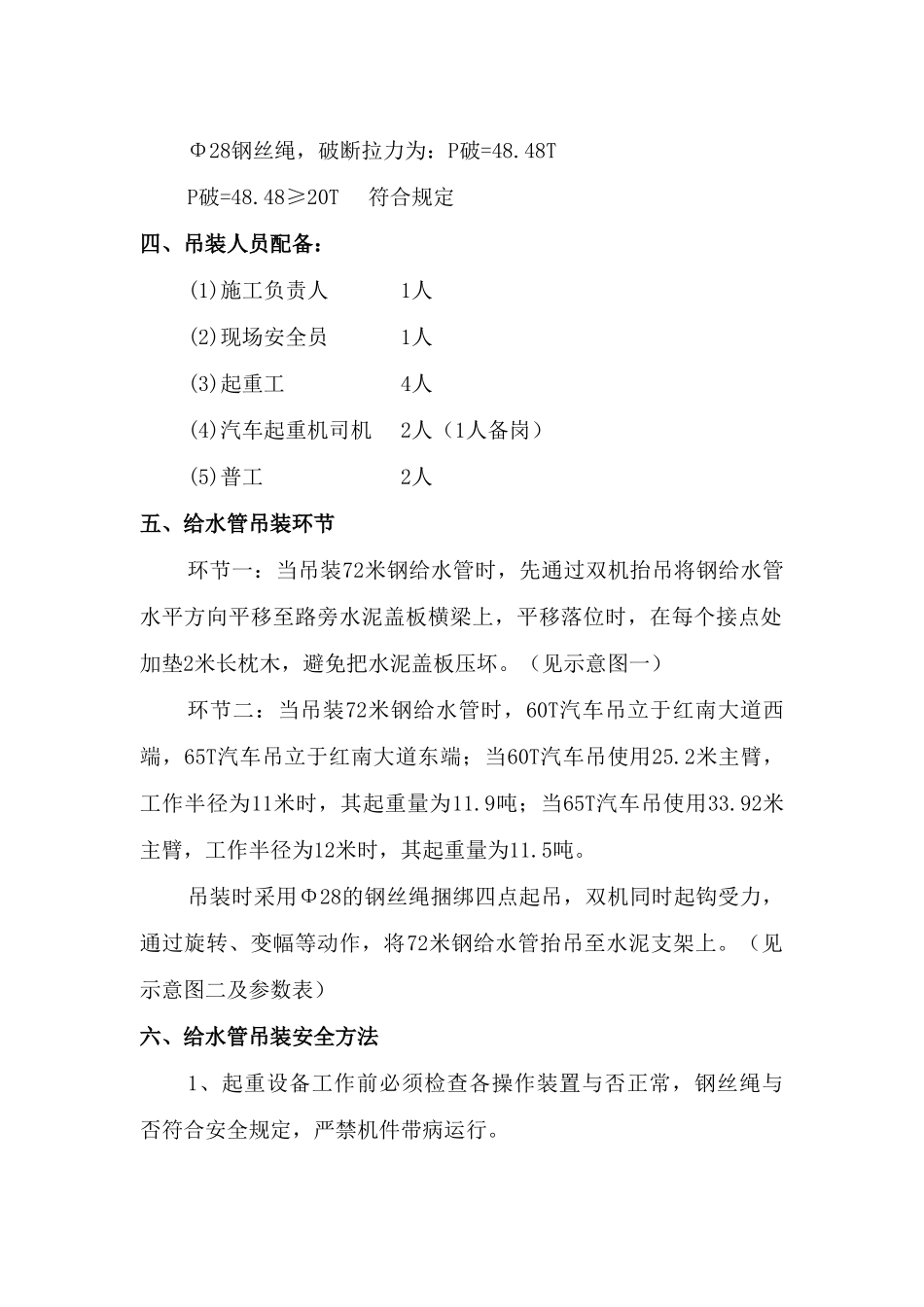

48TΦ28钢丝绳,破断拉力为:P破=48
48TP破=48
48≥20T符合规定四、吊装人员配备:(1)施工负责人1人(2)现场安全员1人(3)起重工4人(4)汽车起重机司机2人(1人备岗)(5)普工2人五、给水管吊装环节环节一:当吊装72米钢给
