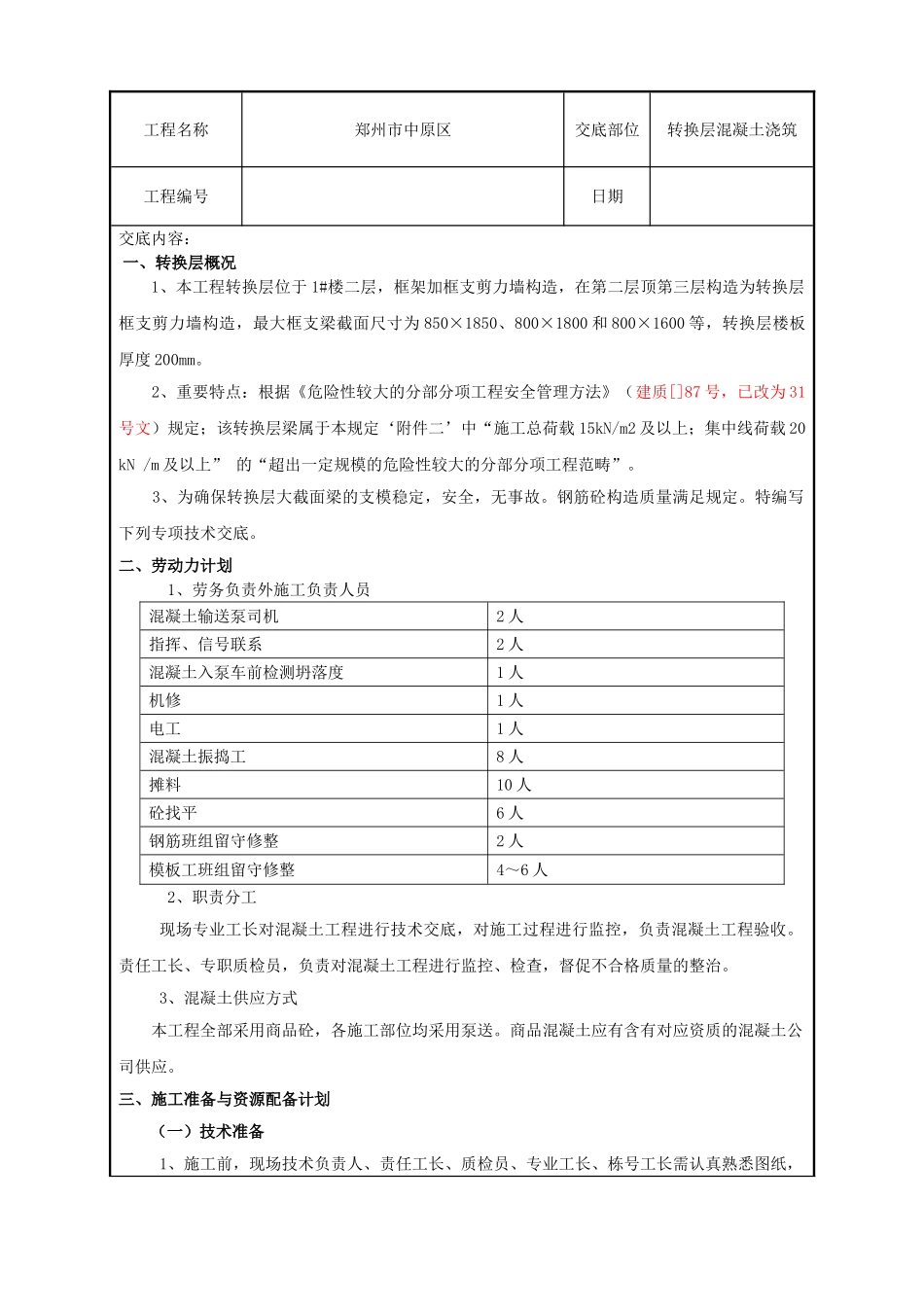

工程名称郑州市中原区交底部位转换层混凝土浇筑工程编号日期交底内容:一、转换层概况1、本工程转换层位于1#楼二层,框架加框支剪力墙构造,在第二层顶第三层构造为转换层框支剪力墙构造,最大框支梁截面尺寸为850×1850、800×1800和800×1600等,转换层楼板厚度200mm
2、重要特点:根据《危险性较大的分部分项工程安全管理方法》(建质[]87号,已改为31号文)规定;该转换层梁属于本规定‘附件二’中“施工总荷载15kN/m2及以上;集中线荷载20kN/m及以上”的“超出一定规模的危险性较大的分部分项工程范畴”
3、为确保转换层大截面梁的支模稳定,安全,无事故
钢筋砼构造质量满足规定
特编写下列专项技术交底
二、劳动力计划1、劳务负责外施工负责人员混凝土输送泵司机2人指挥、信号联系2人混凝土入泵车前检测坍落度1人机修1人电工1人混凝土振捣工8人摊料10人砼找平6人钢筋班组留守修整2人模板工班组留守修整4~6人2、职责分工现场专业工长对混凝土工程进行技术交底,对施工过程进行监控,负责混凝土工程验收
责任工长、专职质检员,负责对混凝土工程进行监控、检查,督促不合格质量的整治
3、混凝土供应方式本工程全部采用商品砼,各施工部位均采用泵送
商品混凝土应有含有对应资质的混凝土公司供应

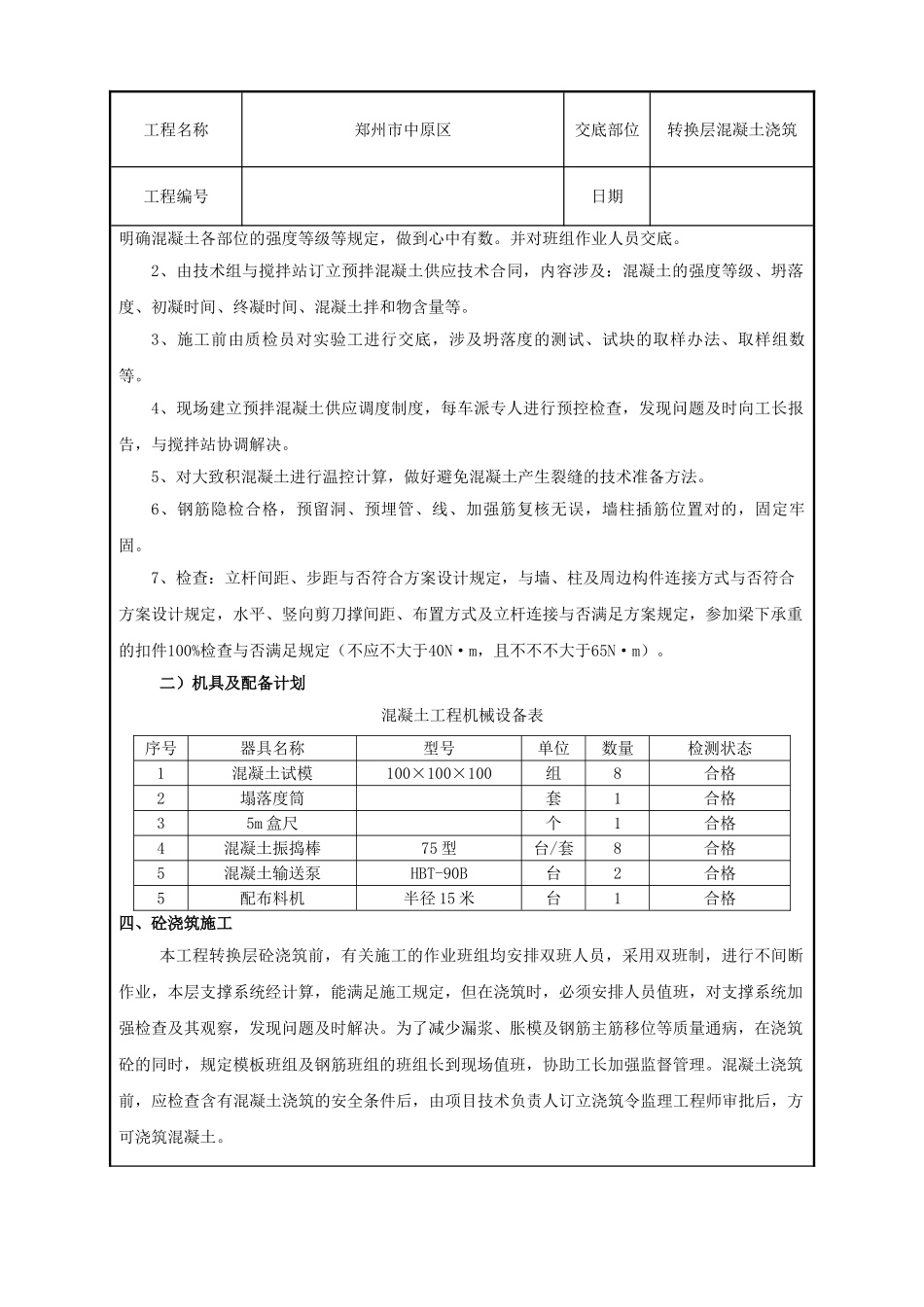

三、施工准备与资源配备计划(一)技术准备1、施工前,现场技术负责人、责任工长、质检员、专业工长、栋号工长需认真熟悉图纸,工程名称郑州市中原区交底部位转换层混凝土浇筑工程编号日期明确混凝土各部位的强度等级等规定,做到心中有数
并对班组作业人员交底
2、由技术组与搅拌站订立预拌混凝土供应技术合同,内容涉及:混凝土的强度等级、坍落度、初凝时间、终凝时间、混凝土拌和物含量等
3、施工前由质检员对实验工进行交底,涉及坍落度的测试、试块的取样办法、取样组数等

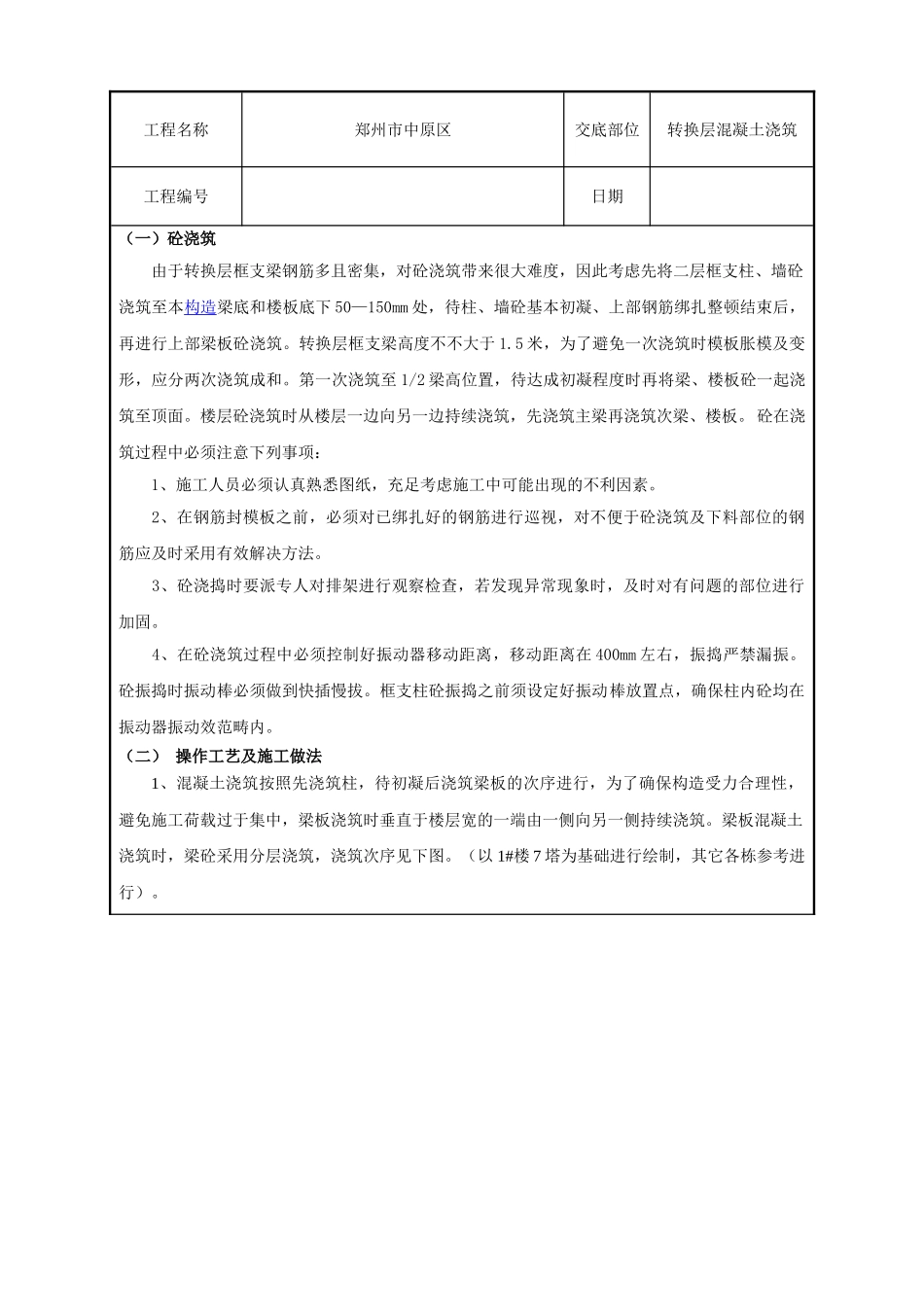

4、现场建立预拌混凝土供应调度制度,每车派专人进行
