贵州高速公路集团有限公司建设项目贵州省六盘水至威宁(黔滇界)公路AK0+390~AK0+770右侧截水沟工程(首件)施工方案编制:复核:审核:六盘水至威宁高速公路LWTJ-1合同段项目经理部目录一、编制根据
1三、截水沟砌筑的施工工艺流程
1四、施工办法
1五、边沟砌筑质量控制
4六、职业健康安全确保方法
6七、文明施工及环保控制方法

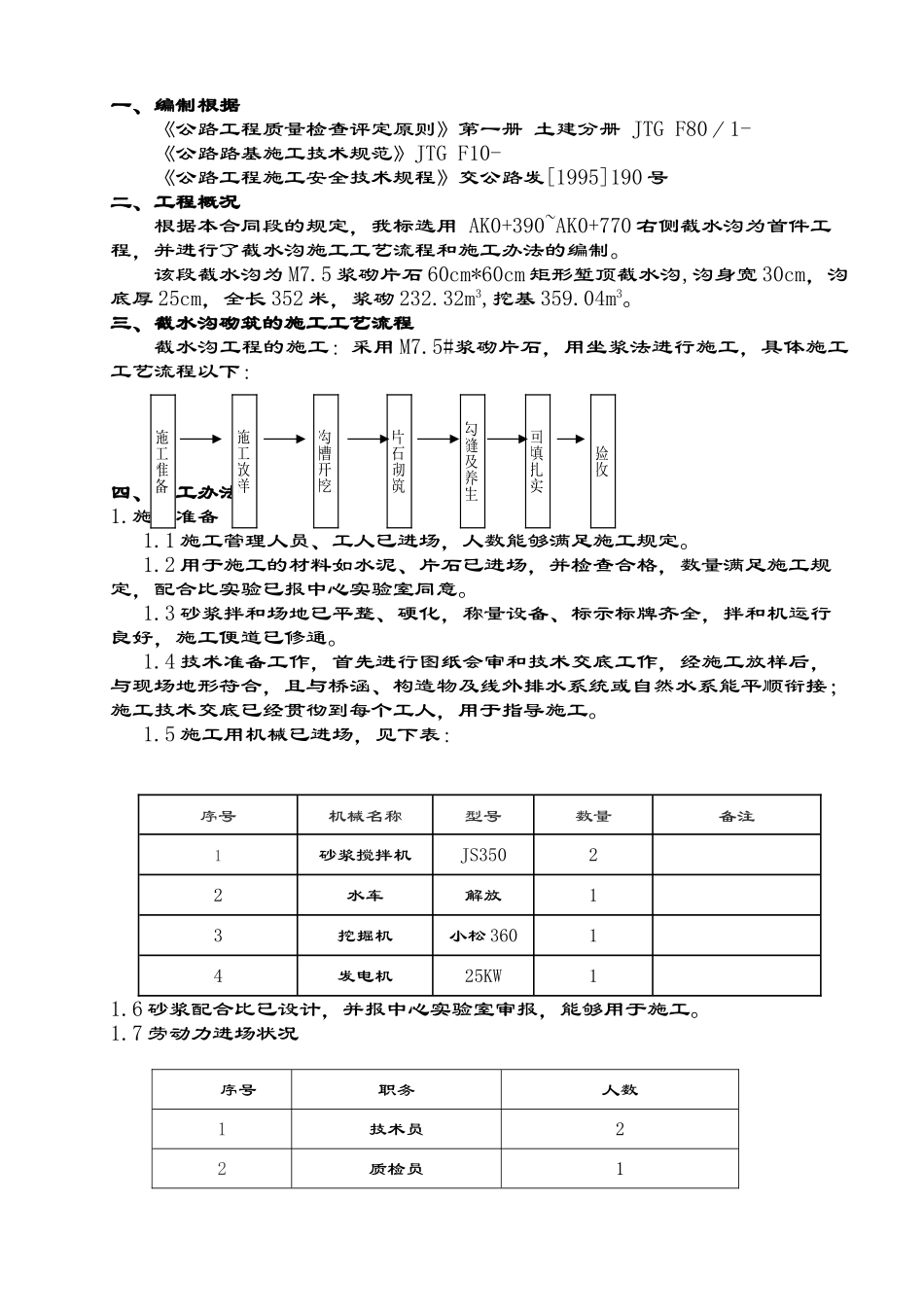

6一、编制根据《公路工程质量检查评定原则》第一册土建分册JTGF80/1-《公路路基施工技术规范》JTGF10-《公路工程施工安全技术规程》交公路发[1995]190号二、工程概况根据本合同段的规定,我标选用AK0+390~AK0+770右侧截水沟为首件工程,并进行了截水沟施工工艺流程和施工办法的编制
该段截水沟为M7
5浆砌片石60cm*60cm矩形堑顶截水沟,沟身宽30cm,沟底厚25cm,全长352米,浆砌232
32m3,挖基359
三、截水沟砌筑的施工工艺流程截水沟工程的施工:采用M7
5#浆砌片石,用坐浆法进行施工,具体施工工艺流程以下:四、施工办法1
1施工管理人员、工人已进场,人数能够满足施工规定
2用于施工的材料如水泥、片石已进场,并检查合格,数量满足施工规定,
